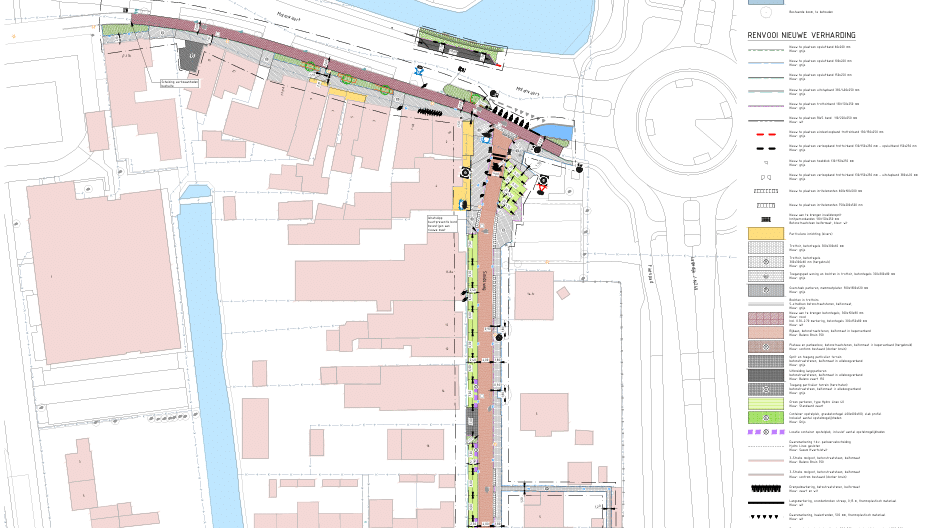

Tekening herinricht Smidsweg Anna Paulowna

Herinrichting Smidsweg Anna Paulowna

  • Onderhoud en herinrichtingen
  • Riolering
  • Wegwerkzaamheden

De werkzaamheden aan de Smidsweg en Molenvaart in Anna Paulowna zijn gestart. Na de eerdere werkzaamheden van de nutsbedrijven wordt de straat opnieuw ingericht. Op deze pagina leest u wat er gebeurt, waar en wanneer werkzaamheden plaatsvinden en vindt u de laatste updates over het project.

Waar vinden we werkzaamheden plaats?

De werkzaamheden vinden plaats in:

  • de Smidsweg;
  • de Molenvaart (aansluiting met Smidsweg).

De werkzaamheden worden gefaseerd uitgevoerd door de wijk. We starten in de Smidsweg.

Vanuit veiligheidsoverwegingen wordt de Smidsweg ingericht als eenrichtingsverkeer vanaf de Molenvaart richting de Smidsweg (uitgezonderd voor fietsers).

Wat is de planning?

De werkzaamheden worden gefaseerd uitgevoerd door de wijk en duren naar verwachting circa 8 maanden. We verwachten de werkzaamheden in december af te ronden.

Deze planning is onder voorbehoud. Volg de BouwApp voor de meest actuele informatie en wijzigingen.

    Verkeersbesluit éénrichtingsweg

    2025

    Het verkeersbesluit om de Smidsweg in te richten als eenrichtingsweg is genomen en is definitief.

    Plannen gepresenteerd aan bewoners

    22 oktober 2025

    Het concept bestek en de tekeningen voor de herinrichting zijn gepresenteerd aan omwonenden.

    Werkzaamheden nutsbedrijven

    Augustus 2025 – Februari 2026

    De aannemer van de nutsbedrijven heeft gewerkt aan gas-, water- en elektraleidingen. Deze werkzaamheden zijn inmiddels afgerond.

    Herinrichting van de straat

    April – December 2026

    We beginnen met het vervangen van het riool (vuilwater, hemelwater en drainage). Hiermee zorgen we voor een betrouwbaar en toekomstbestendig rioolstelsel.

    Na deze werkzaamheden wordt de straat opnieuw ingericht, met als doel de verkeersveiligheid en overzichtelijkheid te verbeteren. De belangrijkste wijzigingen zijn:

    • een versmalde rijbaan;
    • een breder voetpad;
    • langsparkeerstroken aan de andere zijde van de weg;
    • een eenrichtingsweg (uitgezonderd fietsers).


    De werkzaamheden duren ongeveer 8 maanden. We verwachten in december 2026 klaar te zijn.

Vragen?

Heeft u vragen of opmerkingen? Neem dan contact met ons op.
