Groot onderhoud Flevoweg en rotonde A7-N242 Middenmeer

  • Onderhoud en herinrichtingen
  • Wegwerkzaamheden

De Flevoweg in Middenmeer krijgt groot onderhoud en wordt aangepast tot een veilige weg. De maximum snelheid wordt 80 kilometer per uur.

We pakken ook onveilige verkeerssituaties aan. Bij de afslag A7/N242 komt een nieuwe rotonde die direct aansluit op beide wegen. Zo wordt het verkeer aan de noordkant van Agriport veiliger en verbetert de bereikbaarheid van het gebied en de regio.

Waar

Luchtfoto met rood omijd flevoweg middenmeer

Wanneer

Voor de meest actuele informatie over de werkzaamheden, planning en bereikbaarheid bekijkt u de BouwApp.

    Start bouwteamfase

    Oktober 2025

    De bouwteamfase is begonnen in oktober 2025. In deze periode werken we samen aan het ontwerp, de onderzoeken, de vergunningen en de voorbereidingen.

    Startsein werkzaamheden rotonde

    18 februari 2026

    De aanleg van de rotonde N242/Flevoweg in Middenmeer is officieel van start gegaan. Wethouder Mark Versteeg en gedeputeerde Jeroen Olthof gaven samen met Adelbert de Vreese van Dura Vermeer op woensdag 18 februari 2026 samen het symbolische startsein met de eerste schop in de grond.

    Inloopbijeenkomst

    25 februari 2026

    Wij nodigen u graag uit voor een inloopbijeenkomst. Tijdens deze bijeenkomst geven we uitleg over het project en laten we het voorlopig ontwerp zien. Dit ontwerp is grotendeels afgestemd met Rijkswaterstaat en de provincie Noord-Holland.

    • Datum: woensdag 25 februari 2026;
    • Tijd: 18.30 tot 20.30 uur (vrije inloop);
    • Locatie: De Meerbaak, Prof. ter Veenweg 4, 1775 BH in Middenmeer.

    Voorbereidende werkzaamheden

    juli 2026

    In deze periode voert Dura Vermeer voorbereidende werkzaamheden uit. Naast het verleggen van kabels en leidingen, verwijderen zij ook een aantal bomen op de locatie waar de nieuwe rotonde moet komen. Deze bomen compenseren wij met de aanplant van nieuwe bomen op locaties elders langs of nabij het werk nadat de asfaltwerkzaamheden zijn afgerond (in het juiste plantseizoen).

    Herinrichting Flevoweg

    Vanaf september tot en met december 2026

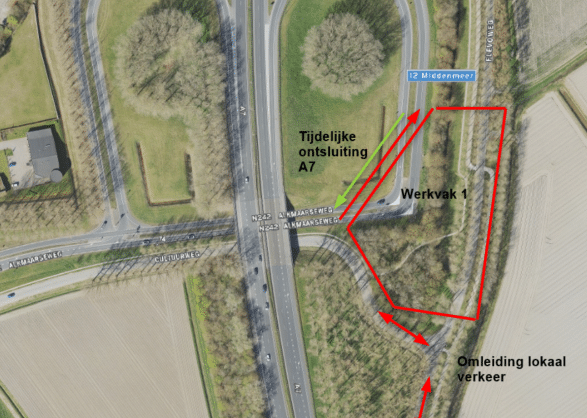

    In deze periode vinden werkzaamheden plaats aan de Flevoweg. De werkzaamheden worden in twee fases uitgevoerd. Hierdoor is de Flevoweg tijdens de werkzaamheden gedeeltelijk afgesloten.

Samenwerking

Wat dit project bijzonder maakt, is de manier van samenwerken. Vanaf het begin werken we samen met Dura Vermeer in een bouwteam aan het ontwerp. We nemen samen beslissingen, brengen de risico’s in beeld en benutten kansen. Bij de aanbesteding vielen zij op door hun sterke plan van aanpak, waarin samenwerking en duurzaamheid centraal staan.
