Werkzaamheden Lelypark en Ing. Ovingestraat

Vanaf het 2e kwartaal van 2025 wordt het gebied voor een deel woonrijp gemaakt. De 58 woningen van Wooncompagnie worden begin juli 2025 opgeleverd. Daarom worden voor oplevering van de woningen de (bouw)wegen vernieuwd en voetpaden aangebracht. De eerste bewoners van het gebied kunnen zo ongehinderd verhuizen en gebruik maken van de nieuwe woonomgeving.

Woonrijp maken

In verschillende periodes wordt het gebied vernieuwd rondom de 58 gebouwde woningen van Wooncompagnie

  • Er worden gebakken straatklinkers aangebracht voor de wegen;
  • Voetpaden worden uitgevoerd in betontegels;
  • Langs wegen en voetpaden komt straatverlichting;
  • Er worden parkeerplaatsen aangelegd met betonstenen;
  • Voor het inzamelen van rest- en huisafval worden ondergrondse containers aangebracht;
  • In het najaar worden bomen en heesters geplant;
  • Langs de Ing. Ovingestraat wordt een vijver aangelegd.

Planning woonrijp maken

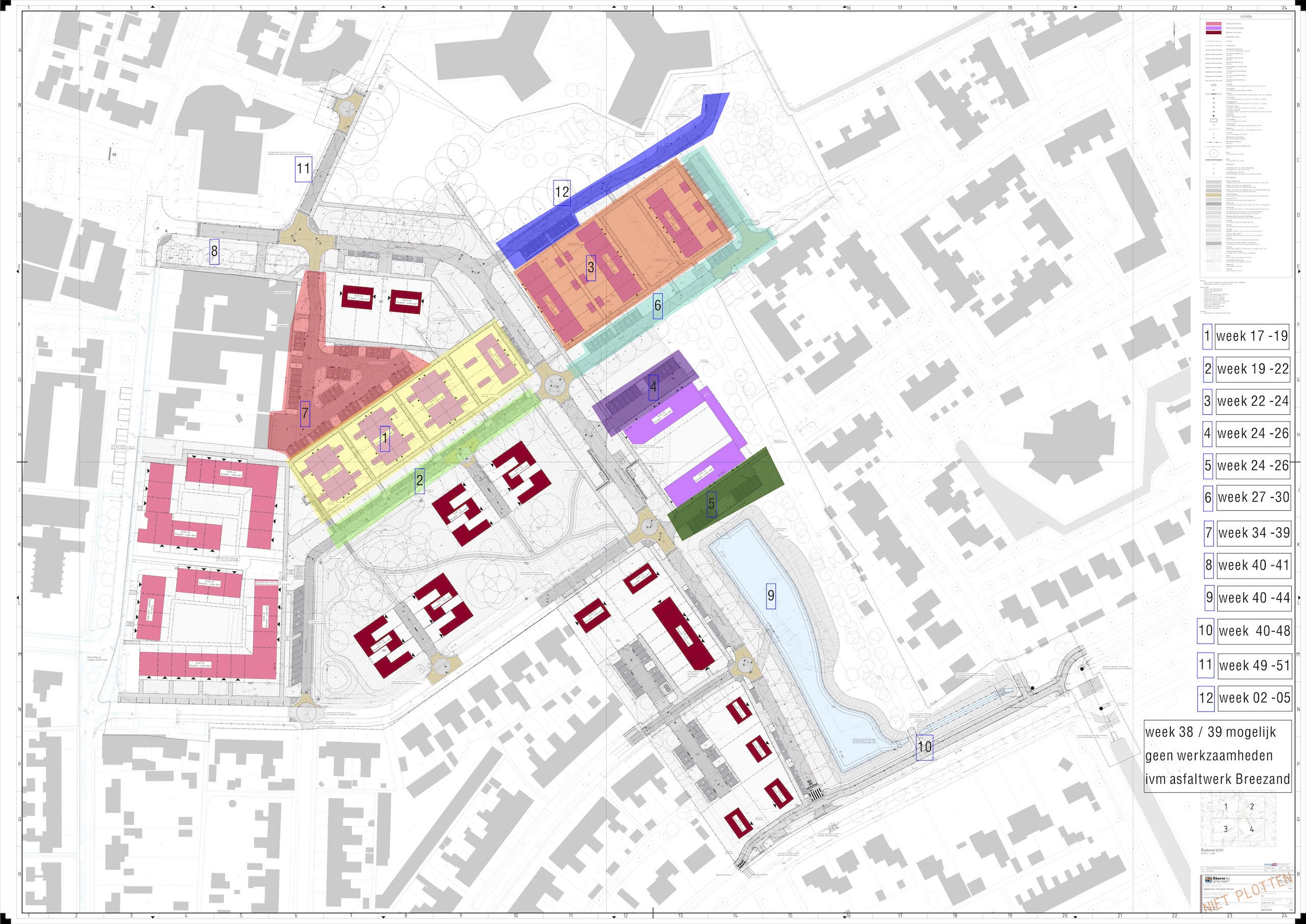

Op onderstaande afbeelding ziet u het inrichtingsplan. De grote nummers in de blokjes en de gekleurde/gearceerde vlakken geven een indicatie aan in welke week van 2025 welk gedeelte wordt uitgevoerd. Klik op de afbeelding om deze te vergroten en in te zoomen.

Updates woonrijp maken

In de afgelopen periode zijn op de Mien Ruysstraat, het Malzwin, Lelypark, het Loggersplein en bij de twee nieuw gebouwde woonblokken aan de Ing. Ovingestraat alle verhardingen, het voorbereidend grondwerk en de nieuwe lichtmasten aangebracht. De hovenier heeft hier de afgelopen weken de bomen en onder beplanting aangebracht. In het voorjaar geeft dit de nieuwbouwwijk extra kleur.

Straten maken

De straatmakersploeg heeft vanaf begin oktober tot met begin november de Dr. Sicco Mansholtstraat opnieuw ingericht met de definitieve verhardingen. Daarnaast is, in opdracht van de Cultuurschuur, het aansluitende parkeerterrein volledig opgebroken en opnieuw ingericht.

Verbeteringen van de grond

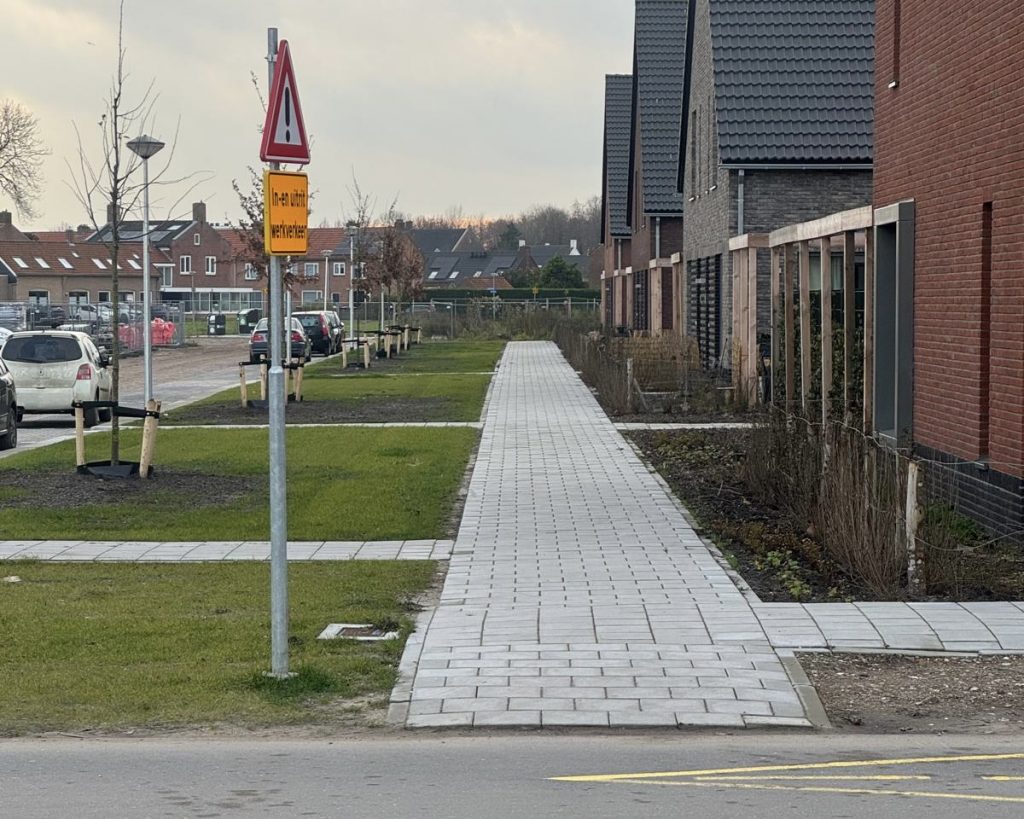

Langs de Verbindingsweg, vanaf de Ing. Ovingestraat richting de Dorsmolen, zijn in week 45 de oude verhardingen van het voet- en fietspad verwijderd. Na het uitvoeren van grondverbeteringen is er in week 46 alweer een deel van het nieuwe voet- en fietspad aangelegd.

Nieuwe lichtmasten en bomen

Vanaf midden november (week 47) zijn de oude verhardingen van het trottoir en de parkeerplaatsen tussen de Sternstraat en het Loggersplein verwijderd. Er is veel grondwerk verricht en het straatwerk is definitief aangebracht. Ook de nieuwe lichtmasten zijn inmiddels geplaatst. De hovenier brengt in december de bomen en onder beplanting aan.

Vijver

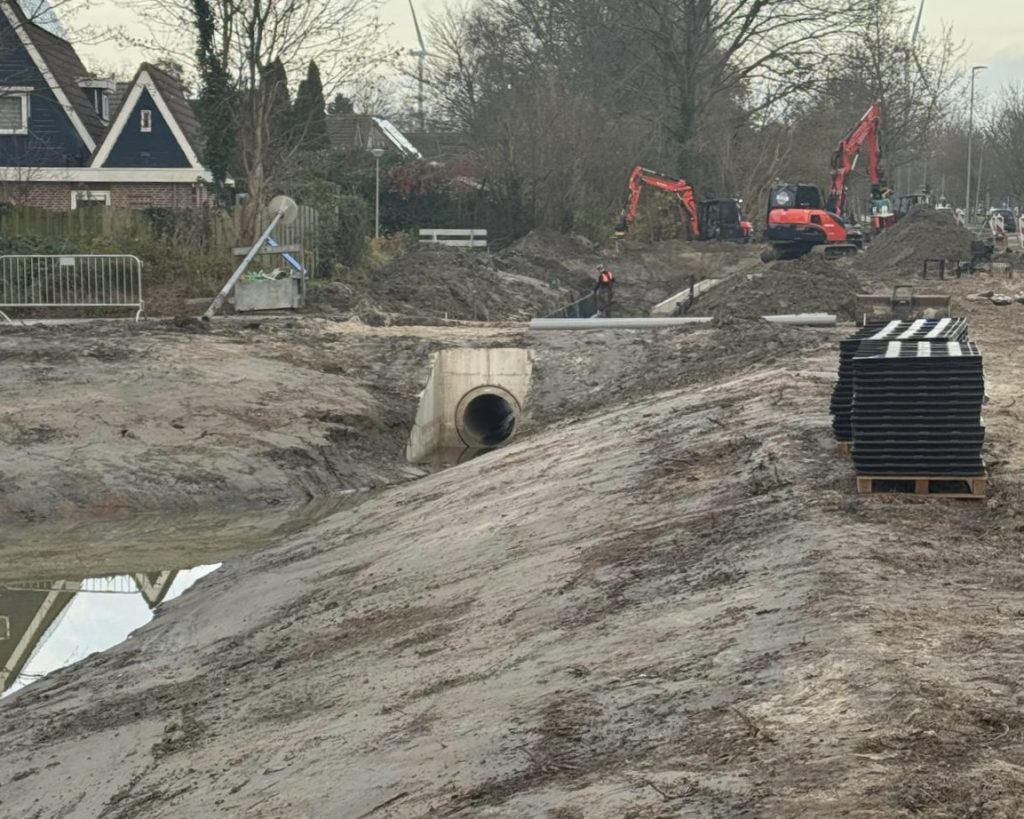

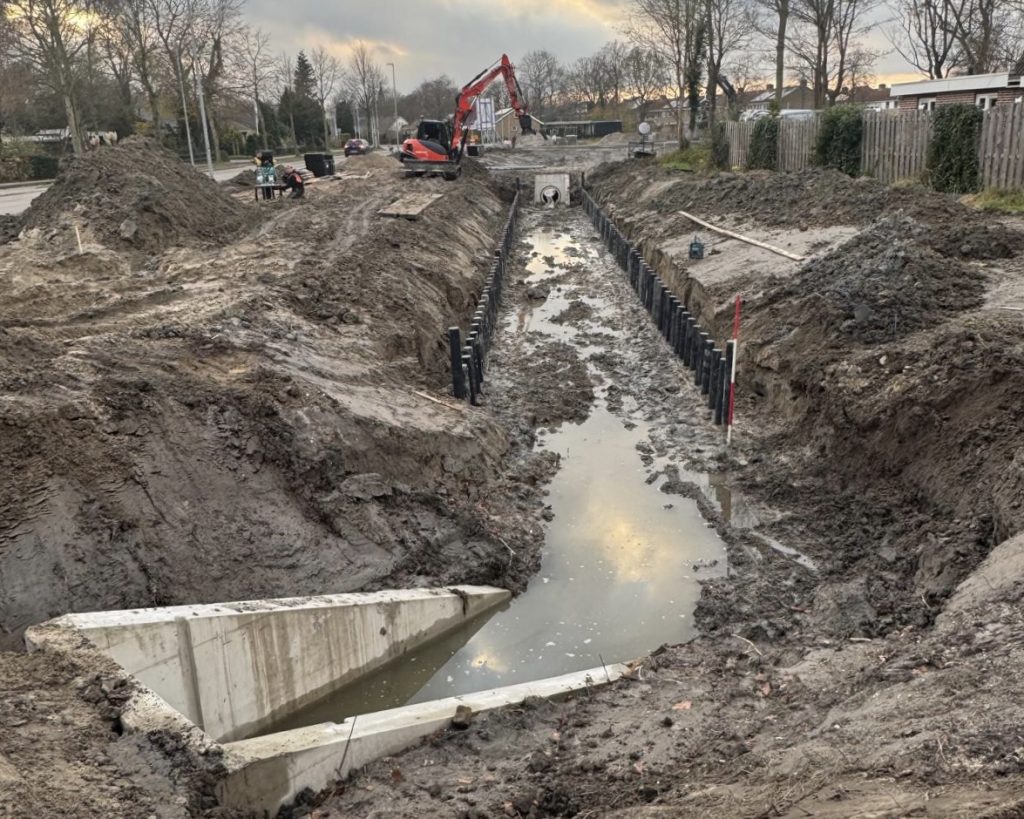

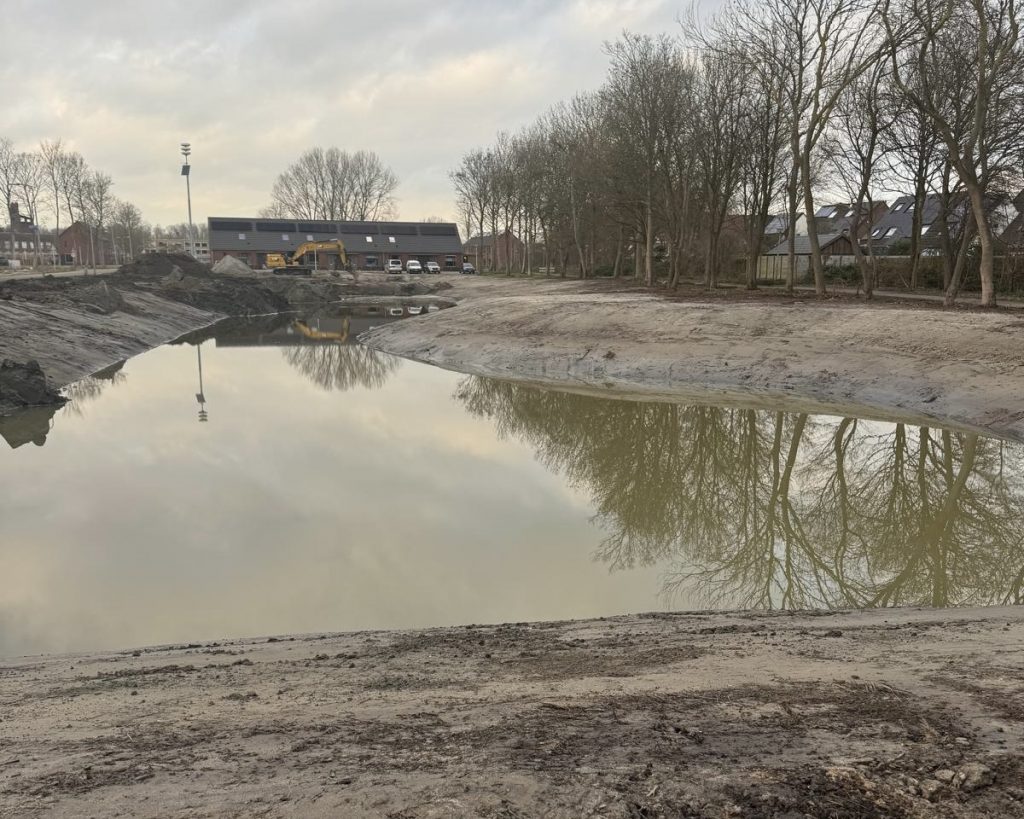

De rioolploeg van de aannemer heeft vanaf eind oktober (week 44) een nieuwe duikerverbinding gerealiseerd tussen de nieuw te graven vijver en het oppervlaktewater naast de Verbindingsweg. De werkzaamheden langs de Verbindingsweg zijn voor de veiligheid van de werknemers en goede doorstroming van het verkeer begeleid door twee verkeersregelaars. De duikerwerkzaamheden zijn in week 47 in zijn geheel afgerond. De vijverpartij krijgt inmiddels ook goed vorm en wordt voorzien van beschoeiing en in de komende weken verder afgerond.

Stevige ondergrond

De straatploeg is nu bezig met het aanbrengen van het straatwerk in het voet- en fietspad en de aansluitende wegen richting de Ing. Ovingestraat. Hierbij wordt eerst de oude ondergrond ontgraven, waarna een stevige fundering van menggranulaat wordt aangebracht. Hierdoor kunnen straks ook veeg- en strooiwagens over deze wegen heen.

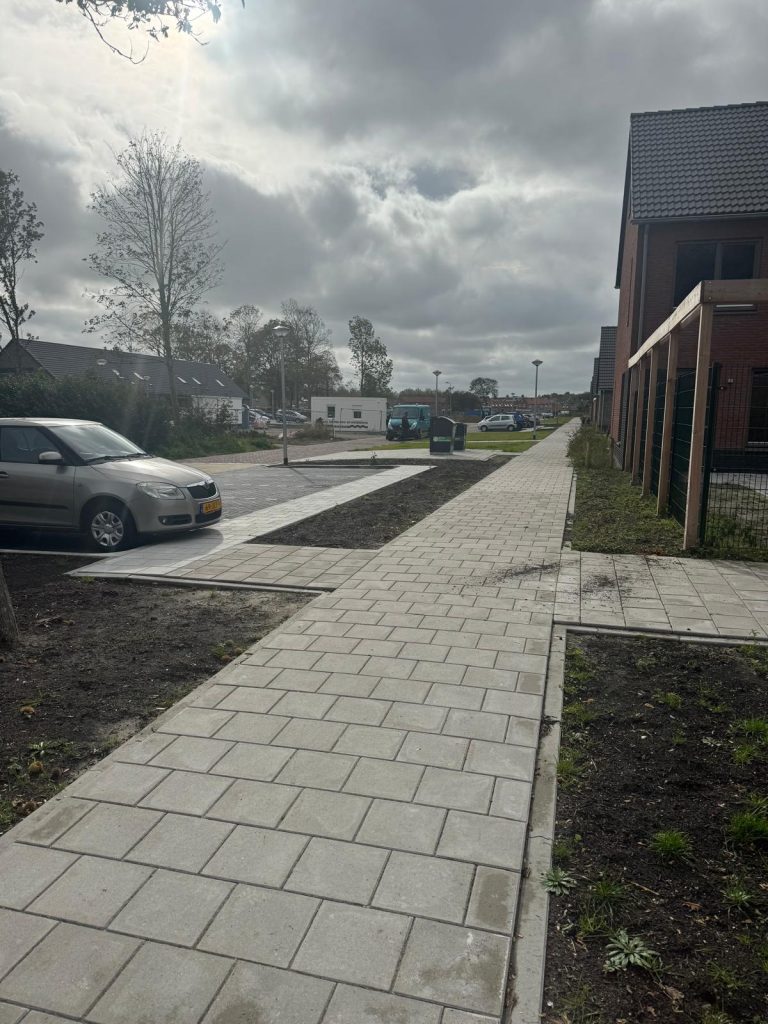

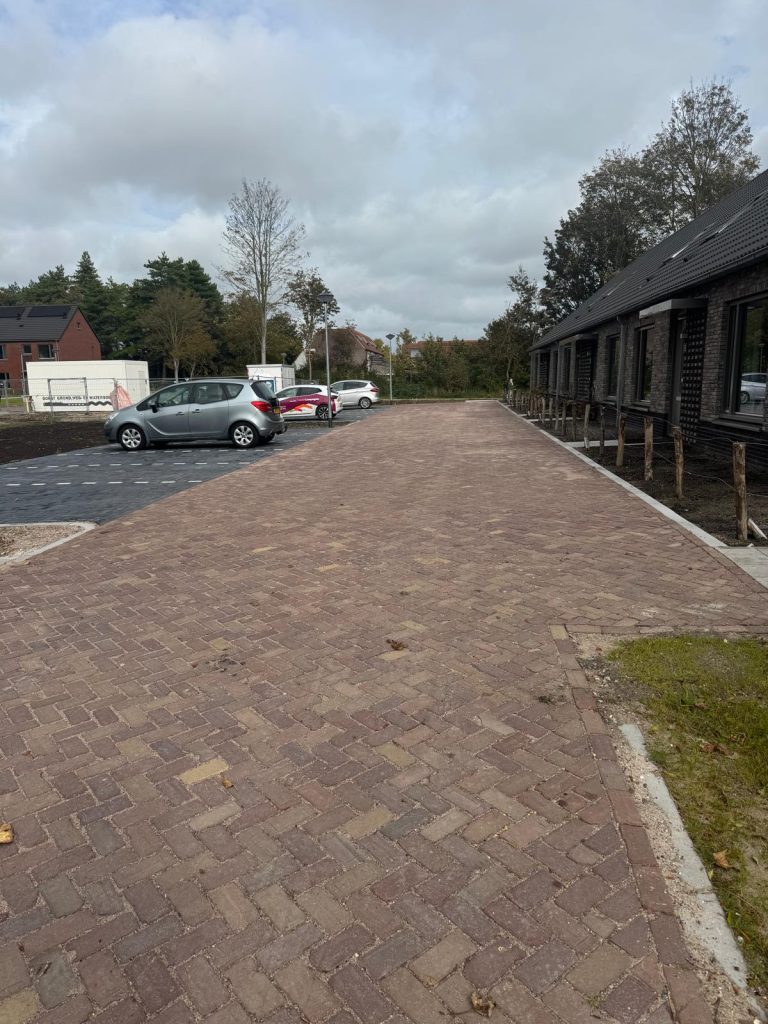

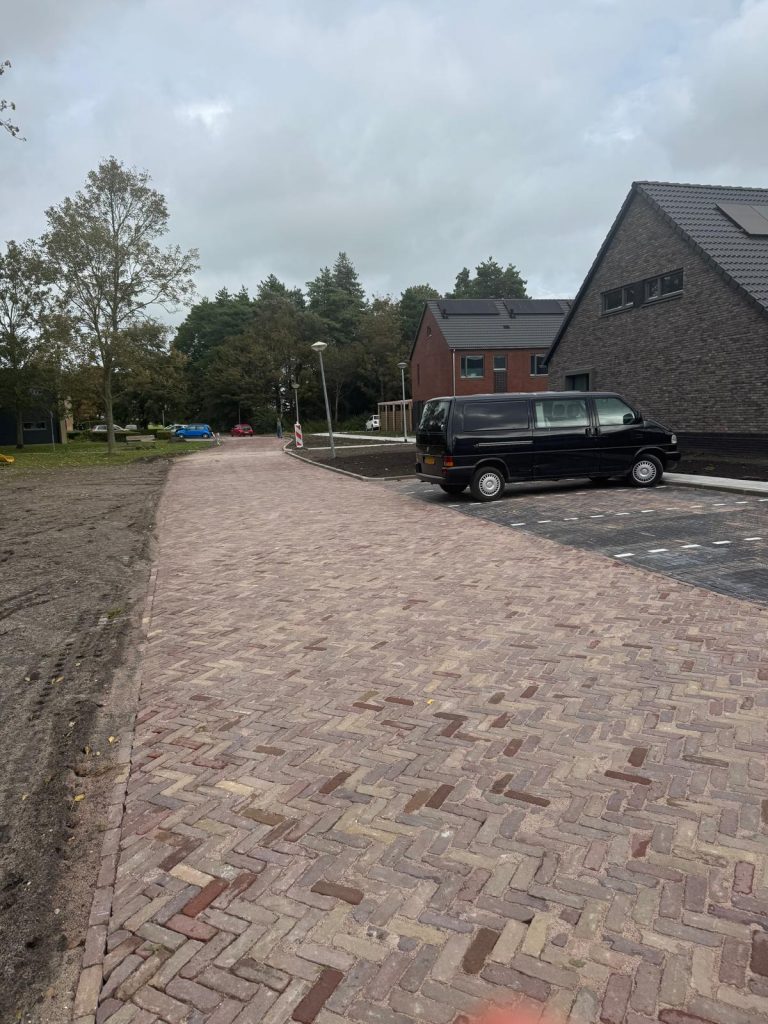

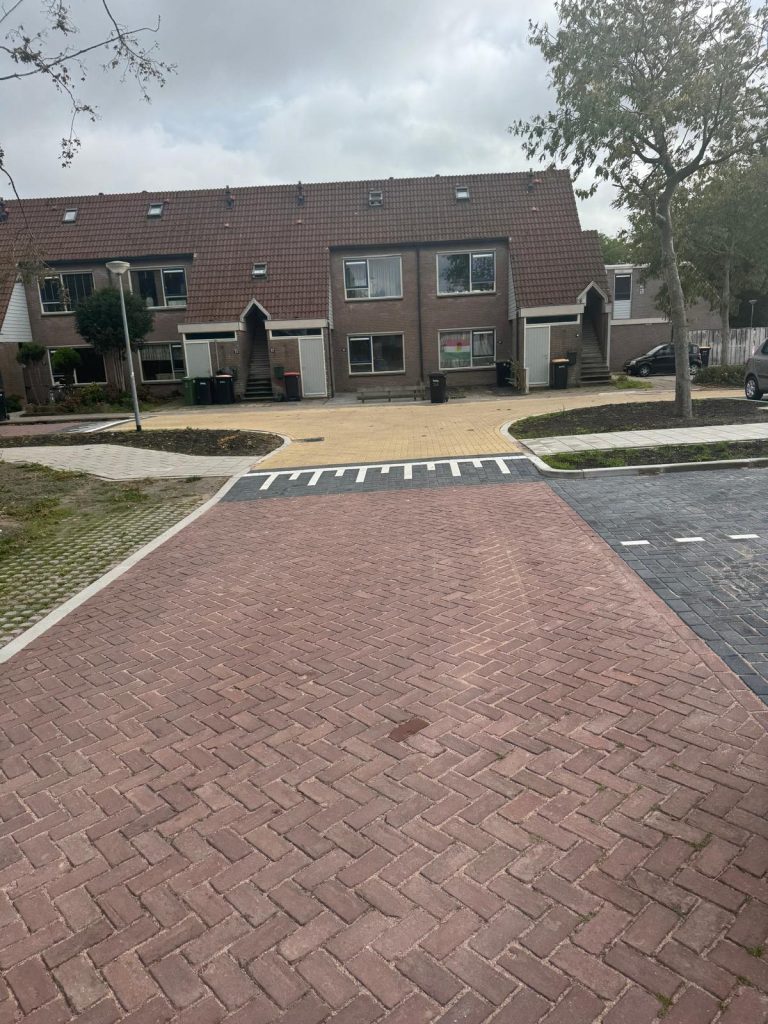

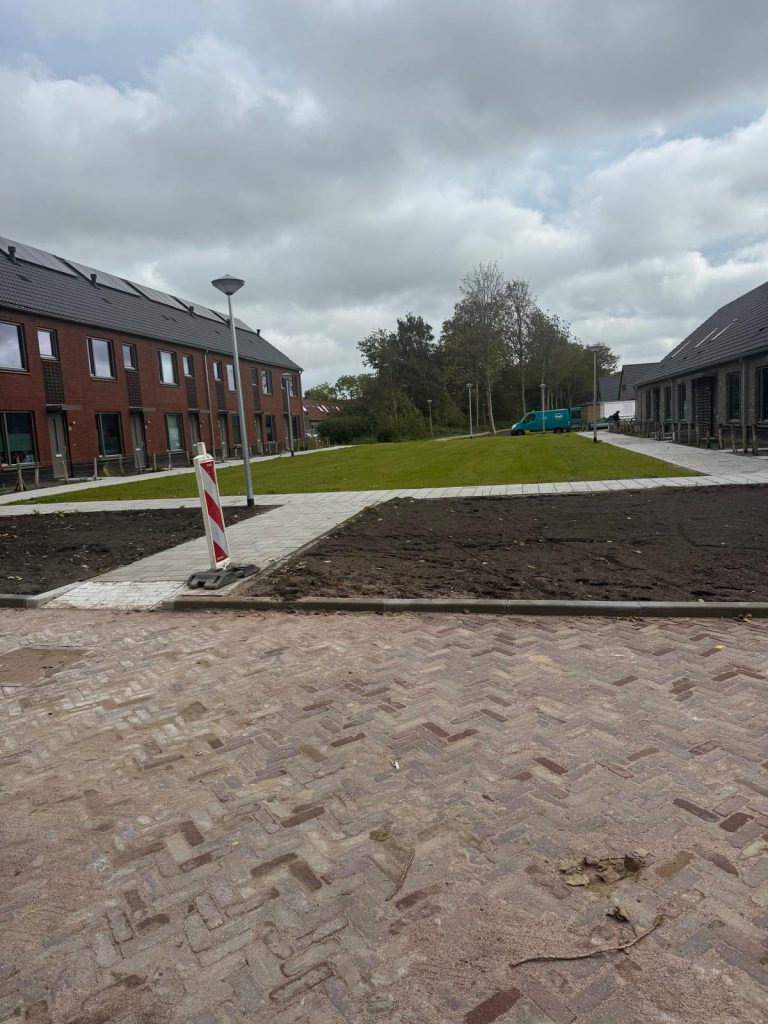

Na het aanbrengen van de voetpaden rondom de 3 woonblokken tussen het Lelypark en de Malzwin heeft de aannemer de rijweg van de Malzwin doorgetrokken naar de Ing. Ovingestraat. Ook alle parkeerplaatsen zijn daarbij al aangebracht. Al het grondwerk is reeds gedaan zodat in november op veel plekken rondom de nieuw gebouwde woningen bomen en beplanting aangebracht kunnen worden. Ook het straat- en grondwerk voor blok 8 en 9 en de (tijdelijke) aansluitingen op de Ing. Ovingestraat zijn volgens planning uitgevoerd.

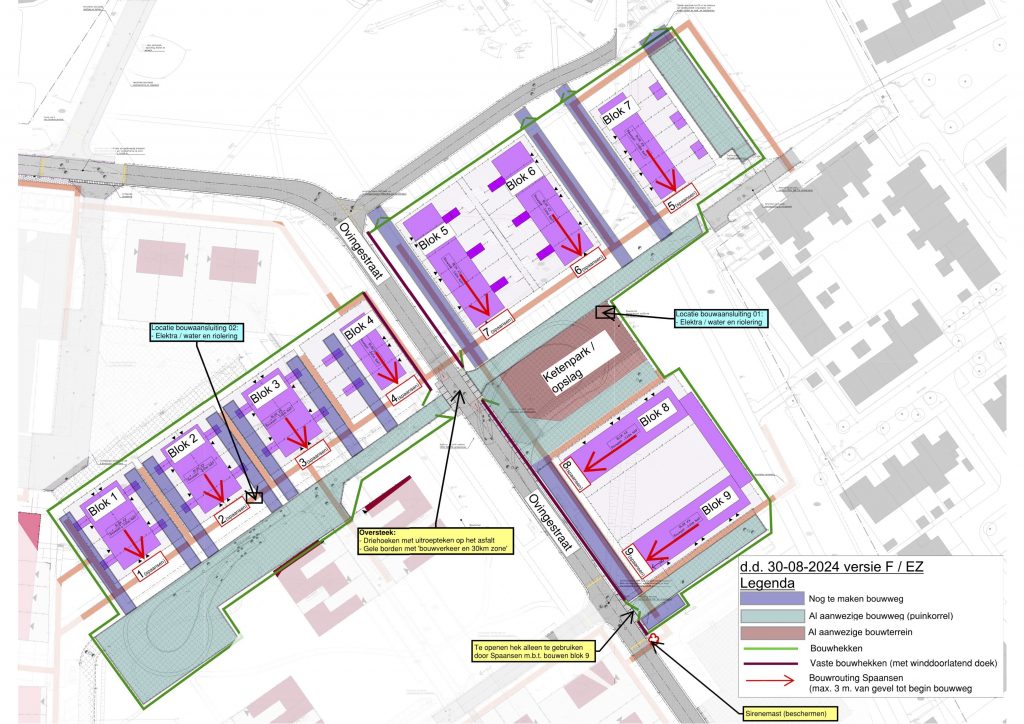

Bouwblokken Bouwplaatsinrichting Lelypark

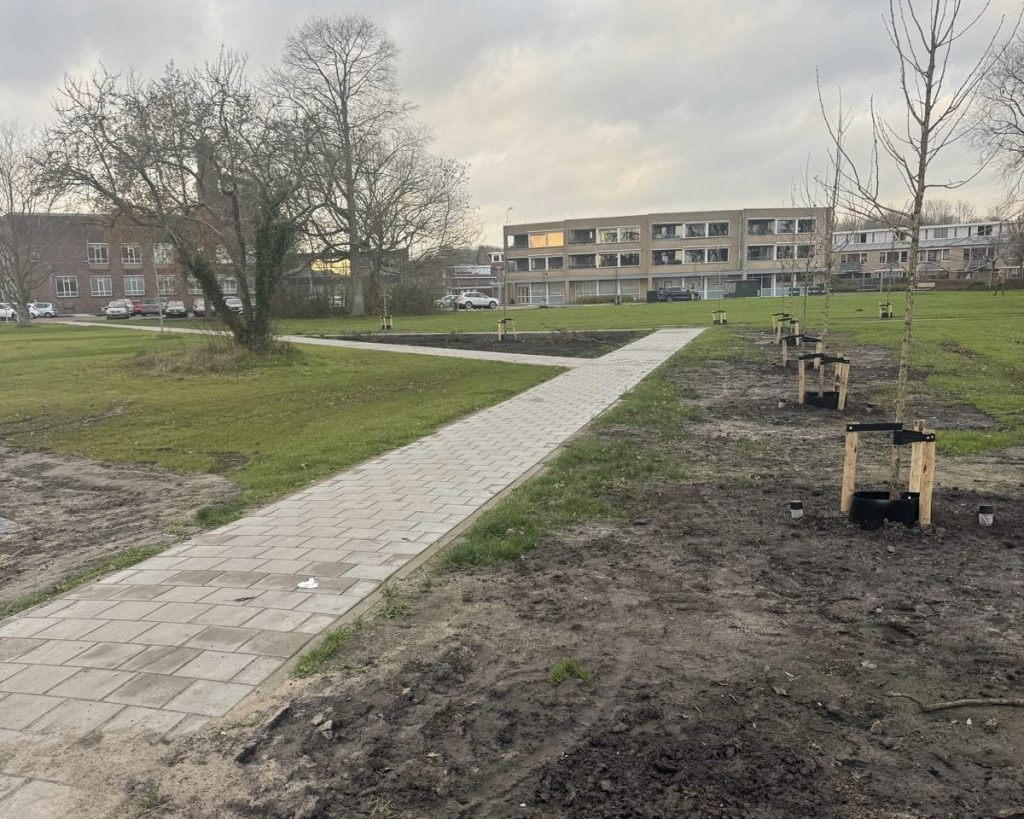

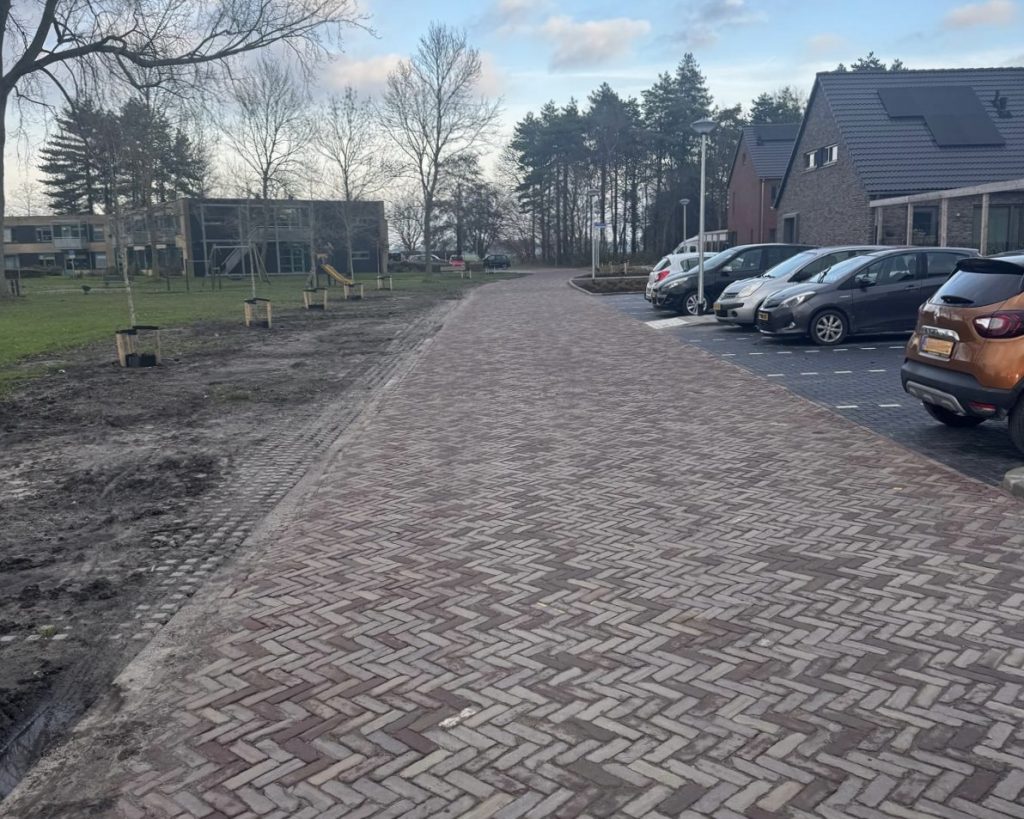

Overzichtsbeeld bouwblokken bouwplaatsinrichting Lelypark

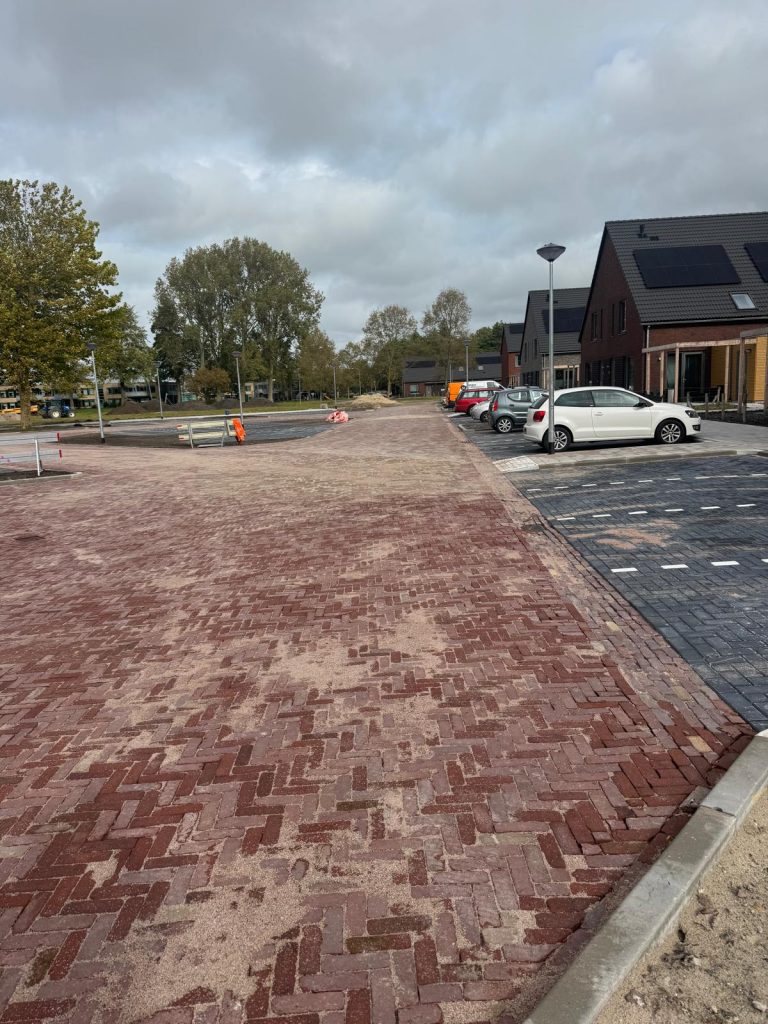

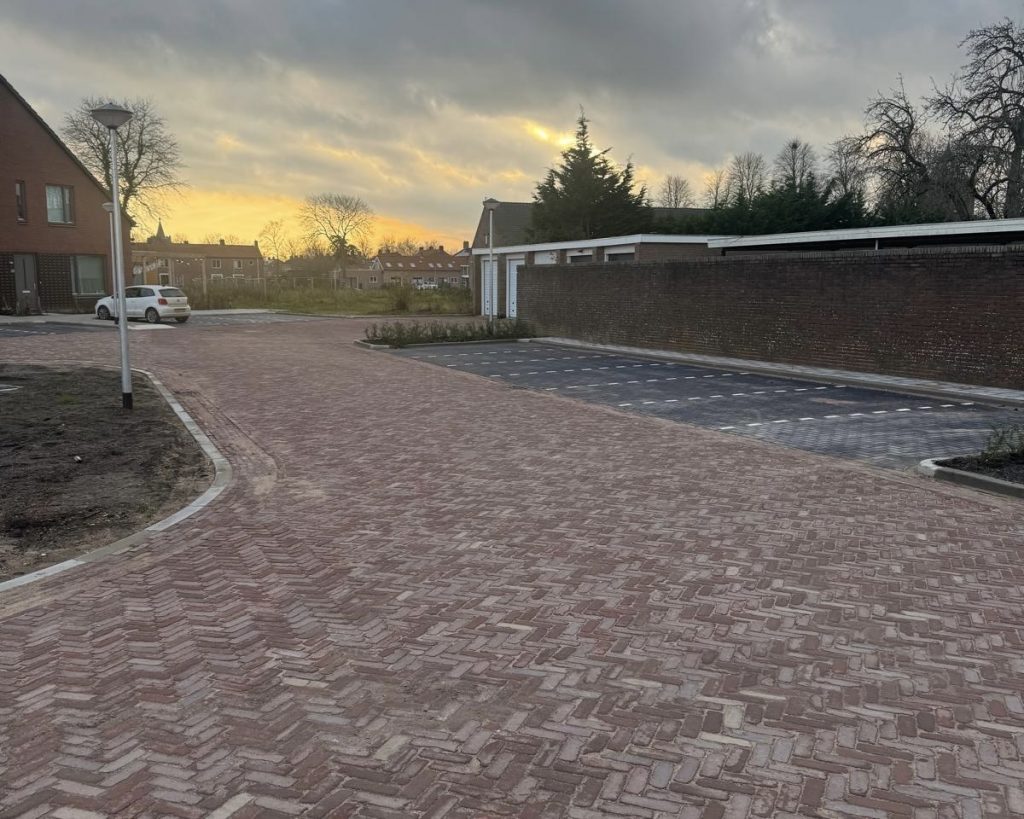

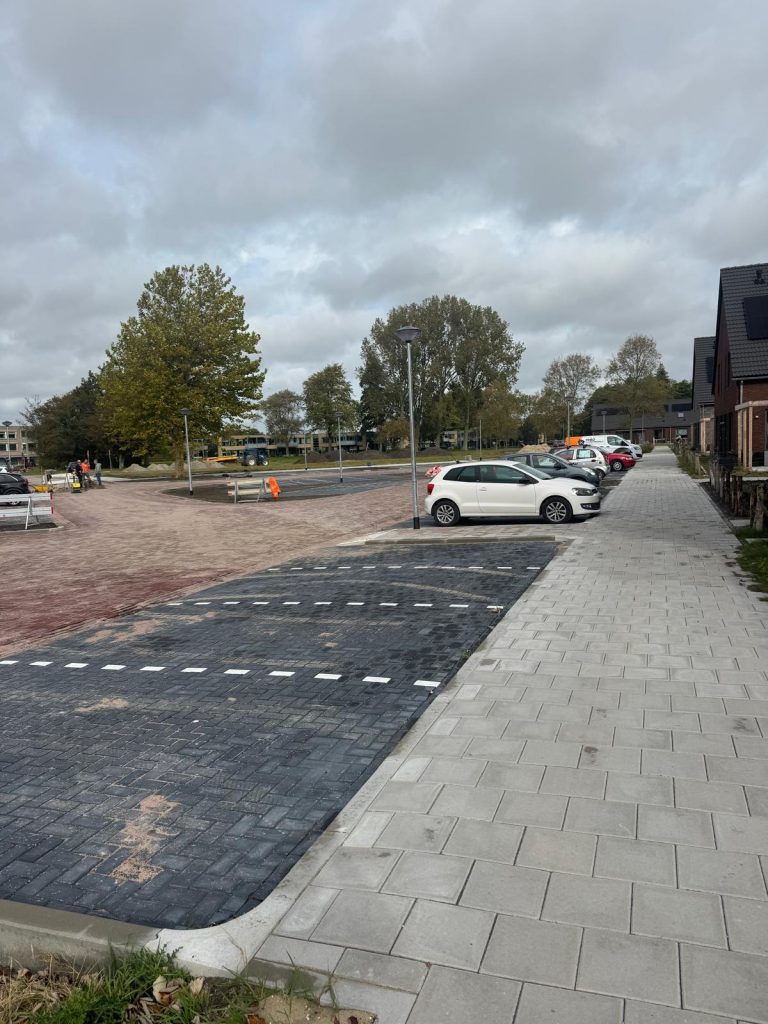

Ook het straat- en grondwerk op het Loggersplein voor de sportschool was eind week 40 volgens planning gereed, net als het straatwerk van het Lelypark richting de achterzijde van Lelypark Samen.

Daarnaast zijn op bovengenoemde locaties net als langs de Mien Ruysstraat de OV werkzaamheden uitgevoerd en zijn er op veel locaties nieuwe lichtmasten aangebracht of op een paar locaties oude door nieuwe lichtmasten vervangen.

Daarnaast heeft de HVC op een 3-tal locaties de onder en bovengrondse containers geplaatst en is daar rond omheen het straatwerk ook netjes aangebracht.

De aannemer is ondertussen begonnen met het opbreken van de tijdelijke verhardingen op de Dr. Sicco Mansholstraat vanaf het tandtechnisch laboratorium tot Ing. Ovingestraat. zijn de trottoirbanden aangebracht en zal aansluitend in de loop van week 41 begonnen worden met het definitief aanbrengen van het straatwerk.

Foto’s werkzaamheden

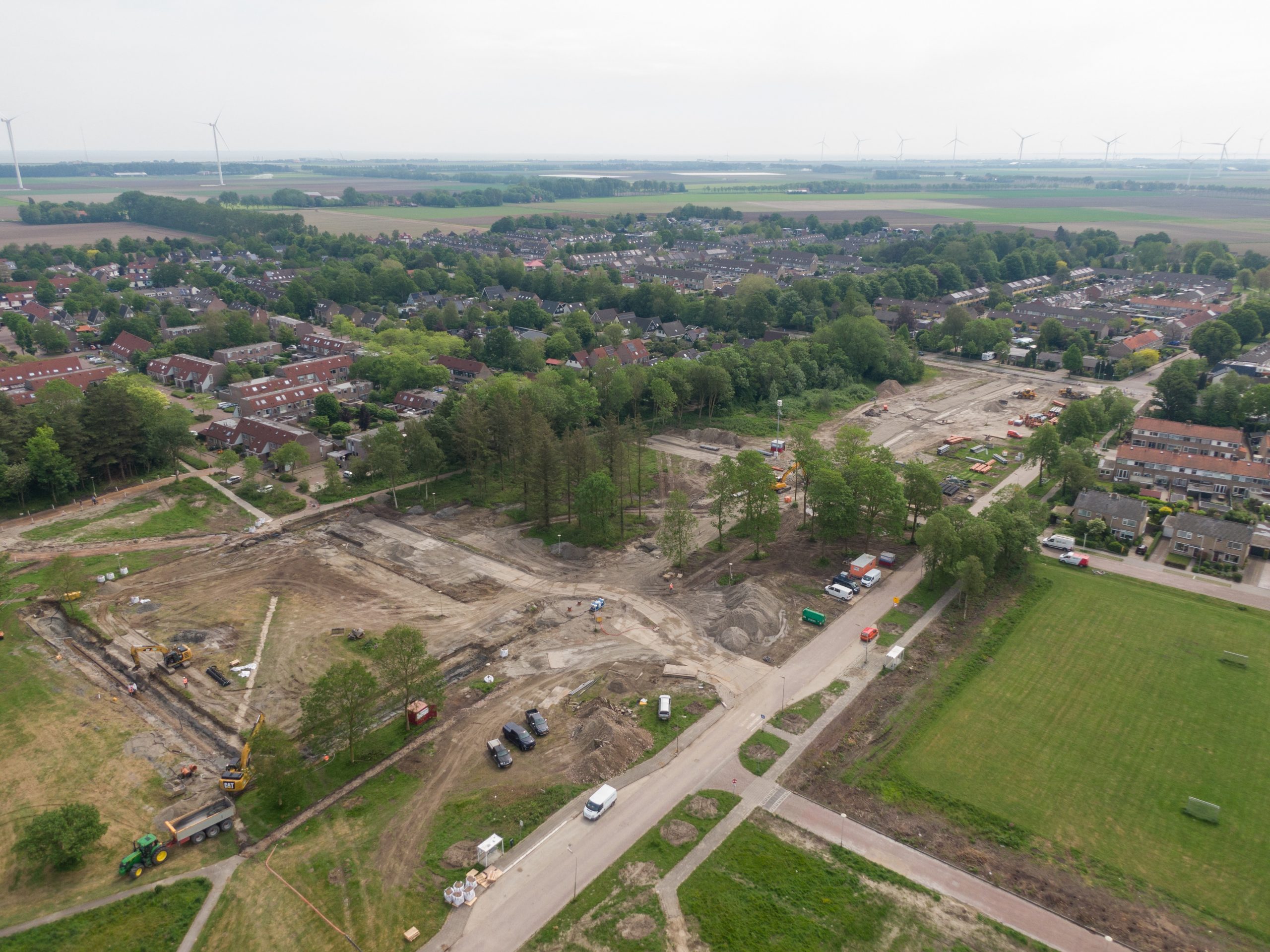

Eind week 17, eind april is aannemer Borst GWW begonnen met de werkzaamheden rondom de nieuw gebouwde woningen van Wooncompagnie in Lelypark.

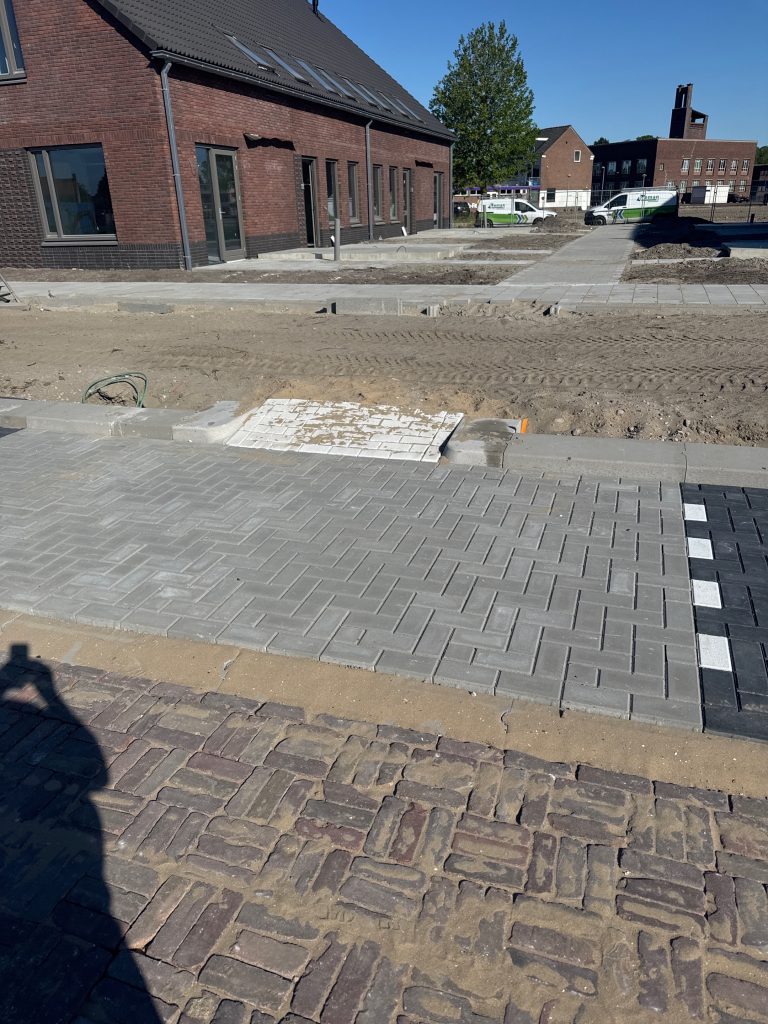

Er is gestart met het aanbrengen van kabels in de grond voor de openbare verlichting. Daarna heeft de straatploeg de stegen voorzien van regenwaterkolken en de betontegels voor de voetpaden tussen en rondom de woningen aangebracht.

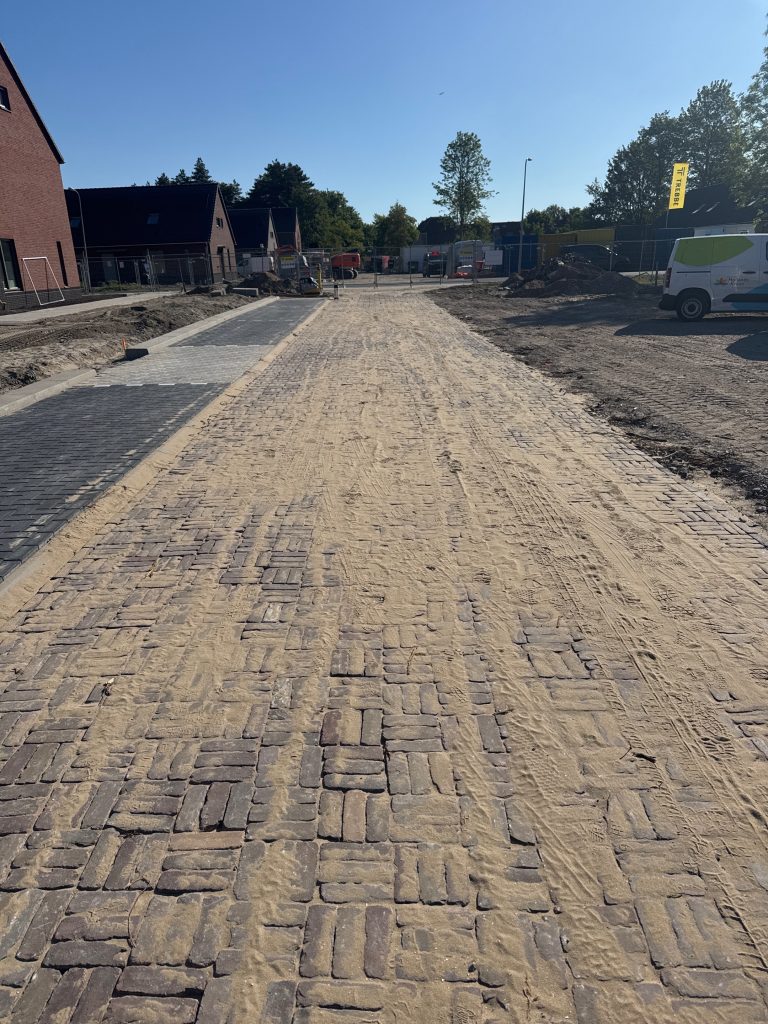

Daarnaast is er langs de Mien Ruysstraat al definitieve parkeergelegenheid gecreëerd. De bouwweg is voorzien van tijdelijke bestrating om de toekomstige bewoners ongehinderd naar de woningen te kunnen laten lopen.

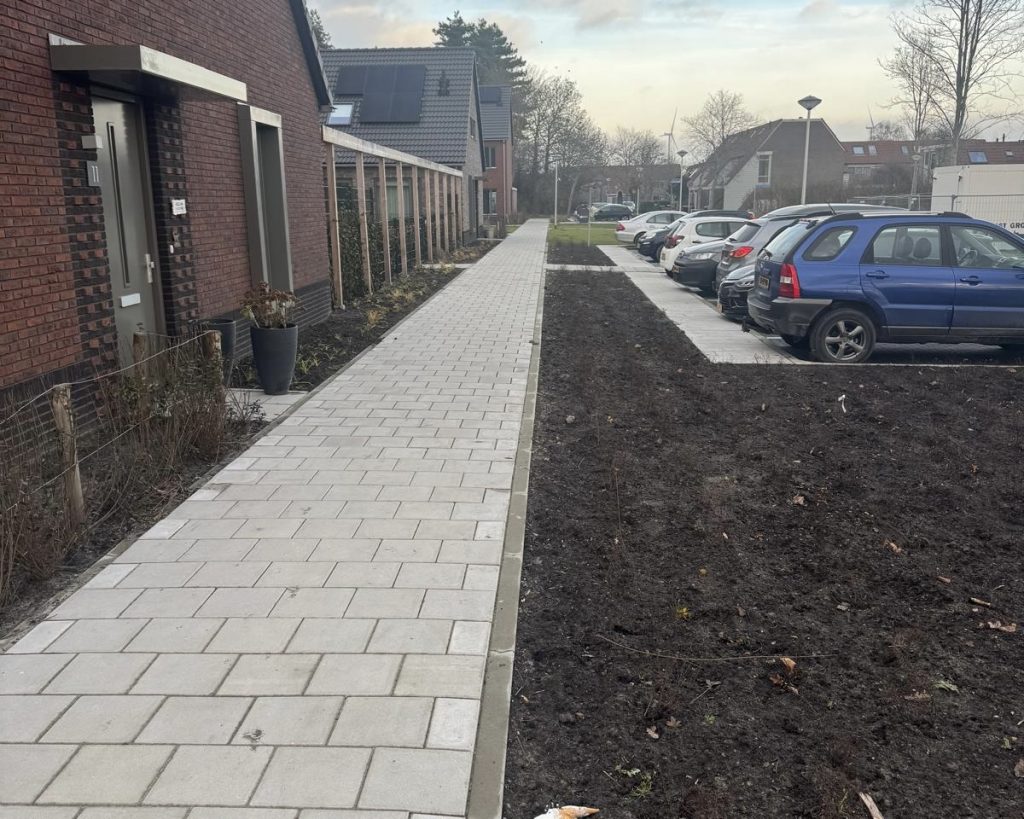

De bovengenoemde werkzaamheden zijn volgens planning uitgevoerd en vanaf dinsdag 19 mei is de aannemer begonnen met de werkzaamheden op en achter Malzwin. Ook hier is er voor gekozen om eerst alle voetpaden aan te brengen. Vanaf eind mei is gestart met het aanbrengen van de voetpaden rondom de 3 woonblokken tussen het Lelypark en Malzwin. In de eerste week van juni is gestart met uitvoering van een deel rijweg van Malzwin. Dit betreft het maken van een zijstraat naar het nieuw te maken parkeerterrein achter het nieuwe woonblok voor Malzwin nr. 27 t/m nr. 41.

Archief

Bouwrijp maken

  • Verwijderen van de bestaande ing. Ovingestraat en verleggen van de weg 50 meter naar het oosten;
  • Verlengen van de Karel doormanstraat richting nieuwe Ing. Ovingestraat;
  • Verlengen van de Prinses Marijkestraat richting nieuwe Ing. Ovingestraat;
  • Aansluiten van het Malzwin op de nieuwe Ing. Ovingestraat;
  • Aanleggen van een nieuwe verbinding tussen de Ing. Ovingestraat en de Prinses Marijkestraat.

Plankaart, luchtfoto en timelapse

Hieronder vindt u de plankaart en de luchtfoto. U kunt op de foto’s klikken om deze te vergroten.

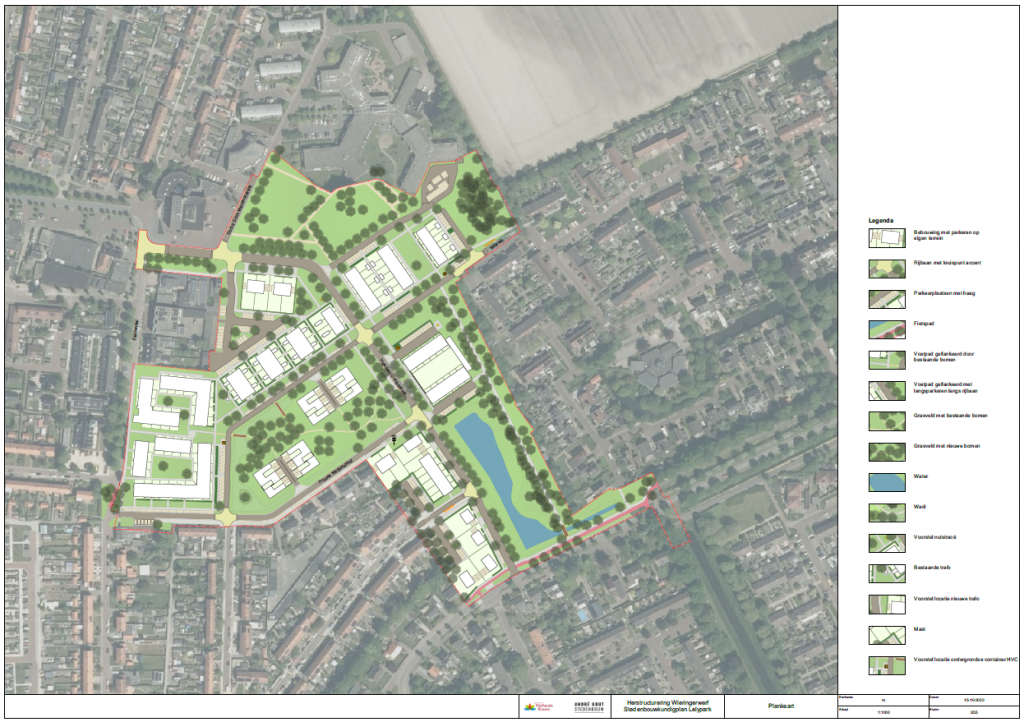

Plankaart – klik op de afbeelding voor groter bestand (.pdf)
