Reconstructie Molenweg in Wieringerwaard

De Molenweg, inclusief de bocht van de Kerkweg naar de Molenweg in Wieringerwaard, wordt heringericht. We verwijderen een deel van het asfalt en vervangen dit voor nieuwe lagen. Een strook van ongeveer 1,50 meter breed langs de sloot krijgt een volledig nieuwe fundering en asfalt, waarbij het fietspad van rood asfalt wordt voorzien.

De kabels en leidingen worden onder het trottoir en in de groenstrook aangelegd, waardoor ook deze delen opnieuw worden ingericht. Daarnaast komt er een beschoeiing langs de Molenvaart. Scheefgegroeide bomen langs de sloot zijn al verwijderd en worden vervangen door nieuwe bomen, en scheve lichtmasten worden rechtgezet.

Planning werkzaamheden Molenweg vanaf 1 september 2025

Vanaf 1 september tot en met 19 september 2025 voert PWN werkzaamheden uit aan de drinkwaterleiding op de Molenweg (Fase 1A).

Vanaf 22 september 2025, start Liander met het vernieuwen van het elektriciteitsnetwerk voor een toekomstbestendige stroomvoorziening (Fase 1).

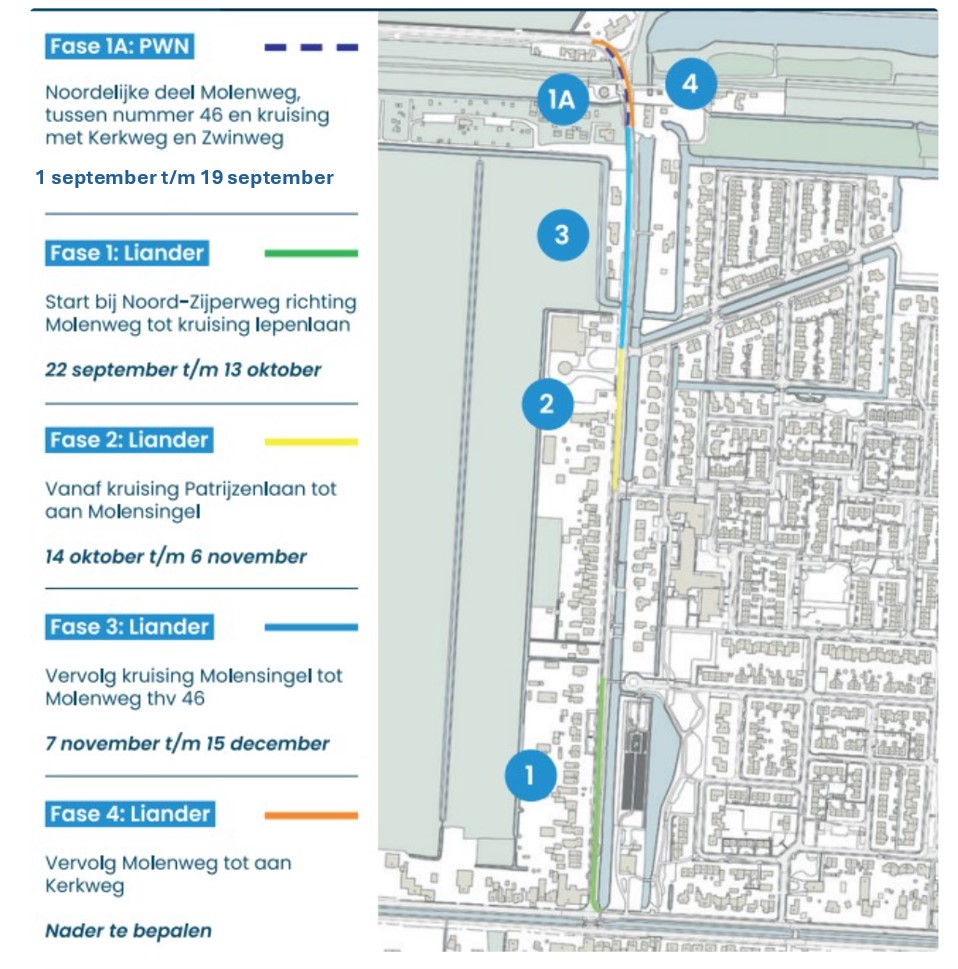

Kaart planning werkzaamheden Molenweg in fases

Wat gaat er gebeuren?

  • PWN begint op 1 september met het vervangen van de drinkwaterleiding aan de noordkant van de Molenweg, tussen huisnummer 46 en de kruising met de Kerkweg en Zwinweg.
  • Daarna volgt het deel tussen de kruising Molenweg – Patrijzenlaan en Molenweg 40C (het gebouw van PWN).
  • Tot slot wordt het leidingwerk vervangen tussen de kruising Molenweg – Noord Zijperweg en Noord Zijperweg 44. Dit deel ligt buiten het gemeentelijke werkgebied, maar PWN wil het leidingwerk in één keer aanpakken.

    Bekijk ook de updates over dit project op de BouwApp.

Wat betekent dit voor u?

  • Er kunnen tijdelijke afsluitingen en omleidingen zijn. Er komen omleidingsroutes en borden langs de weg.
  • Op sommige dagen geldt een parkeerverbod. Dit wordt op tijd aangegeven.
  • Het kan voorkomen dat uw stroom tijdelijk wordt onderbroken. Liander informeert u hierover vooraf.
  • Woningen blijven bereikbaar; loopbruggen worden geplaatst waar nodig.
  • U wordt via verschillende kanalen op de hoogte gehouden van de voortgang.

In het vierde kwartaal van 2025 plaatst de gemeente een damwand. U kunt te maken krijgen met tijdelijke afsluitingen en omleidingen.

Updates reconstructie Molenweg

Om de werkzaamheden en overlast zoveel mogelijk te beperken, wordt de Kerkweg (vanaf de Zwinweg tot aan huisnummer 1) van 13 tot en met 24 oktober tijdelijk ingericht als een 30 km-zone. In deze periode vervangt PWN de drinkwaterleiding langs het fietspad.

Wat betekent dit voor het verkeer?

  • Het fietsverkeer wordt gedurende deze periode over de rijbaan van de Kerkweg geleid.
  • De maximumsnelheid voor gemotoriseerd verkeer is gedurende de gehele periode (ook buiten werktijden) 30 kilometer per uur.
  • Er wordt gekeken naar mogelijkheden voor extra verlichting, omdat dit een donker gedeelte betreft.
  • Ook wordt onderzocht of er snelheidsremmers (bijvoorbeeld ribbels) geplaatst kunnen worden om de snelheid verder te beperken.

Het verkeersplan wordt momenteel opgesteld. Zodra de definitieve maatregelen bekend zijn, informeren wij u hierover via de bouwapp

Waarom deze maatregelen?

Deze tijdelijke aanpassingen zijn nodig om de werkzaamheden van PWN veilig en efficiënt te laten verlopen.En om te voorkomen dat de werkzaamheden overlappen met andere projecten in de omgeving. Zo houden we de overlast voor bewoners en weggebruikers zo beperkt mogelijk.

Heeft u vragen? Neem contact op met de omgevingsmanager Zoë Verhoeff via de BouwApp of bel Schadenberg 085-239 3661 (maandag tot en met vrijdag van 8.30 tot 12.30 uur.

De werkzaamheden aan de Kerkweg/Molenweg zijn nog niet afgerond. Dit betekent dat er op maandag 22 en dinsdag 23 september nog verkeershinder is.

Bereikbaarheid

  • De Molenweg is op beide dagen gedeeltelijk afgesloten. Er blijft steeds één rijstrook open.
  • Maandag 22 september: verkeer kan Wieringerwaard inrijden via de Noord-Zijperweg.
  • Dinsdag 23 september:
    • In de ochtend: verkeer kan Wieringerwaard inrijden via de Noord-Zijperweg.
    • Vanaf de middag: verkeer kan Wieringerwaard inrijden via de Kerkweg.
  • Verkeersregelaars begeleiden het verkeer en zien erop toe dat bewoners de wijk in en uit kunnen rijden.
  • Het tankstation blijft bereikbaar via de noordzijde (Noord-Zijperweg).
  • Houd rekening met extra reistijd, met name tijdens de spits.

Bereikbaarheid

Om de weg veilig begaanbaar te houden tijdens de werkzaamheden is gekozen voor een halve rijbaanafzetting. Dit betekent dat er naast doorgang ook bouwactiviteiten plaatsvinden. Wij verzoeken alle weggebruikers daarom dringend om:

  • de snelheid te matigen;
  • altijd de aanwijzingen van de verkeersregelaars op te volgen.

Wij begrijpen dat dit ongemak veroorzaakt en doen ons uiterste best om de werkzaamheden zo snel en veilig mogelijk af te ronden. Dank voor uw begrip en medewerking.

Fase 1A – PWN
Noordelijk deel Molenweg, tussen nummer 46 en de kruising Kerkweg/Zwinweg
Periode: 1 september t/m oktober

Fase 1 – Liander
Van Noord-Zijperweg richting Molenweg tot kruising Iepenlaan
Periode: 22 september t/m 13 oktober

Fase 2 – Liander
Van kruising Patrijzenlaan tot aan Molensingel
Periode: 14 oktober t/m 6 november

Fase 3 – Liander
Van kruising Molensingel tot Molenweg ter hoogte van nummer 46
Periode: 7 november t/m 15 december

Fase 4 – Liander
Vervolg Molenweg tot aan Kerkweg
Periode: datum nog niet bekend

Let op! Er is per ongeluk een verkeerde QR-code op de flyer terechtgekomen. Dit is de juiste:

QR code molenweg BouwApp

Wat is er al gebeurd?

Begin dit jaar is drinkwaterbedrijf PWN gestart met het vervangen van de drinkwaterleiding. Dit gebeurde tussen:

  • de kruising Molenweg – Noord Zijperweg
  • en de kruising Molenweg – Patrijzenlaan.

Dit gedeelte van de werkzaamheden is volledig afgerond vóór de stop.
Deze leiding is belangrijk voor het transport van drinkwater. Tijdens de zomerperiode liggen de werkzaamheden stil, zodat er in het najaar verder gewerkt kan worden aan de resterende delen van de leiding.

Wat gaat er nog gebeuren?

Wij bereiden de plaatsing van een damwand voor. Deze damwand zorgt ervoor dat de waterkant stevig blijft. Dat is nodig omdat de oever op sommige plekken verzakt of afbrokkelt. Dat kan gevaarlijk zijn en schade veroorzaken. De plaatsing start waarschijnlijk in het vierde kwartaal van 2025 (oktober, november, december). Inwoners en ondernemers die hier iets van gaan merken informeren wij hier op tijd over.

En ook netwerkbeheerder Liander gaat aan de slag. Zij vernieuwen het elektriciteitsnet.

Liander vernieuwt het elektriciteitsnet

Vanaf maandag 22 september 2025 start Liander met het werk aan het elektriciteitsnet. Zij zorgen ervoor dat alle inwoners ook in de toekomst betrouwbare stroom hebben.

Waar wordt er gewerkt aan het elektriciteitsnet

  • Aan de Molenweg en Kerkweg (tussen Noord Zijperweg 36 en Kerkweg 1).
  • In de wijk tussen de Patrijzenlaan en Sportlaan.

De overlast wordt beperkt

De werkzaamheden gebeuren in vier fasen. Elke fase bestaat uit een deel van 180 tot 250 meter. Hierdoor blijft de overlast beperkt.

Wat merkt u van de werkzaamheden?

Vanaf 1 september 2025 kunt u overlast ervaren. Alle alternatieven zijn onderzocht, maar er is geen ruimte op het voetpad voor een omleiding. Daarom:

  • gaat de weg per fase volledig dicht;
  • wordt bestemmingsverkeer toegelaten;
  • nemen wij extra maatregelen om u goed te informeren;
  • krijgt u op tijd informatie over omleidingen.

Meer informatie

Binnenkort hoort u van de aannemer Schadenberg Plaisier hoe de planning precies is en hoe u op de hoogte wordt gehouden.

Let op!

Hoewel we deze pagina zo goed mogelijk bijhouden, kunnen er tussentijds wijzigingen zijn die nog niet direct zichtbaar zijn op de website.

Vragen?

Heeft u vragen over de werkzaamheden? Neem dan contact met ons op.

Na de bewonersavond vorig jaar hebben we alle gestelde vragen verzameld. Een aantal onderwerpen kwamen regelmatig terug, zoals snelheid, trillingen, het fietspad bij de bocht van de Kerkweg, parkeerplaatsen, afwatering en oversteekplaatsen. We zijn deze punten momenteel aan het onderzoeken. De eerder gecommuniceerde startdatum is niet haalbaar. U wordt hier op een later moment verder over geïnformeerd.

Ondertussen is PWN gestart met de werkzaamheden. Zij streven ernaar om in de eerste maanden van dit jaar de hoofdleiding te vervangen vanaf het kruispunt Noord-Zijperweg tot en met het PWN-pompstation (Molenweg 40C).

Daarna zullen de werkzaamheden in het najaar worden voortgezet langs het noordelijke deel van de Molenweg (beginnend bij huisnummer 46) en een deel van de Kerkweg.

In de zomermaanden worden er geen werkzaamheden uitgevoerd vanwege de belangrijke functie van de leiding en het verhoogde waterverbruik in deze periode.

We hebben het conceptontwerp voor de reconstructie van de Molenweg gedeeld. Wij waren samen met PWN en Liander aanwezig.

Terugblik op de bewonersavond

We hebben een succesvolle bewonersavond gehad met tussen de 50 en 60 aanwezigen. We hebben veel waardevolle input ontvangen, die we verder gaan uitwerken en onderzoeken. Bedankt aan iedereen die aanwezig was! We houden u op de hoogte van de voortgang.

Presentatietekeningen
