Herinrichting Terpstraat Wieringerwerf
De herinrichting van de Terpstraat in Wieringerwerf is voor een groot deel al afgerond. Het werk wordt in drie delen uitgevoerd.
- Deel 1 is een vaste strook direct voor de winkels aan het plein, is afgerond in 2023.
- Deel 2 zijn de overige locaties zoals het grote parkeerterrein voor de winkels, noordelijk deel Terpstraat en Fazantstraat. Is afgerond in 2024.
- Deel 3 is de asfaltrijweg voor het grote parkeerterrein bij de winkels, Ingenieur Smedingplein, Terpweg bij bocht met aansluiting op Professor Granpré Molièrestraat.
De planning is om vanaf 31 maart te starten met deel 3 en dit voor de zomer 2025 gereed te hebben. Daarna volgen de overige werkzaamheden.
Inloopavond voor ondernemers en bewoners over vervolg werkzaamheden Terpstraat
Op 19 maart 2025 hebben ondernemers van het winkelgebied aan de Terpstraat en bewoners van de omgeving informatie gehad tijdens een inloopavond. De uitvoering van de werkzaamheden op Terpstraat en Terpweg en de tijdelijke afsluiting van dit gebied zijn toegelicht. Ook hebben aanwezigen kennis kunnen maken met de Omgevingsmanager van aannemer Sturm. Aan hem kunnen ondernemers, inwoners en belanghebbenden vragen over de bereikbaarheid van het gebied tijdens de uitvoering stellen.

Wat gaat er gebeuren?
Vanaf de bushaltes op de Terpweg wordt het asfalt verwijderd en vervangen door bestrating. De weg wordt in de bocht iets smaller gemaakt om de snelheid te verlagen en er worden verkeersplateaus gemaakt. Het gebied wordt ingericht als 30 km/uur zone net als de rest van de Terpstraat. De tijdelijke betonplaten bij de verbinding met de Professor Granpré Molièrestraat / Ir. Krijnstraat worden verwijderd, ook hier komt een verkeersplateau. Ook wordt de Helfrichlaan niet langer aangesloten op de Terpweg / Ingenieur Smedingplein, de aansluiting in de bocht met de Terpweg komt te vervallen.

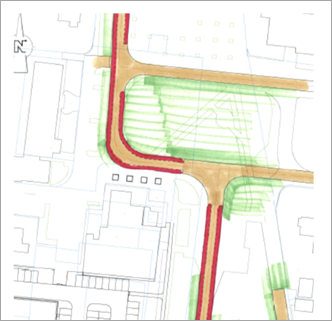

Nieuwe situatie

Bestaande situatie

Updates werkzaamheden
Vanaf de eerste week van april 2025, gaat de aannemer Sturm B.V. verder met het herinrichten van Fase 4. In deze fase wordt het gebied rondom het standbeeld ‘de Maaier’ heringericht en klaar gemaakt voor de toekomst. De verwachting is dat de werkzaamheden tot aan week 28, half juli gaan duren.
Aanvang fase 4 herinrichting Terpstraat Wieringerwerf

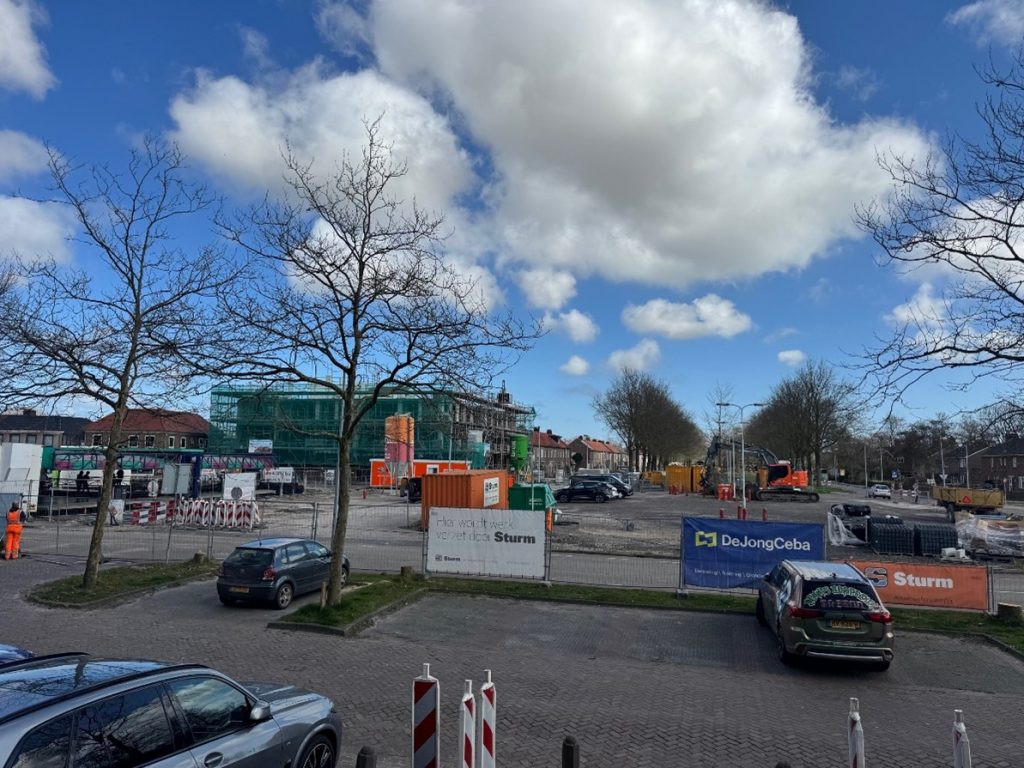

Aannemer Sturm B.V. uit Zaandam is weer aan de slag gegaan met de werkzaamheden voor het herinrichten van de Terpstraat. De keet en het depot zijn verplaatst en het werkgebied van fase 4.1 is geheel in de hekken gezet. De aannemer heeft op de bewonersavond op 19 maart weer duidelijke input van bewoners uit de wijk gekregen en de juiste contacten zijn wederom gelegd.
Als u toch nog een vraag aan de aannemer wil stellen, neemt u dan contact op met de omgevingsmanager van Sturm B.V., Bas Soetens. Bas is telefonisch te bereiken op 06-13760763 of per mail via BSoetens@sturmzaandam.nl.
- De werkzaamheden voor Fase 4.1 zijn gepland van 31-03-2025 t/m 06-06-2025.
- De werkzaamheden voor fase 4.2 zijn gepland van 09-06-2025 t/m 04-07-2025.

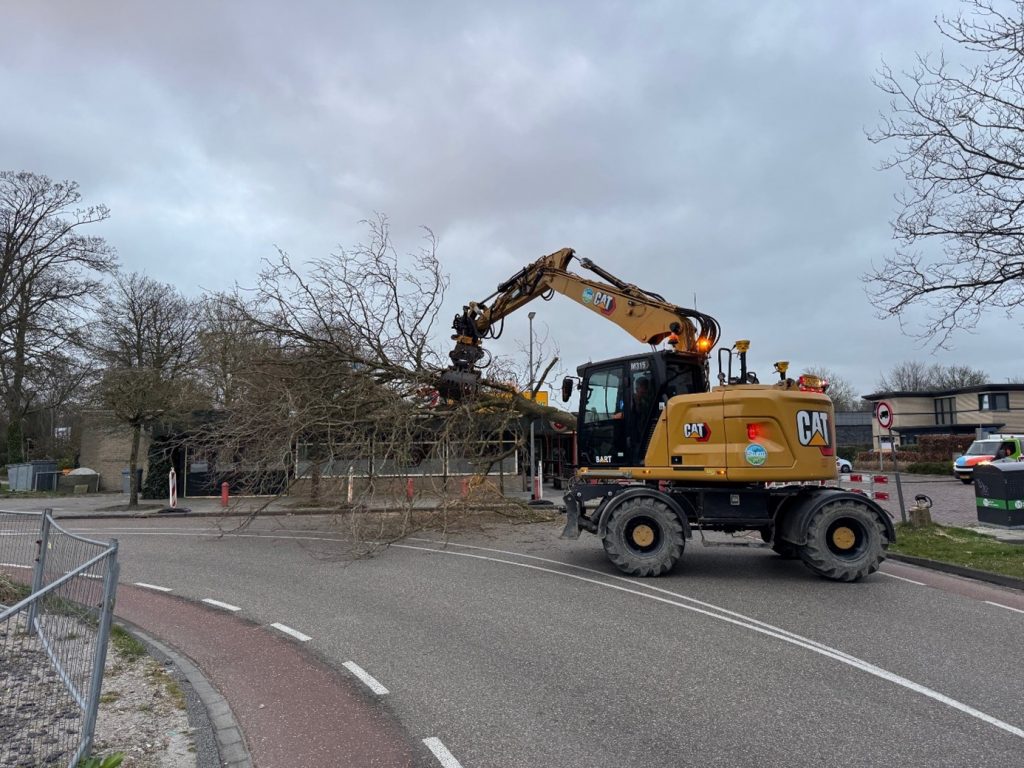

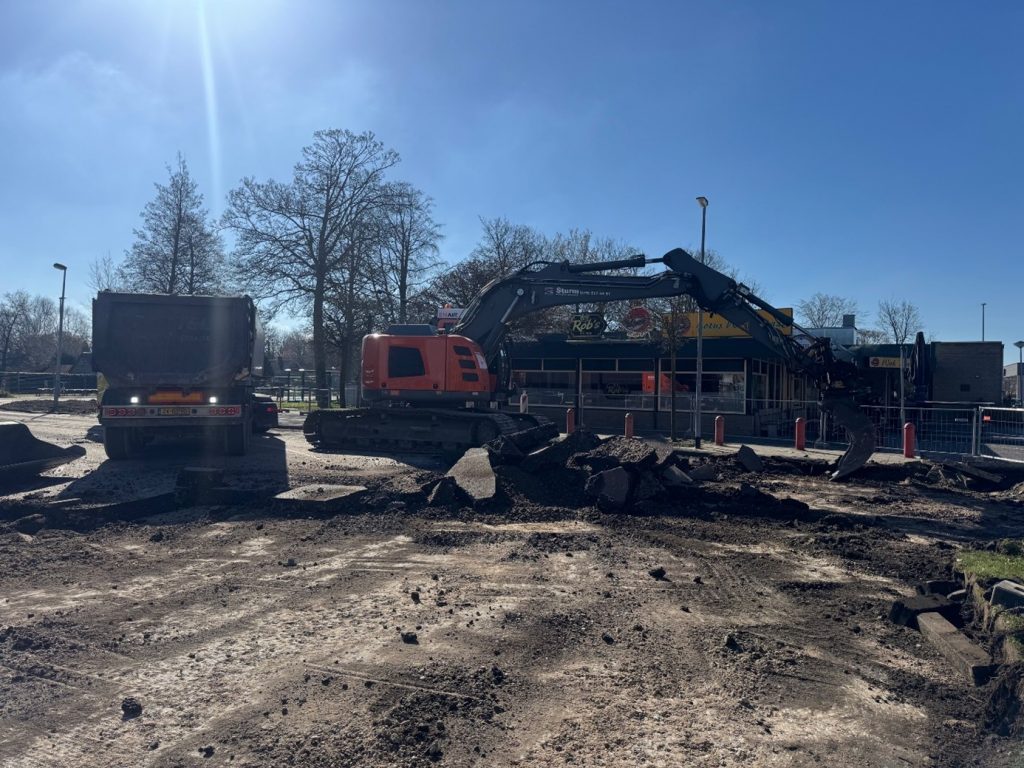

De bomen zijn verwijderd en afgevoerd. Het asfalt en de fundering van de weg zijn verwijderd en afgevoerd. Ook zijn alle overige verhardingen in het werkgebied opgenomen, een gedeelte wordt afgevoerd en er wordt een gedeelte opgeslagen in het depot voor hergebruik.
Vanaf volgende week wordt er begonnen met de werkzaamheden om het nieuwe riool aan te leggen.
Houdt u rekening met enige overlast van extra verkeersbewegingen en het parkeren voor de komende 10 weken. Heeft u vragen over het project ‘Herinrichten Terpstraat Wieringerwerf’ dan kunt u altijd even in de bouwkeet bij de aannemer naar binnen lopen voor een vraag aan de uitvoerder.







In week 17 en 18 is de aannemer verder gegaan met het herinrichten van fase 4.1 op de Terpstraat rondom het standbeeld ‘de Maaier’.
Het nieuwe riool is aangebracht en geïnspecteerd, hierna is verder gegaan met de opbouw van de weg. Het menggranulaat is aangebracht en de kolken zijn geplaatst.
Alle boomplantgaten zijn ontgraven en er is ontluchting voor de bomen geplaatst en aangevuld met teelaarde.

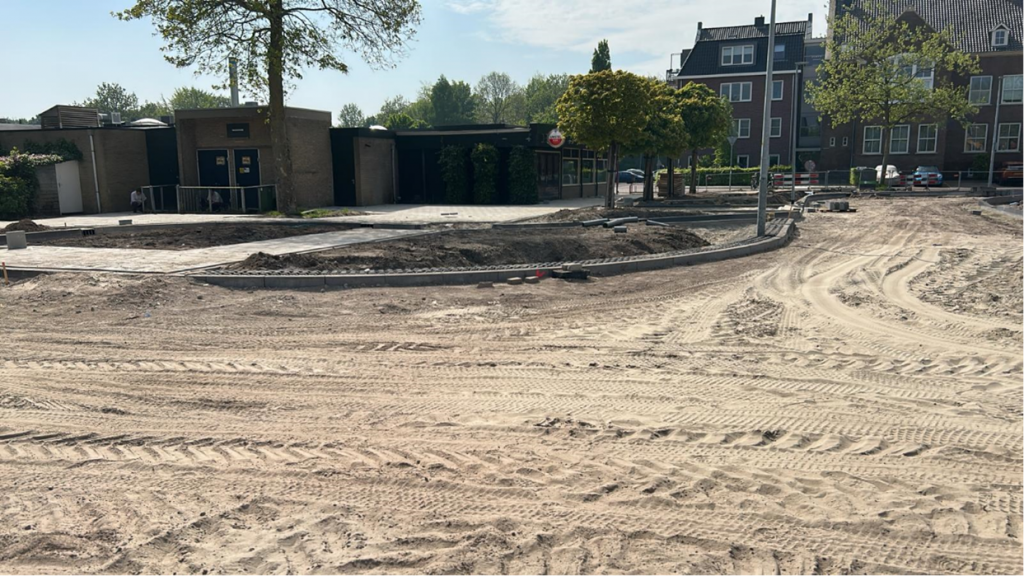

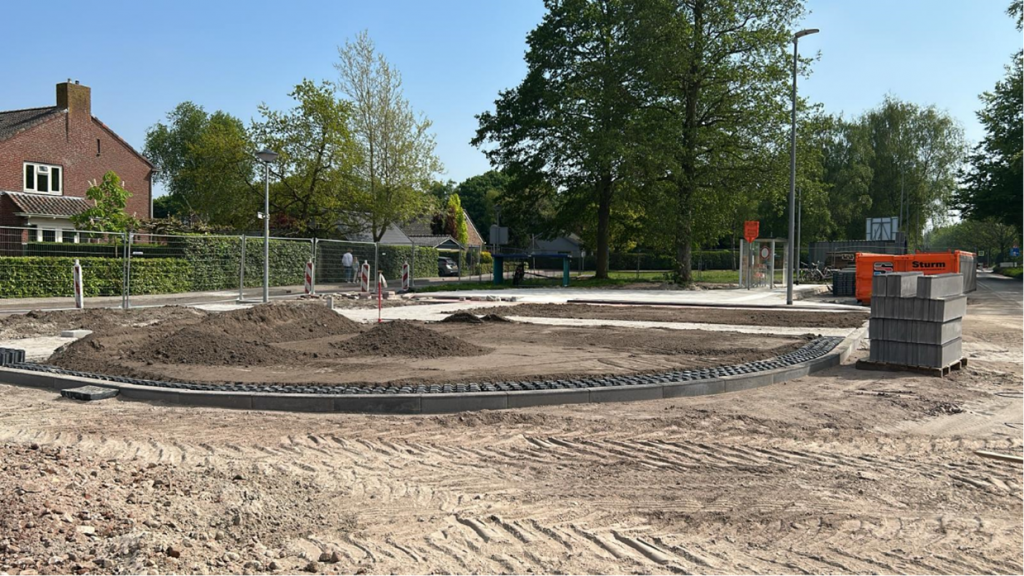

De opsluitbanden zijn geplaatst evenals de grastegels in de bochten. Ook is het tegelwerk rondom de bushalte, het wok restaurant en bij het café gerealiseerd. De contouren van de nieuwe inrichting worden op deze manier goed zichtbaar!
Hieronder een foto impressie:

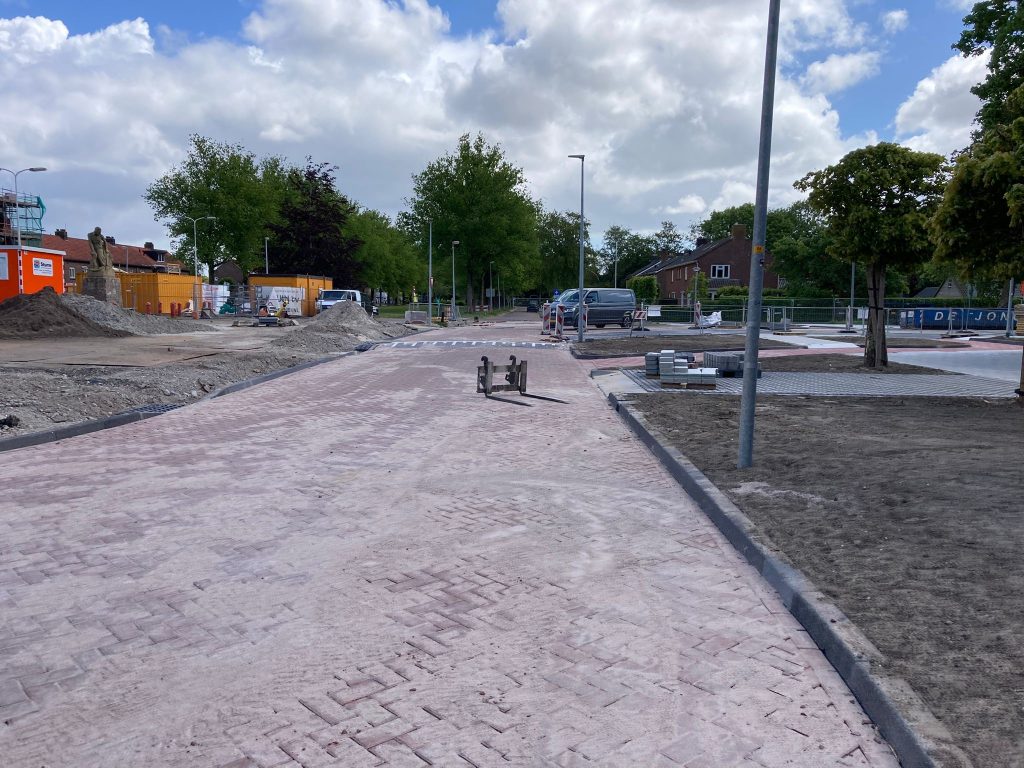

In week 20 en 21 is de aannemer verder gegaan met het herinrichten van fase 4.1 en de samenvoeging van het plein aan de Terpstraat rondom het beeld ‘de Maaier’. De tegelpaden zijn vernieuwd en de rijweg is afgemaakt tot aan het asfalt. Er zijn nieuwe kolken geplaatst voor de afwatering en er is teelgrond aangebracht bij de nieuw gemaakte groenvakken.
Op maandag 2 juni worden de werkzaamheden opgestart voor fase 4.2, het herinrichten van het Ingenieur Smedingsplein. Op vrijdag 6 juni verwacht de aannemer dat de Terpstraat weer volledig wordt vrijgegeven voor al het verkeer.

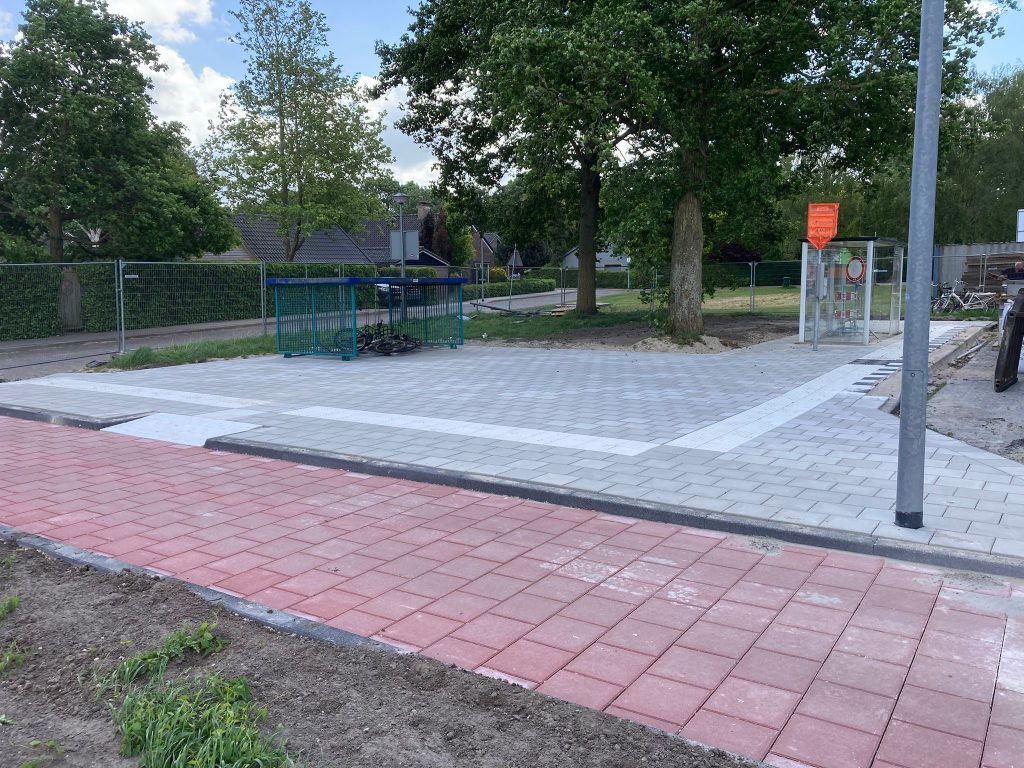

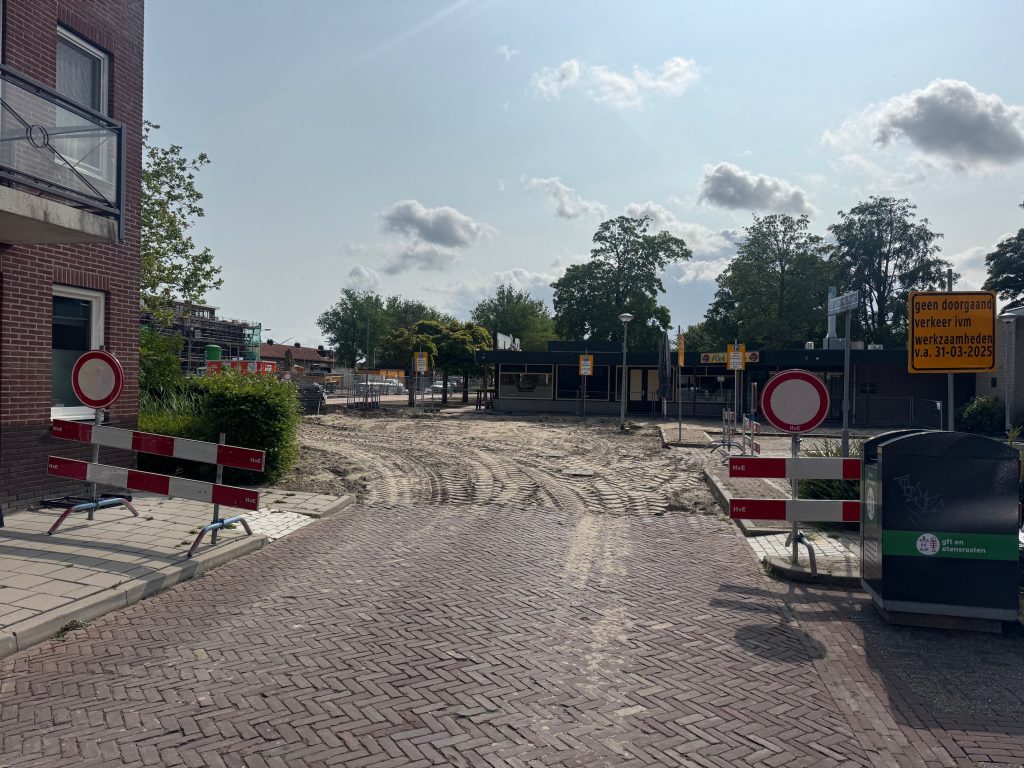

Op 17 juni wordt begonnen met de asfalt werkzaamheden van de Terpstraat bij het winkelplein.
Planning
- Dinsdag 17 juni opbreken straatwerk bij verkeersplateau Meeuwstraat en bestaand asfalt nabij de kerk. De Terpstraat gaat dan om en om plaatselijk dicht. Het winkelplein aan de Terpstraat blijft overdag bereikbaar voor bevoorrading en winkelend publiek.
- Woensdag 18 juni vanaf 18.00 uur tot ongeveer 02.00 uur start het frezen van het asfalt.
- Donderdag 19 juni vanaf 18.00 tot ongeveer 02.00 uur asfalteren van de tussenlaag en deklaag.







Aanvang fase 4.2
De Aannemer is weer aan de slag gegaan met de werkzaamheden voor het herinrichten van de Terpstraat. Fase 4.1 is afgerond en de Terpstraat is weer opengesteld. De werkzaamheden voor fase 4.2 zijn gepland van 02-06-2025 t/m 04-07-2025.
Nieuw rioolaanleggen
De verhardingen in het werkgebied zijn opgebroken. Een gedeelte wordt afgevoerd en er wordt een gedeelte opgeslagen op de parkeerplaatsen voor hergebruik. Deze week wordt er meteen begonnen met de werkzaamheden om het nieuwe riool te aan te leggen. Dit zorgt ervoor dat de bewoners in het voormalige Domeinkantoor zo snel mogelijk weer toegang hebben tot de parkeerplaatsen op hun binnenterrein.
Mogelijke verbeteringen aan het riool
Tijdens het afsluiten van de toegang tot het parkeerterrein aan de achterzijde wordt ook onderzoek gedaan aan de bestaande afvoer van hemelwater en vuilwater van het voormalige Domeinkantoor. Mogelijk kunnen er verbeteringen aan het riool worden aangebracht. Dit gaat in overleg met de beheerder van het pand.
Vragen?
Houdt u rekening met enige overlast van extra verkeersbewegingen en het parkeren aan de Helfrichlaan voor de komende 4 weken. Mocht u vragen hebben over de uitvoering van dit project dan kunt u altijd bij de aannemer in de bouwkeet naar binnen lopen of contact opnemen met de omgevingsmanager van aannemer Sturm Zaandam. Dit is Bas Soetens en hij is telefonisch bereikbaar op 06-13760763.

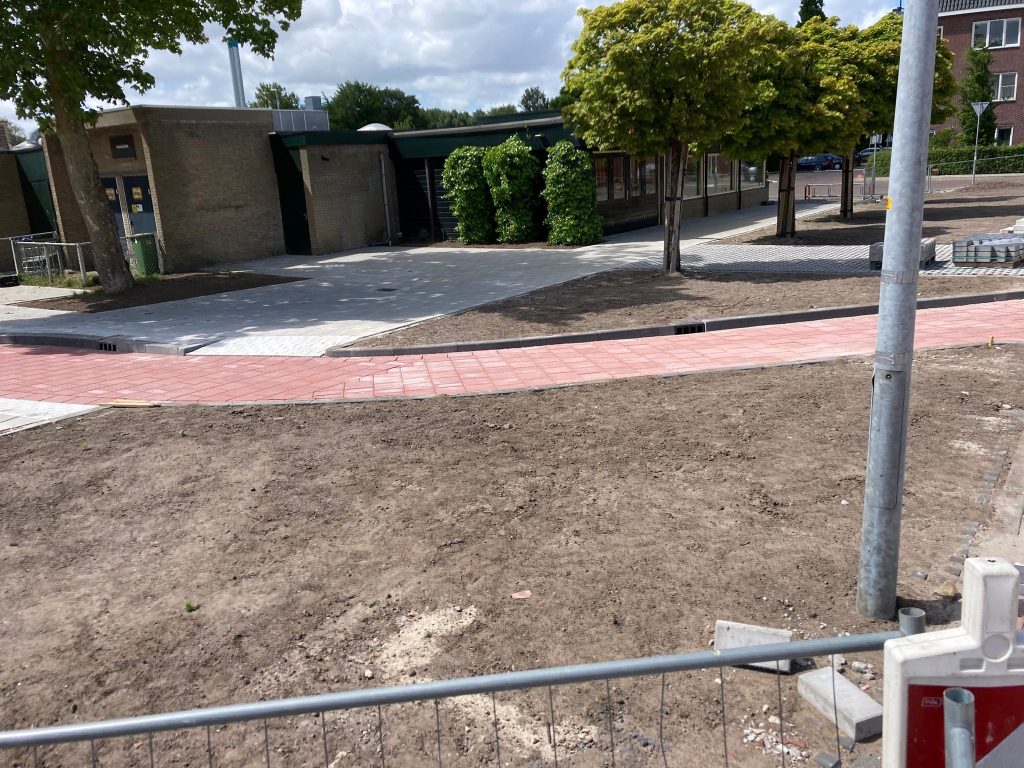

Hieronder vindt u een sfeerimpressie:

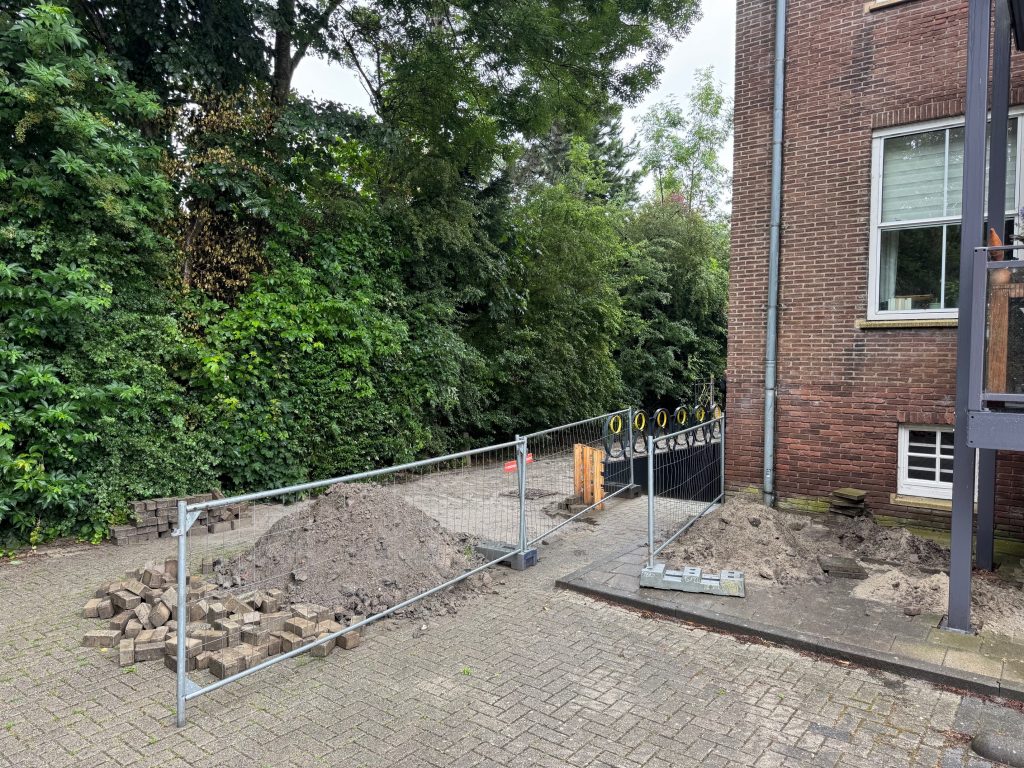

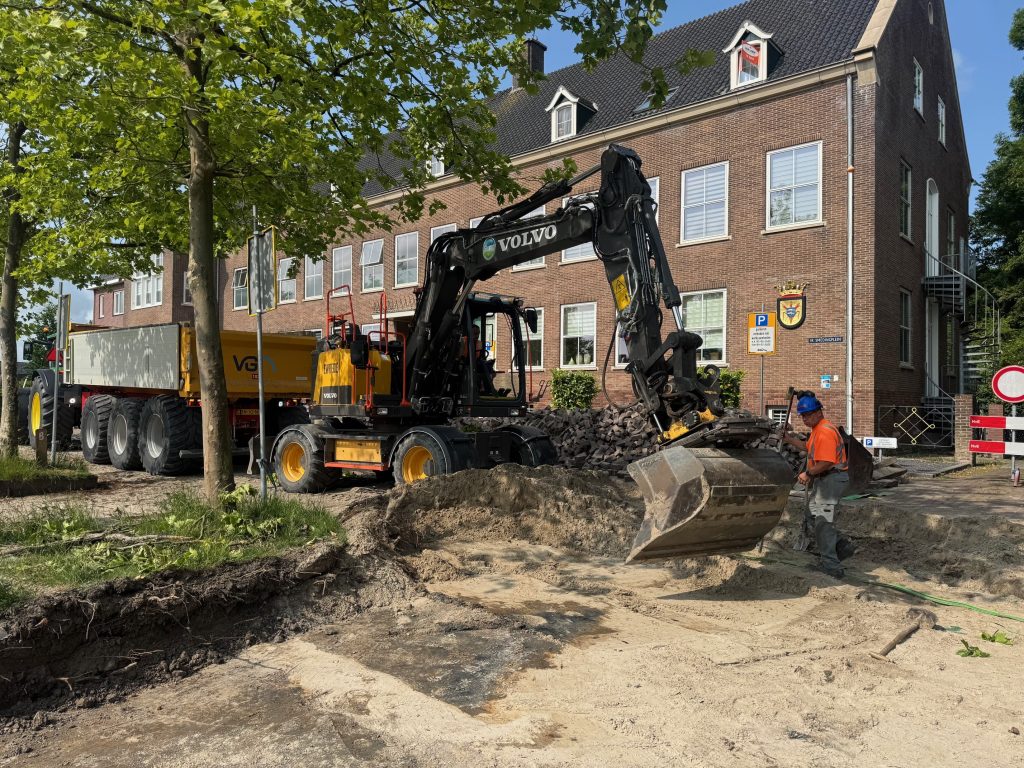

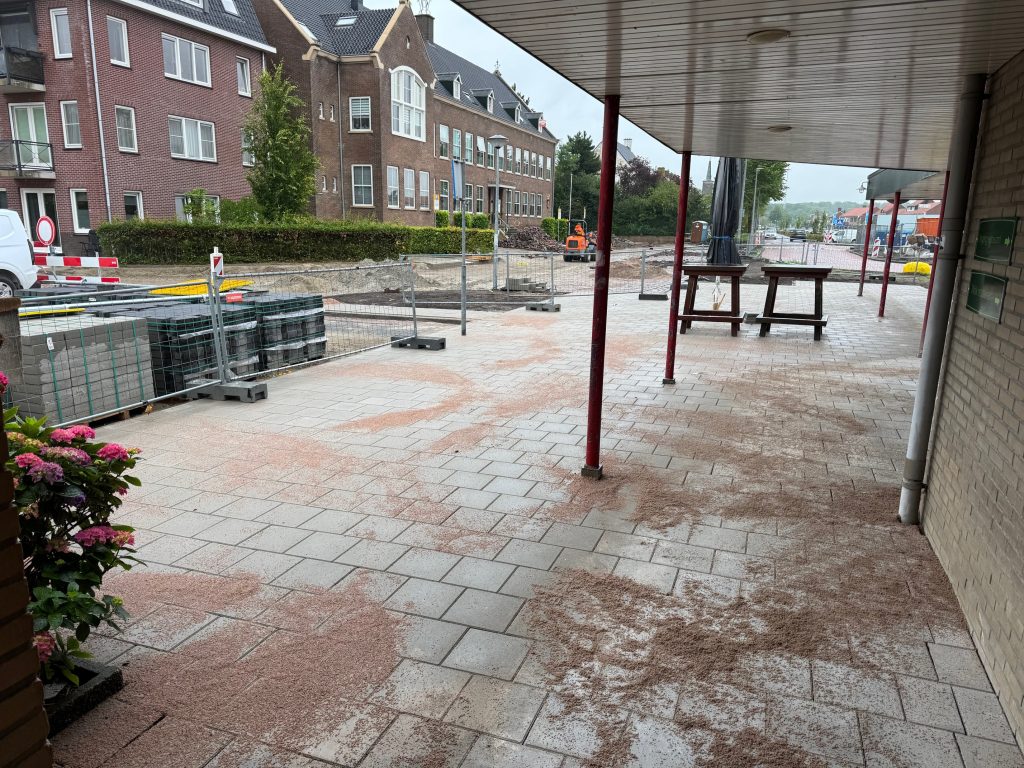

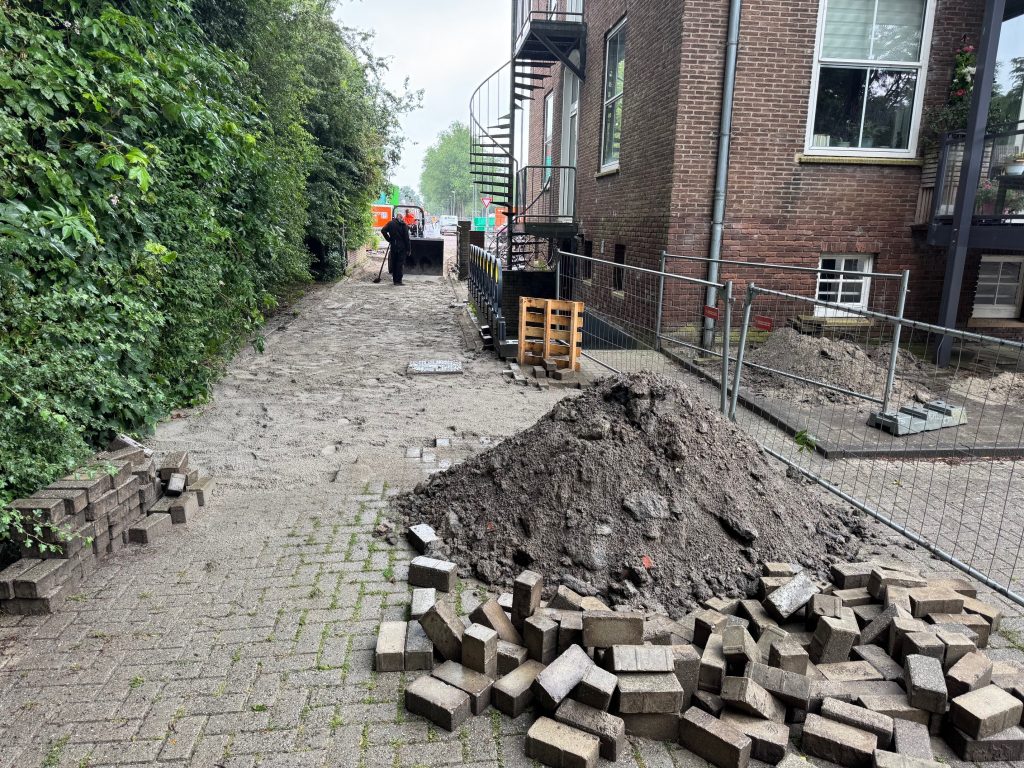

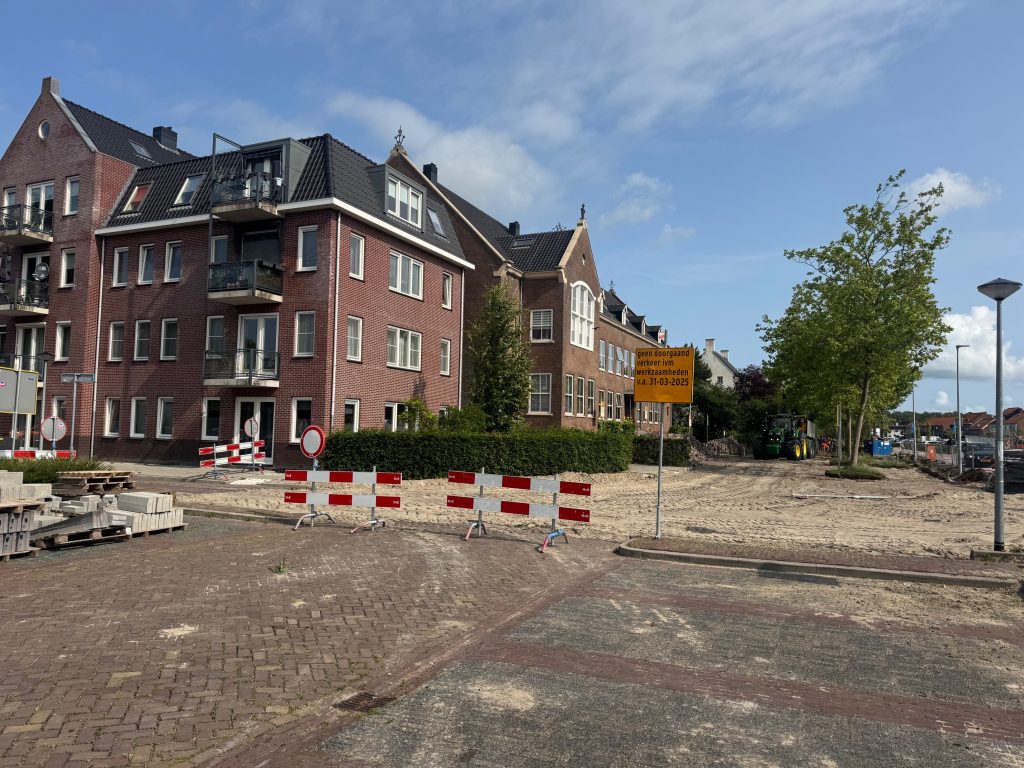

Voortgang Fase 4.2 herinrichting Terpstraat Wieringerwerf
De aannemer Sturm is volop bezig met de werkzaamheden voor het herinrichten van de Terpstraat en omgeving.
Het riool is aangebracht en geïnspecteerd, hierna is verdergegaan met de opbouw van de weg. Er is menggranulaat aangebracht en de regenwaterkolken zijn geplaatst. Alle boomgaten zijn ontgraven en er is ontluchting voor de bomen geplaatst en gevuld met teelaarde. Ook is het terras voor het café bij Ingenieur Smedingplein gerealiseerd en zijn de parkeervakken gemaakt. Op het binnenterrein van het voormalige Domeinkantoor is het onderzoek naar het riool afgerond en is er een nieuw riool gelegd. Alle regenpijpen zijn afgekoppeld van het gemengde rioolstelsel en aangesloten op het gemeentelijke regenwater riool. De contouren van het nieuwe werk worden zo goed zichtbaar en de aannemer ligt goed op schema volgens de planning.

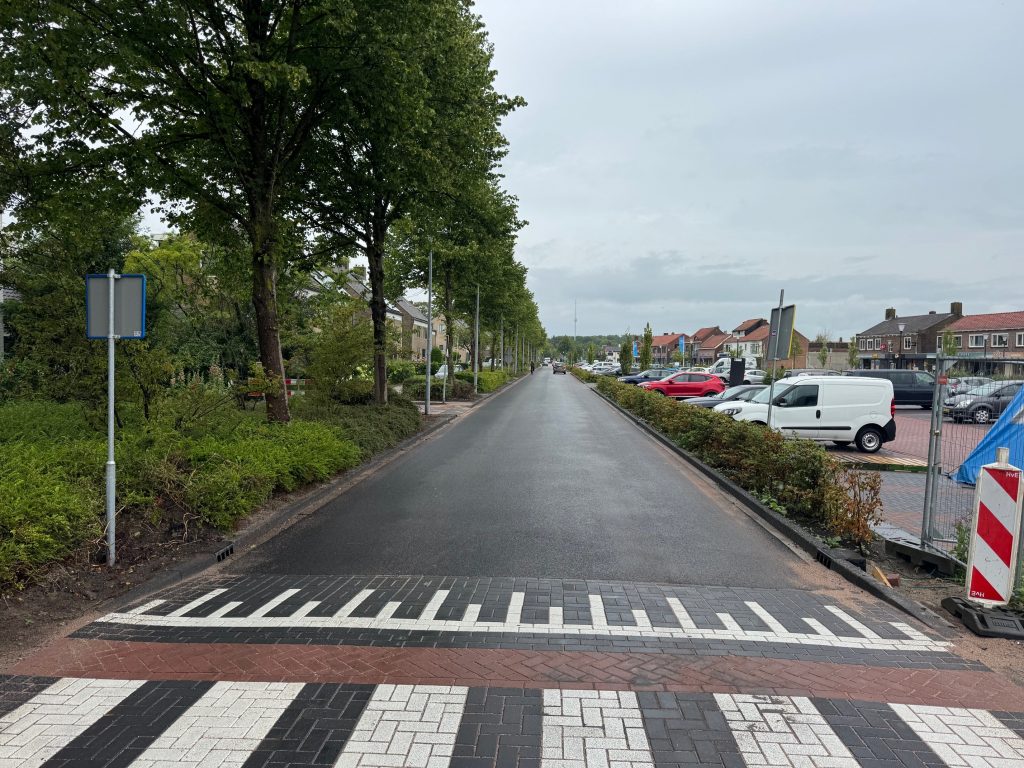

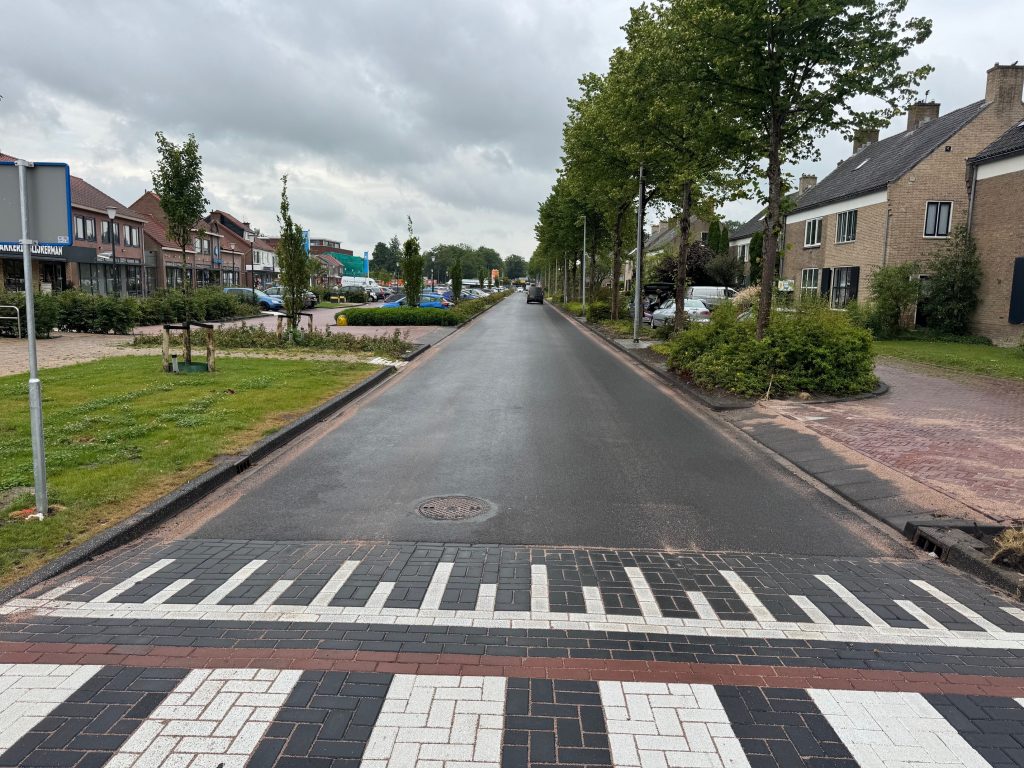

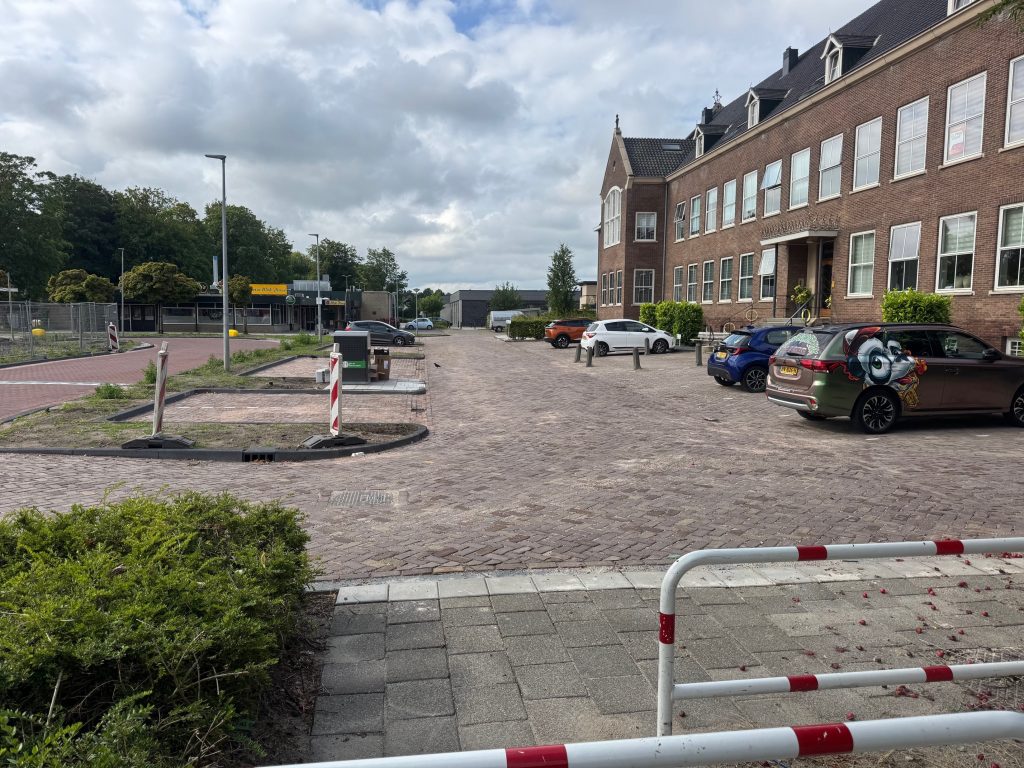

Daarnaast zijn de asfalt werkzaamheden op de Terpstraat afgerond en nieuwe inrit blokken geplaatst.
Overlast en vragen
Houdt u rekening met enige overlast van extra verkeersbewegingen en het parkeren aan de Helfrichlaan voor de komende 2 weken. Heeft u vragen over het project ‘Herinrichten Terpstraat’ dan kunt u altijd bij de aannemer in de bouwkeet naar binnen lopen. Het is ook mogelijk om contact op te nemen met de omgevingsmanager van de aannemer. Dit is Bas Soetens en hij is telefonisch bereikbaar op 06-13 76 07 63.
Foto’s voortgang herinrichting
Hieronder vindt u een paar foto’s om een beeld te vormen van de voortgang van het werk.

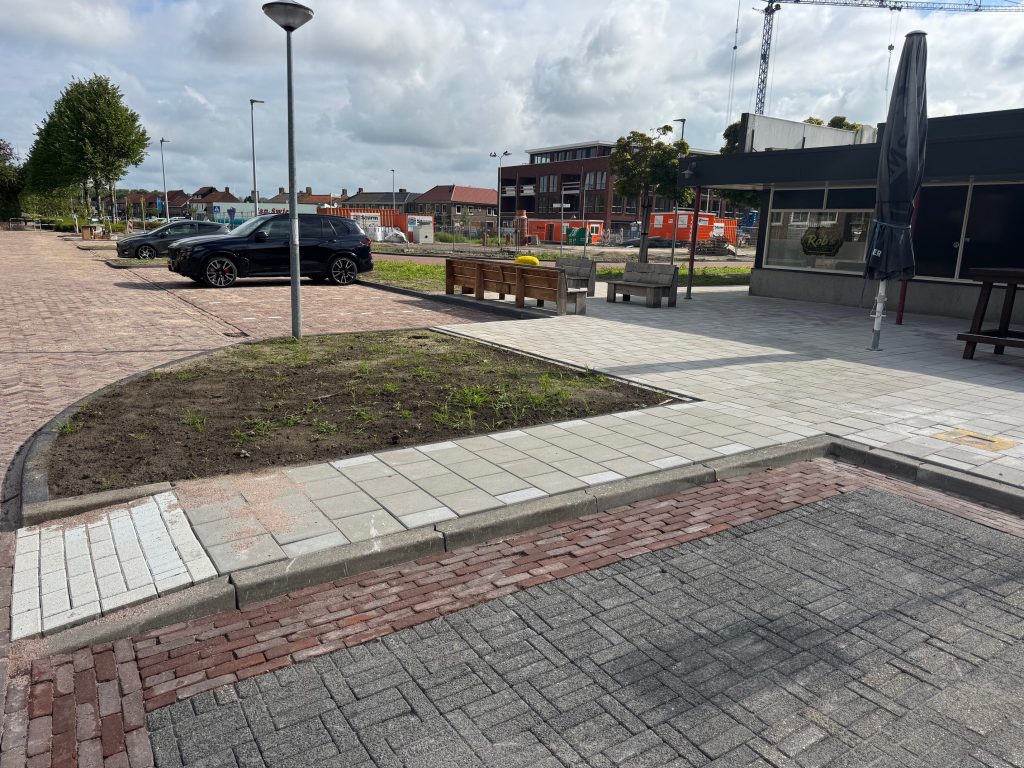

Oplevering Fase 4.2 herinrichting Terpstraat Wieringerwerf
Aannemer Sturm heeft fase 4.2 met succes afgerond. Ook de extra werkzaamheden bij het voormalige Domeinkantoor zijn afgerond. De straten zijn weer schoongeveegd en het werkterrein is klaar gemaakt voor de zomervakantie. Na de bouwvak gaat de aannemer verder met fase 4.3. Dan wordt het gebied rondom het standbeeld ‘De Maaier’ opgepakt. Deze werkzaamheden starten op 18 augustus.
Mocht u vragen hebben over het project ‘Herinrichten Terpstraat Wieringerwerf’ kunt u altijd bij de aannemer in de bouwkeet naar binnen lopen. U kunt ook contact opnemen met de omgevingsmanager van de aannemer, dit is Bas Soetens en hij is telefonisch bereikbaar op tel. 06-137 607 63.

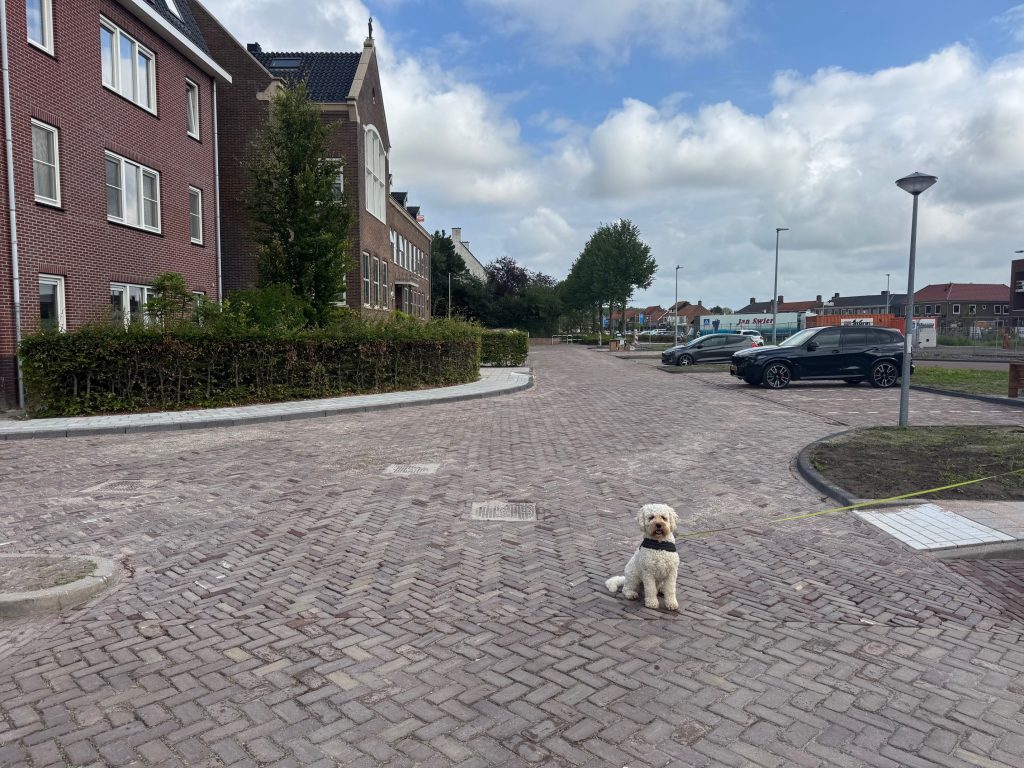

Onderstaand volgt een impressie van fase 4.2 van de herinrichting Terpstraat Wieringerwerf




De aannemer heeft fase 4.2 voor de bouwvak afgerond. Vanaf eind augustus zijn de werkzaamheden voor het ijsbaantje rondom het beeld ‘de Maaier’ gestraat. Het nieuwe drainstelsel is geplaatst en er is grondverbetering toegepast. Daarnaast zijn de voorbereidende werkzaamheden voor de aanpassing van de bocht op de Terpstraat in volle gang.
Vergroten bocht Terpstraat
Er is na oplevering gebleken dat de bocht te krap is voor vracht en busverkeer in samenloop met het fietsverkeer. De bocht in de hoofdrijbaan op de Terpstraat wordt vergroot om het passeren van verkeer makkelijker te maken en de verkeersveiligheid te verbeteren.
De aanvullende werkzaamheden voor het aanpassen van de bocht op de Terpstraat gaan starten vanaf maandag 22 september en duren tot vrijdag 3 oktober. Dit houdt in dat de Terpstraat is afgesloten tussen de Schipperskade en het winkelplein. De omleidingsroute uit de eerdere fasering wordt weer opgesteld. De vooraankondiging van de omleidingsroute wordt op maandag 15 september geplaatst.
Vragen?
Mocht u vragen hebben over het project ‘Herinrichten Terpstraat Wieringerwerf’ kunt u altijd bij de aannemer naar binnen lopen of contact opnemen met de omgevingsmanager van de aannemer, dit is Bas Soetens en is telefonisch bereikbaar op 06-13760763.
Hieronder volgen foto’s van fase 4.3 van de herinrichting Terpstraat Wieringerwerf:

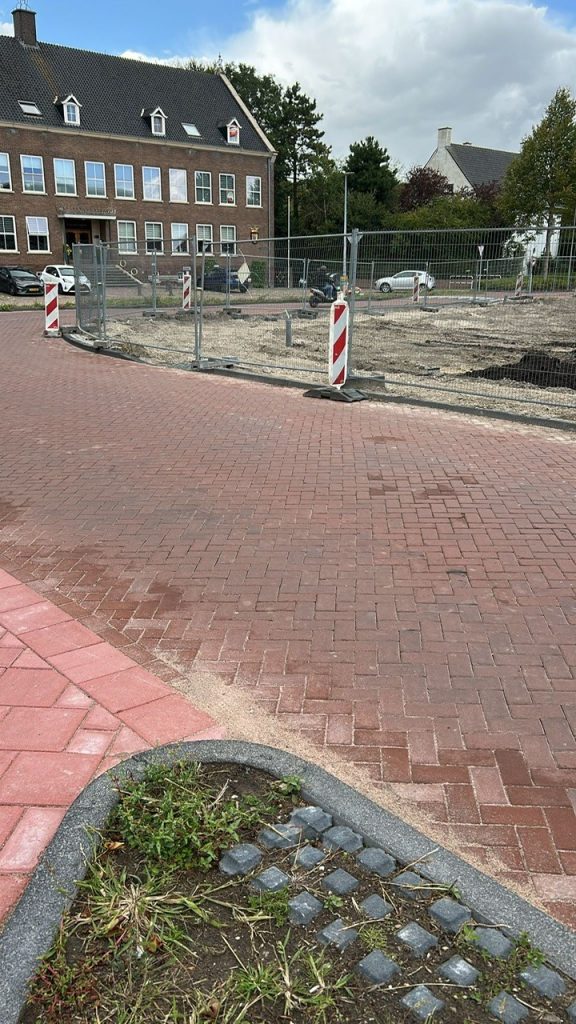

De aannemer is druk bezig met de afronding van fase 4.3. De bocht is aangepast en de werkzaamheden zijn 2 dagen eerder klaar, waardoor de Terpstraat op 01 oktober 2025 weer is opengesteld. Nu volgen de werkzaamheden aan de ‘ijsbaan’ rondom het beeld de Maaier. Ook worden de laatste straatwerk werkzaamheden voor de aansluiting van de Terpstraat op de Ing. Krijnstraat uitgevoerd.
Mocht u vragen hebben over het project ‘Herinrichten Terpstraat Wieringerwerf’ kunt u altijd bij de Aannemer naar binnen lopen of contact opnemen met de omgevingsmanager van de Aannemer, dit is Bas Soetens en is telefonisch bereikbaar op 06-13760763.

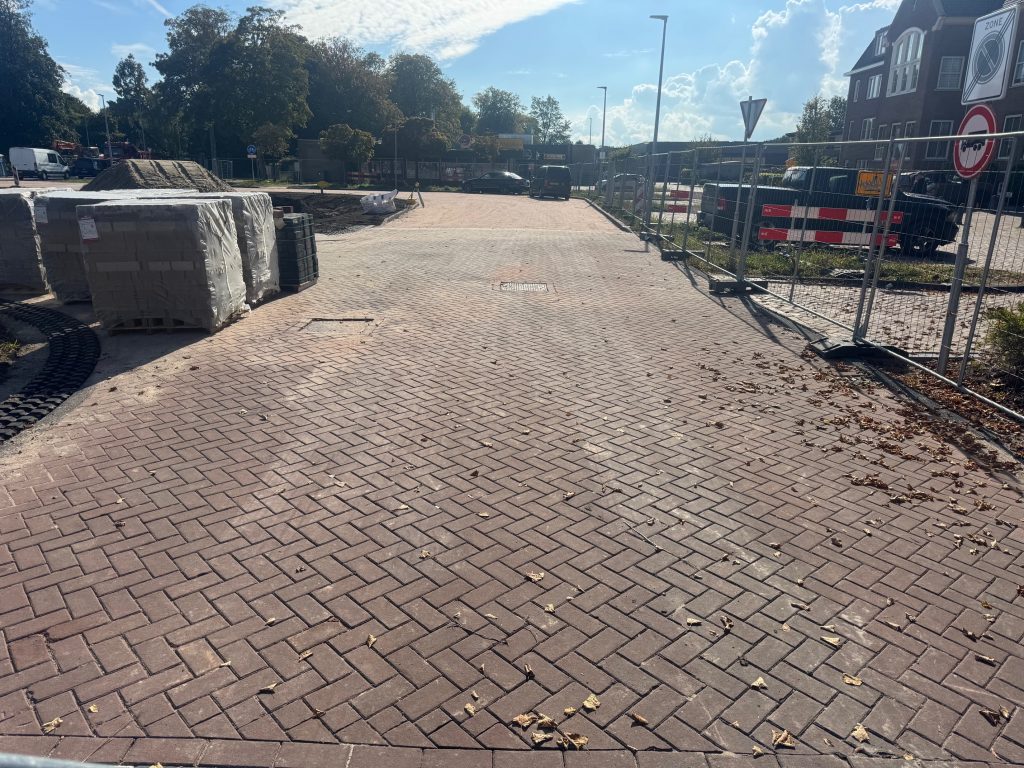

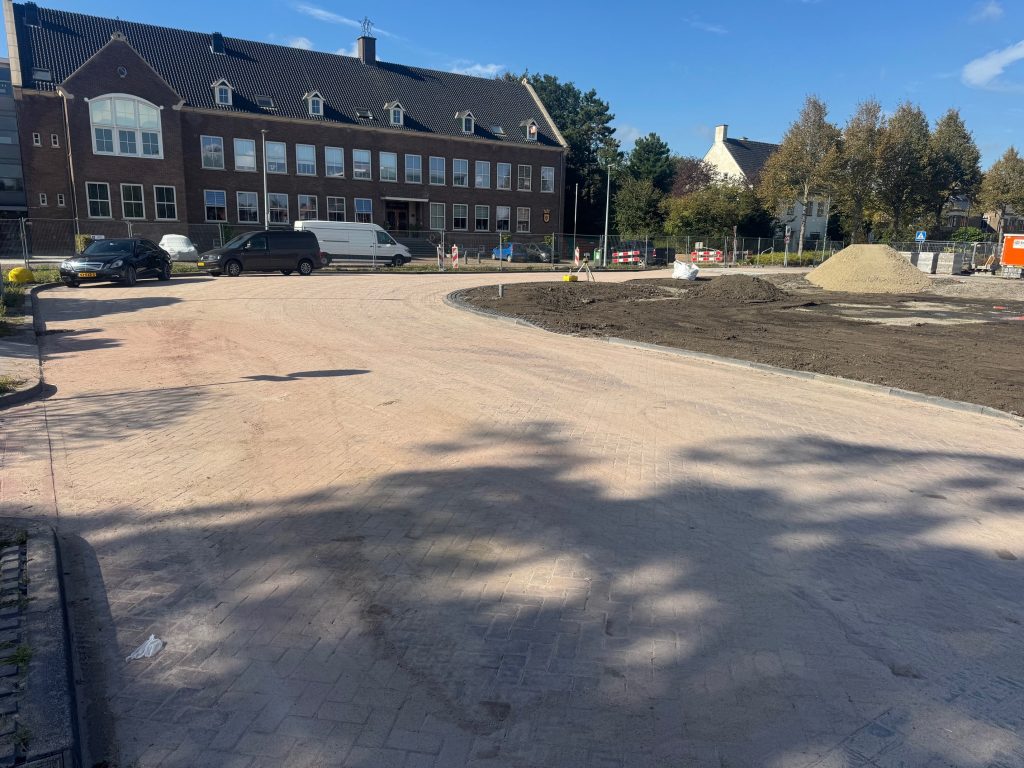

Hier volgt een impressie van de voortgang fase 4.3 van de herinrichting Terpstraat Wieringerwerf:



Extra Fase herinrichting Terpstraat Wieringerwerf
De Aannemer Sturm B.V. is druk bezig met de extra werkzaamheden aan de voorzijde van het gebouw ‘De Maaier’. De gemeente Hollands Kroon heeft aannemer Sturm B.V. de opdracht gegeven om het voetpad voor het nieuwe pand waar aannemer Kuin aan het bouwen is opnieuw in te richten. Om het werk veilig uit te kunnen voeren is er door de gemeente besloten de Granpré Molièrestraat nog niet open te stellen voor doorgaand verkeer.
Deze aanvullende werkzaamheden voor het opnieuw inrichten van het voetpad aan de voorzijde van de Maaier, gaan plaatsvinden vanaf maandag 24 November. Waarna er op 10 december begonnen wordt met de rijbaan te herstellen. Dit houdt in dat de Granpré Molièrestraat pas op 19 December in zijn geheel wordt opengesteld.

De omleidingsroute uit de eerdere fasering zal weer worden opgesteld, en worden verder verduidelijkt.

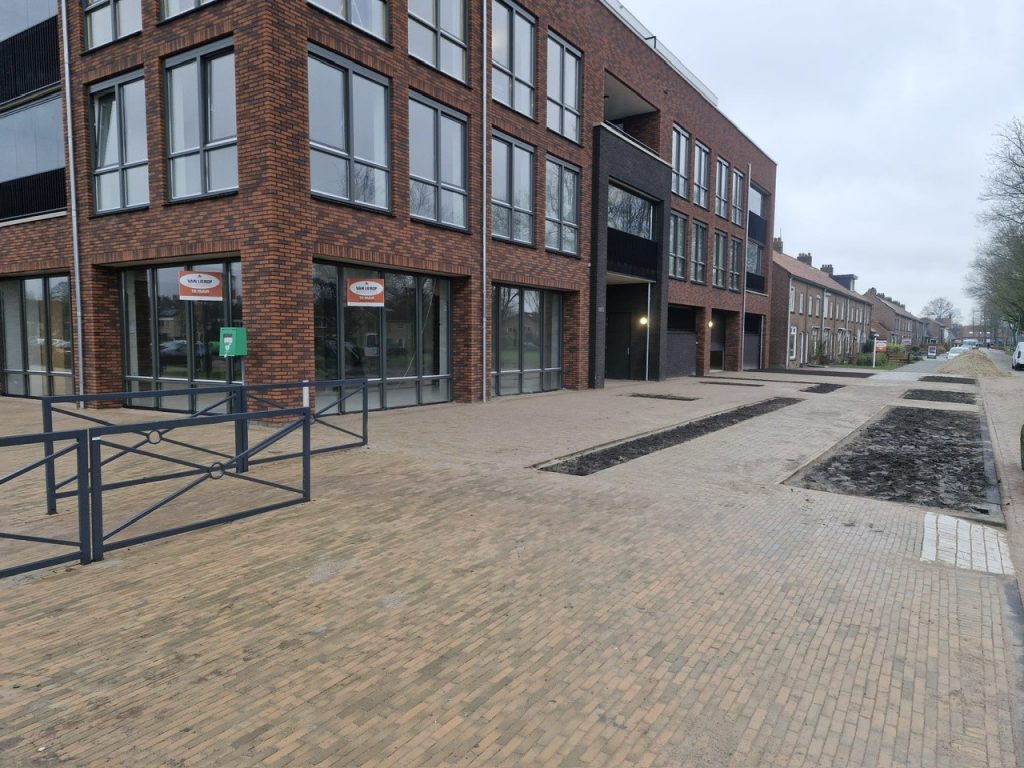

Tevens een overzicht van diverse werkzaamheden uitgevoerd in de afgelopen weken, waaronder de afronding van de werkzaamheden betreffende de ijsbaan, de afronding van de ‘Rain Gardens’ en de verlengde stoep aan de terpstraat, de verbreding van de bocht op de Terpstraat evenals de nieuwe parkeervakken en stoep naast Nick Gras Opticien. Er is weer een hoop werk verzet de afgelopen weken!
Vragen?
Mocht u vragen hebben over het project ‘Herinrichten Terpstraat Wieringerwerf’ kunt u altijd bij de Aannemer naar binnen lopen of contact opnemen met de omgevingsmanager van de Aannemer, dit is Bas Soetens en is telefonisch bereikbaar op 06-13760763.
Hier volgt een impressie van de voortgang van de herinrichting Terpstraat Wieringerwerf:















De werkzaamheden gaan weer beginnen.
De aannemer gaat in opdracht van gemeente weer aan de slag met zijn werkzaamheden voor het herinrichten van de Terpstraat. De keet is geplaatst en er zijn op diverse plekken zijn weer werkzaamheden geweest om het straatwerk te herstellen. Ook het opzoeken van de stroomkabel voor het verplaatsen van de marktkast is uitgevoerd.
Vanaf volgende week, 19 tot 23 februari, gaat de aannemer Sturm B.V. aan de slag met het maken van een tijdelijke parkeerterrein op het braakliggend gedeelte rondom het beeld de ‘Maaier’. Er wordt grond afgegraven en afgevoerd. Daarna wordt er een steenkorrel laag (mengranulaat) aangebracht waar tijdelijk kan worden geparkeerd. De week erop, vanaf 26 februari, wordt er begonnen met het opbreken van het van het winkelplein en het afvoeren van de stenen. Houdt u dus rekening met enige overlast van extra verkeersbewegingen en het parkeren. Mocht u vragen hebben over het project ‘Herinrichten Terpstraat Wieringerwerf’ kunt u altijd even in de oranje keet van de aannemer naar binnen lopen, of contact opnemen met de omgevingsmanager B. Soetens.


De aannemer is in week 8 en 9 weer begonnen met haar werkzaamheden. In week 8, vanaf 19 februari is het tijdelijke parkeerterrein gemaakt. Er is grond ontgraven rond het standbeeld en een steenkorrellaag als fundering aangebracht. In het gebied zijn tijdelijk lichtmasten geplaatst en voorzieningen gemaakt voor de markthandel. Ook zijn er extra straatkolken geplaatst voor de afvoer van het regenwater. De marktkramen komen op het tijdelijke parkeerterrein te staan, hiervoor is een stroomkabel doorgetrokken.

In week 9, vanaf 26 februari is de begonnen met het opbreken van het winkelplein op de Terpstraat (zie foto’s hieronder). Dit loopt voorspoedig en duurt nog een aantal dagen, waarbij de uitgekomen stenen worden opgeslagen op het depot. Volgende week gaat de aannemer verder met het verwijderen van de bomen.


In week 10, vanaf 4 maart is de aannemer begonnen met het ontgraven van de een deel van het winkelplein Terpstraat. De vakken waar bomen worden geplaatst worden ontgraven waarna er bomengrond in kan worden verwerkt. Er zijn extra maatregelen getroffen voor de tijdelijke standplaats voor marktkooplieden. Er zijn 2 extra stroomkabels aangebracht en extra rijplaten neergelegd.

Daarnaast wordt de eerste laag van het plein afgegraven en afgevoerd. Ook worden alle leidingen en kabels die niet in gebruik zijn opgegraven en verwijderd. Door deze werkzaamheden zijn er extra verkeersbewegingen dan voor aanvang uitvoering. De afgegraven grond wordt afgevoerd evenals het oude rioolstelsel. Nieuwe bomengrond of aarde worden aangevoerd.


De ondergrondse afvalbakken van beton zijn ook geleverd en staan al op het werk om ingegraven te worden. Dit wordt deze week nog uitgevoerd.

In week 11, vanaf 11 maart is de aannemer verder gegaan met het ontgraven van de Terpstraat. De vakken waar bomen worden geplaatst zijn gevuld met teel arde en bomengrond. Het oude rioolstelsel wordt verwijderd en afgevoerd. De rioolsleuf wordt ontgraven en er wordt een drainagebuis meegelegd. Hierdoor kan de aannemer de rioolsleuf droog houden door het water af te voeren met pompen.



Als onderdeel van de herinrichtingsplannen wordt de bevoorradingsweg voorzien van een bussluis. Alleen vrachtverkeer mag gebruik magen van de bevoorradingsweg ook van de huidige tijdelijke weg van betonplaten. Om vast aan de situatie te wennen is de bussluis geplaatst op 13 maart. Let op!


In week 13, vanaf 25 maart, is de aannemer verder gegaan met het aanbrengen van het nieuwe hemelwater riool in de Terpstraat. Het hele riool in de huidige fase is aangebracht.

Ook de voorbereidingen voor het maken van de groenvakken met beplanting zijn in volle gang. Daarnaast worden er ontluchtingspijpen (zie foto hieronder) aangebracht voor de boomvakken. De groenvakken zijn inmiddels goed aangevuld met bomengrond en teelaarde Het plein wordt verder voorbewerkt voor de stratenmaker. Dit betekent dat er vooral veel zand wordt gestort voor het ophogen van het plein.



Aanvullen en aanvang werkzaamheden van de stratenmaker

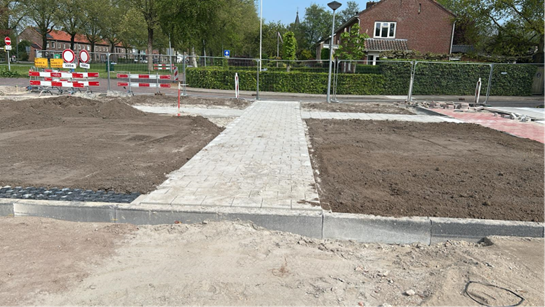

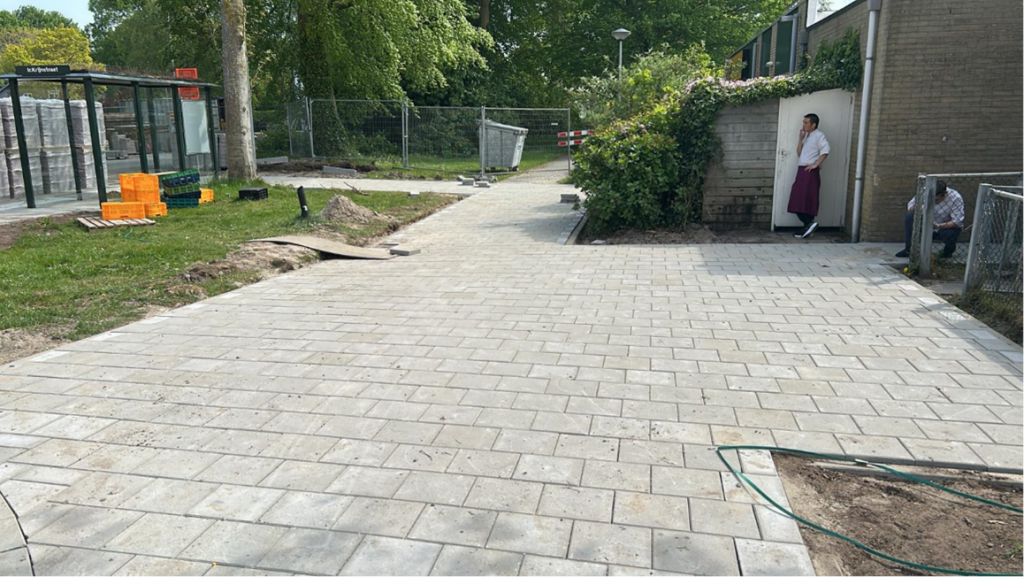

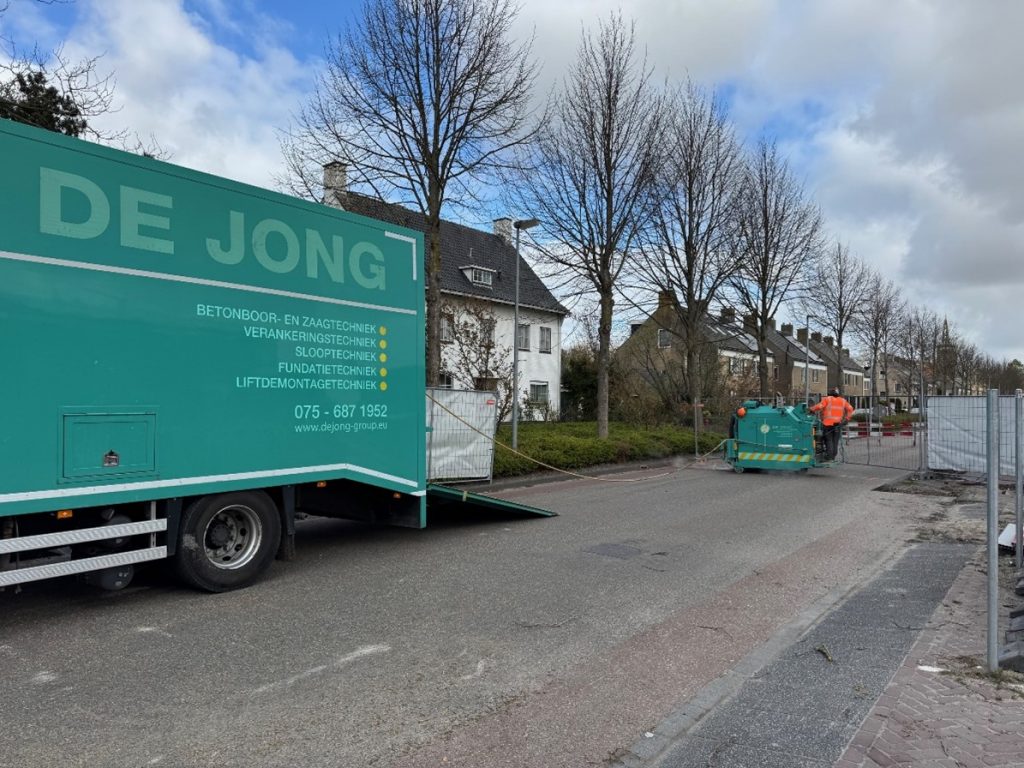

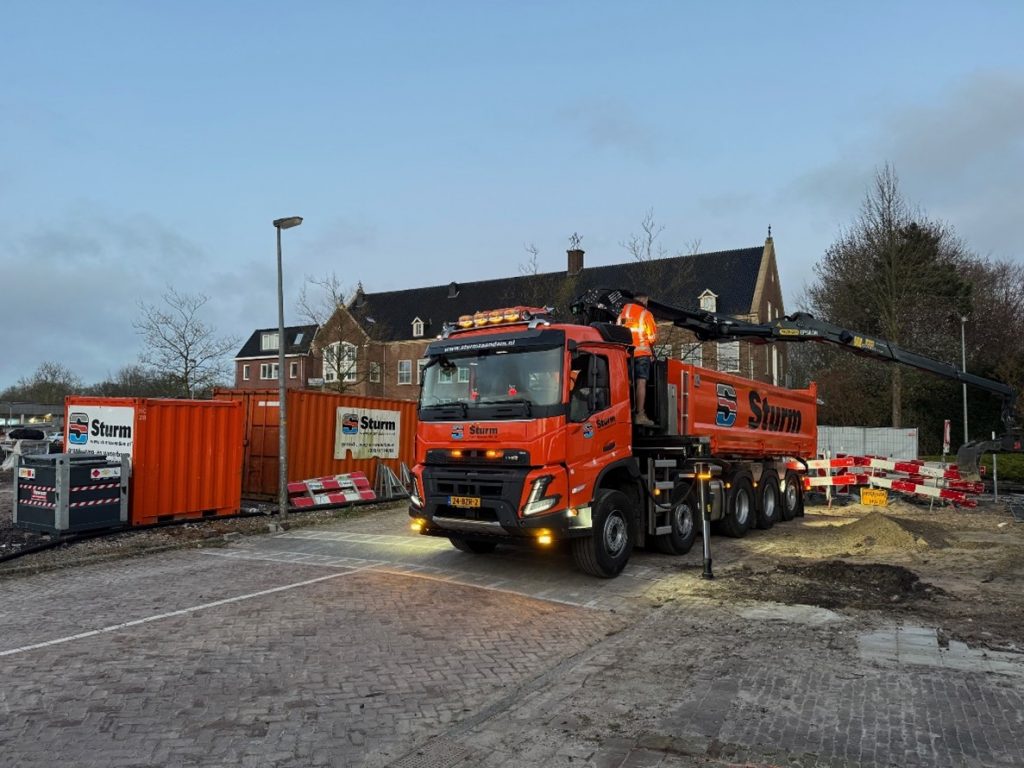

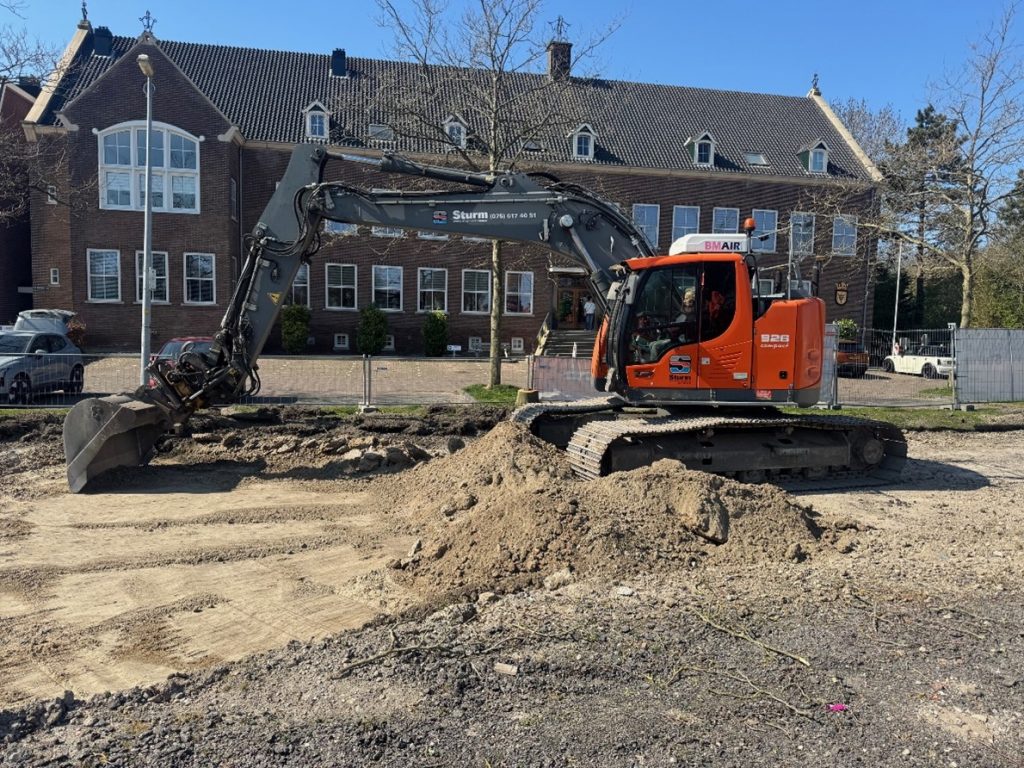

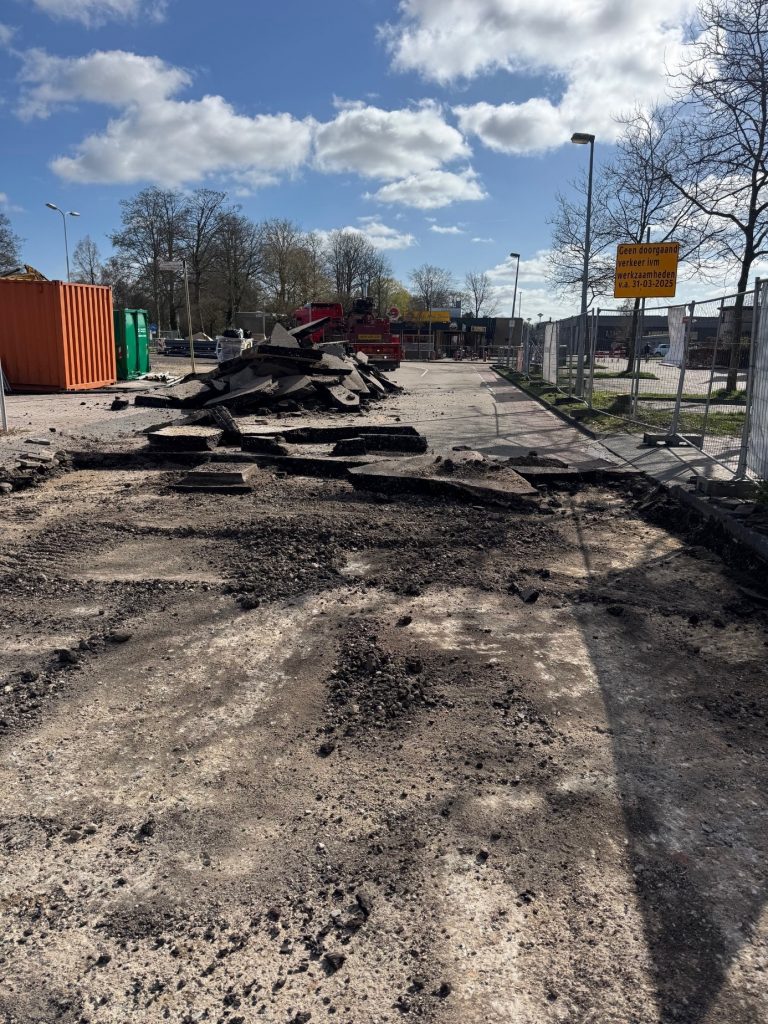

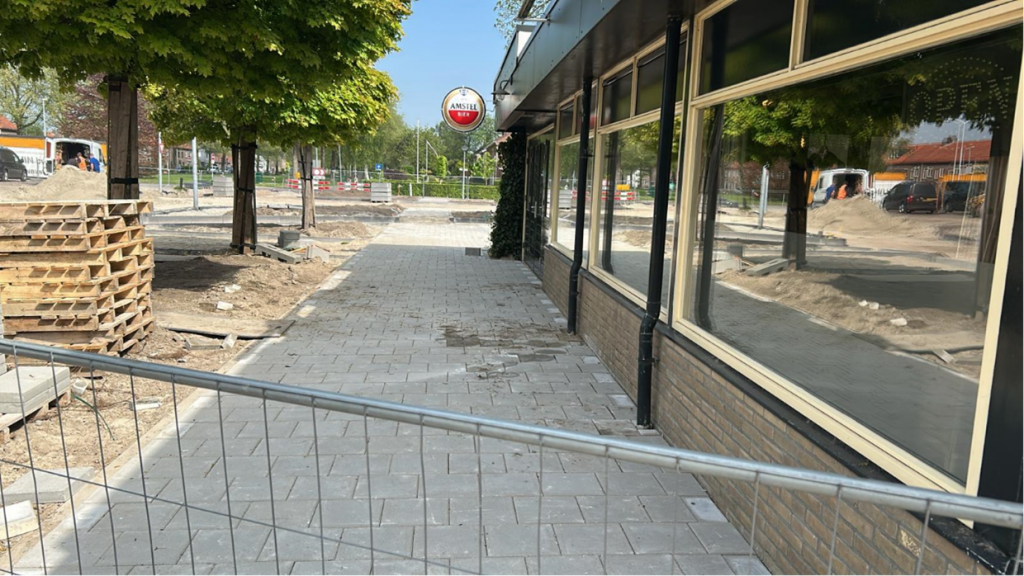

In week 14 en 15, van 1 t/m 12 april, is de aannemer verder gegaan met het aanbrengen van zand en gezeefd mengranulaat (steenkorrels). Er is hiervoor gekozen zodat het water makkelijk in de grond kan infiltreren. Daar bovenop komt er een laag grind en een kleine zandlaag voor de stratenmakers. De stroomkabels voor openbaar verlichting (ovl) zijn gelegd, en steken uit de grond als voorbereiding voor het plaatsen van de nieuwe lantaarnpalen.

In week 15 zijn de stratenmaker van De Jong Ceba begonnen met het plaatsen van de opsluitbanden van beton.



De aannemer is aan het aanvullen & voortgang werkzaamheden van de stratenmaker.
In week 15 & 16 vanaf 8 april zijn de verkeerslichten t.b.v. de halve wegafzetting weer verwijderd. De betonbanden zijn geplaatst naast het asfalt. De aannemer is verder gegaan met het ophogen van het mengranulaat (soort steenkorrels), het plaatsen van de laatste kolken en het verder profileren van het plein.

De Boomvakken zijn op hoogte gebracht en de banden zijn aangebracht. Hierdoor worden de contouren van het werk nu goed zichtbaar.

Daarnaast is de aannemer ook een erkend leerbedrijf. Er is hiervoor een extra bouwhekdoek opgehangen voor het aantrekken van nieuwe leerlingen in de infra.

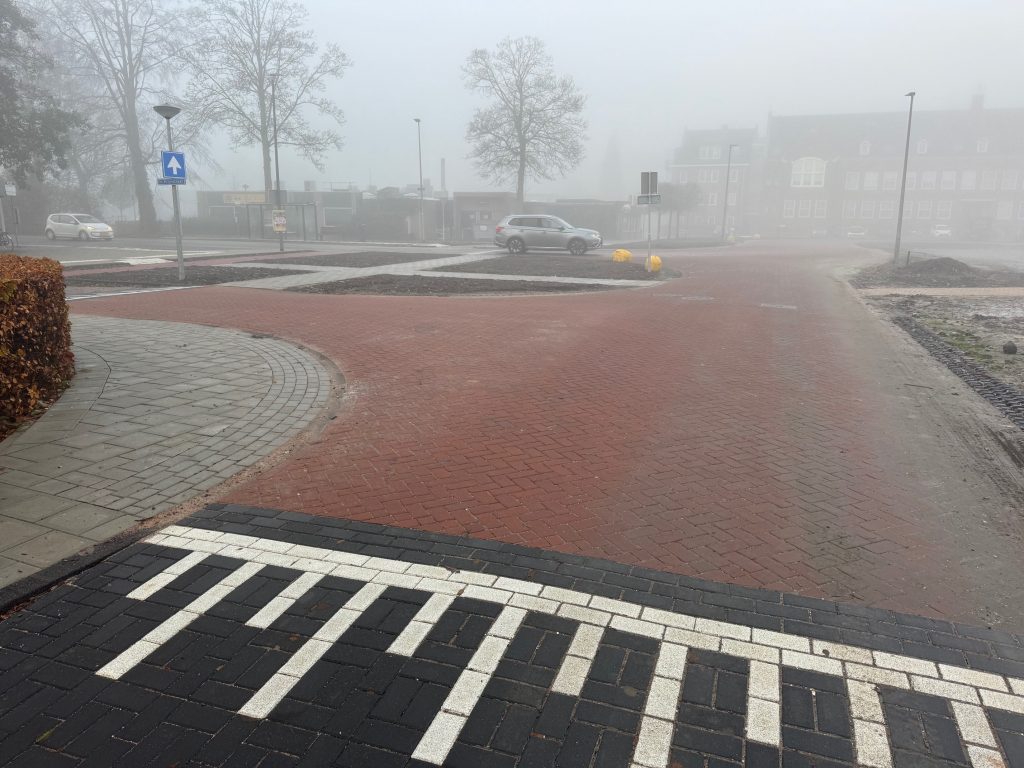

Een overzicht van het plein.

Aannemer Sturm B.V. is aan het straten en aan het voorbereiden voor de stratenmaker.
In deze weken gebeurt er vooral veel van hetzelfde, het straatwerk wordt aangebracht. De groen en boomvakken worden verder afgewerkt. De parkeervakken zijn aangebracht en er wordten voorbereidingen gedaan voor het dichtstraten van de rijweg. Ook de looproutes en opstelplaatsen voor de fietsrekken zijn gerealiseerd.

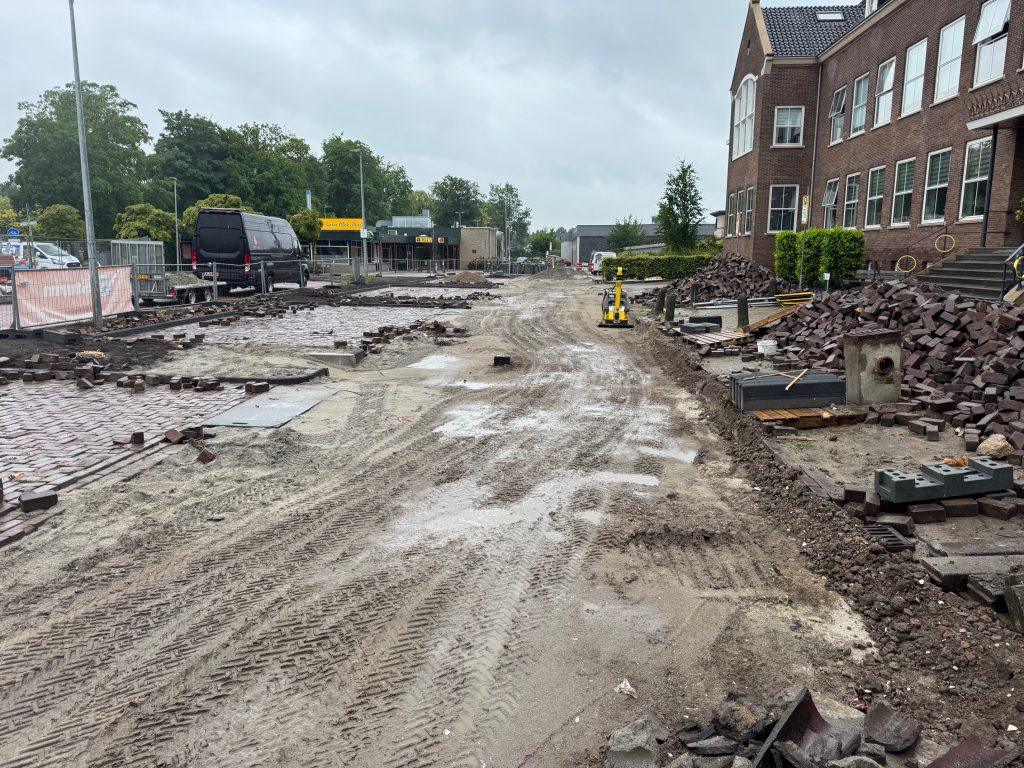

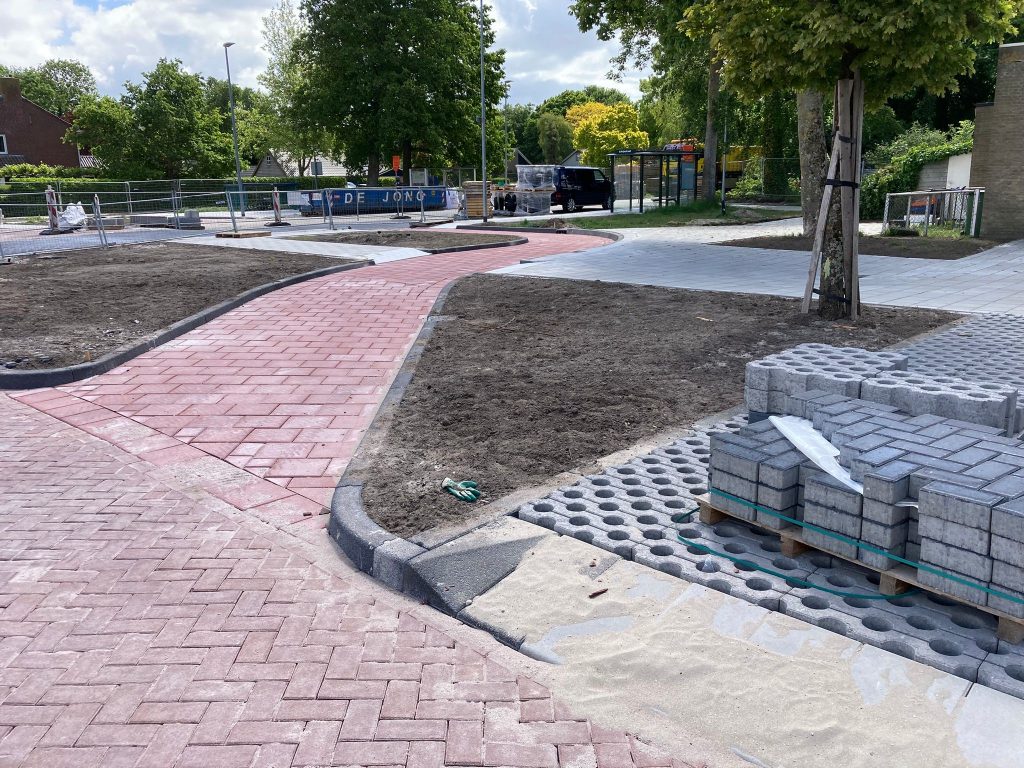

In week 24 en 25, vanaf 10 juni is de aannemer verder gegaan met het herinrichten van de laatste fase van het parkeerterrein aan de Terpstraat. Er worden werkzaamheden verricht voor het nieuwe hoofdriool en de aansluitingen voor de kolkenleidingen.

Ook is de aannemer bezig met het afgraven van grond, het terug brengen van zand en gezeefde steenkorrel. Dit is noodzakelijk voor verbetering van de ondergrond en de afwatering bij regenbuien.

De voorbereidingen voor de openbare verlichting worden ook direct uitgevoerd. Er wordt een stroomkabel aangebracht als voorbereiding van de nog aan te sluiten nieuwe duurzame openbare verlichting.

Er worden aan de voorzijde van het plein ter hoogte van de hoek bij de Meeuwstraat ook al straatwerkzaamheden verricht.

In week 24 en 25, vanaf 24 juni is de aannemer verder gegaan met het herrinrichten van de laatste fase van het plein aan de Terpstraat. De werkzaamheden gaan goed volgens planning. Hier volgt een overzicht:





De afgelopen weken is de bestrating van het plein aan de terpstraat verder afgemaakt, de groenvakken netjes achtergelaten en het plein is op 19 juli weer volledig geopend voor het publiek. De aannemer heeft het afgelopen jaar keihard gewerkt om alles in goede banen te leiden en op tijd te stoppen met de werkzaamheden. Dit is gelukt!
Sturm B.V. gaat nu de welverdiende bouwvak in, van 26-07-2024 t/m 23-08-2024 en gaat na de bouwvak verder met Fase 3 van de werkzaamheden.
Op 16 juli was er een bewonersavond om alle belanghebbende te informeren over de werkzaamheden.
Namens Sturm B.V. en het uitvoeringsteam wensen wij iedereen een fijne vakantie toe! Tot na de bouwvak!

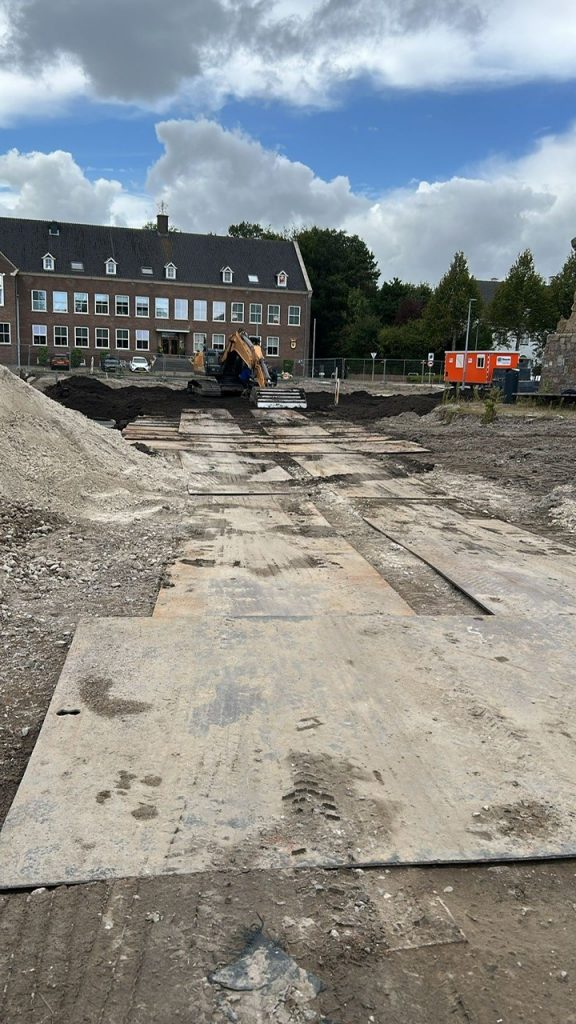

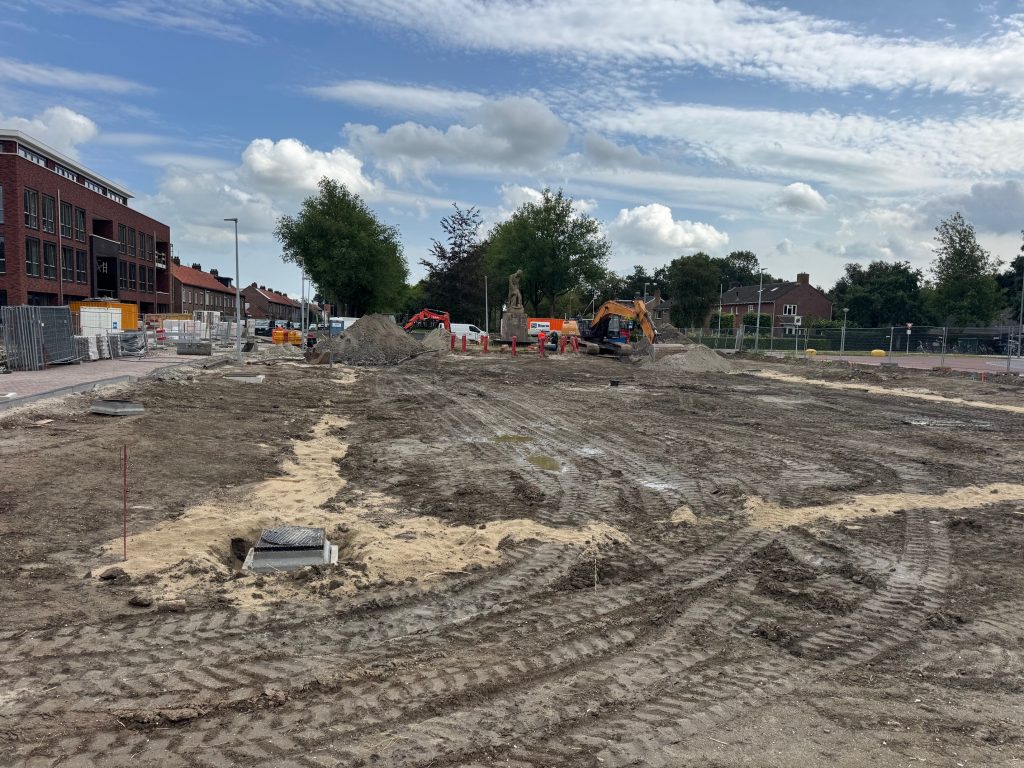

In week 38 en 39 van 9 t/m 20 september is aannemer Sturm B.V. verder gegaan met het herrinrichten van fase 3 van de Terpstraat en omgeving. De werkzaamheden gaan goed volgens planning. Tevens was er een feestelijke opening van het winkelplein op de Terpstraat georganiseerd door de ondernemers. Hier volgt een impressie:


Bij het Omtaplein is er door de aannemer gewerkt aan het vernieuwen van het straatwerk. Er is nieuwe grond aangebracht voor het plaatsen van de nieuwe beplanting. Ook worden alle regenwaterkolken vervangen. Fase 3.1 bij het Omptaplein is inmiddels succesvol afgerond. Fase 3.2 het vervolg bij Omtaplein is in volle gang. De ondernemers worden wederom goed op de hoogte gesteld door omgevingsmanager van de aannemer.

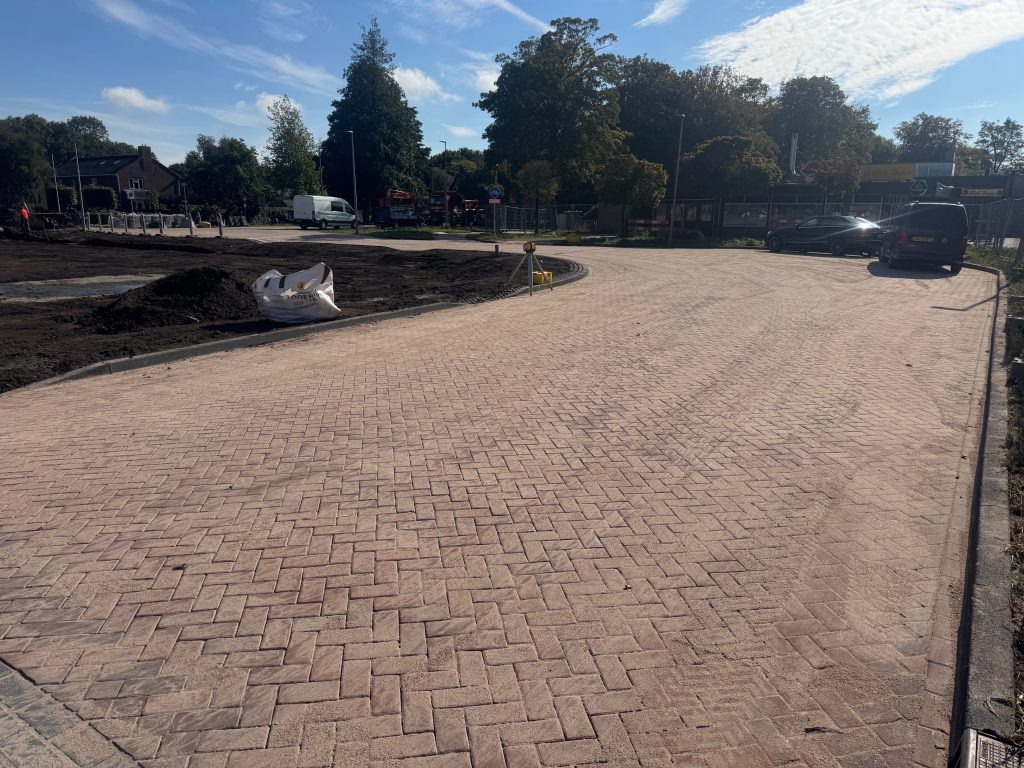

In week 39 en 40 van 23 september t/m 4 oktober is de aannemer verder gegaan met het herrinrichten van fase 3.2 en de samenvoeging van het plein aan de Terpstraat. Fase 3.1 en 3.2 zijn zo goed als afgerond. Hierdoor kon fase 3.2 en 3.3 samengetrokken worden en is alvast begonnen met het aanbrengen van de steenkorrel (menggranulaat). Dit is de fundering voor de toekomstige rijweg. Bijgaand een paar foto’s.

De werkzaamheden gaan goed volgens planning. De aannemer gaat voorspoedig te werk met het straatwerk van fase 3.1 en 3.2 en er is in samenspraak met de gemeente besloten de fasering te wijzigen. Dit houd in dat de aannemer fase 3.2 en fase 3.3 gaat samentrekken om sneller klaar te zijn met de werkzaamheden en de overlast voor de winkeliers te verminderen.
Concreet houdt dit in dat het opbreken van het straatwerk van de Fase 3.2 & 3.3 aan het Omtaplein richting de Fazantstraat nr 9, is aangevangen op Donderdag 26-09-2024. De panden en woningen blijven bereikbaar met loopschotten. Hier volgt de aannemer dezelfde lijn van werkzaamheden als het plein aan de Terpstraat. Mochten de loopschotten niet afdoende zijn of u heeft aanvullende wensen m.b.t. de bereikbaarheid van uw pand of woning, neem dan direct contact op met de omgevingsmanager van Sturm B.V..

Deze weken is de aannemer verder gegaan met het herinrichten van fase 3.3 en de samenvoeging van het plein aan het Omtaplein. De tegelpaden zijn vernieuwd en de rijweg is afgemaakt tot aan de volgende fase. Er zijn nieuwe kolken geplaatst voor de afwatering en er is speciale grond aangebracht in de nieuw gemaakte groenvakken. Vrijdag 18 oktober is weer een gedeelte van de rijweg vrijgegeven voor het verkeer.
Het opbreken van het straatwerk van Fase 3.4 aan de Fazantstraat begint maandag 21 oktober. Het parkeerterrein aan de achterzijde van Afscheidshuys Bekema blijft bereikbaar. U bereikt het parkeerterrein via de weg aan de achterzijde van de Action.

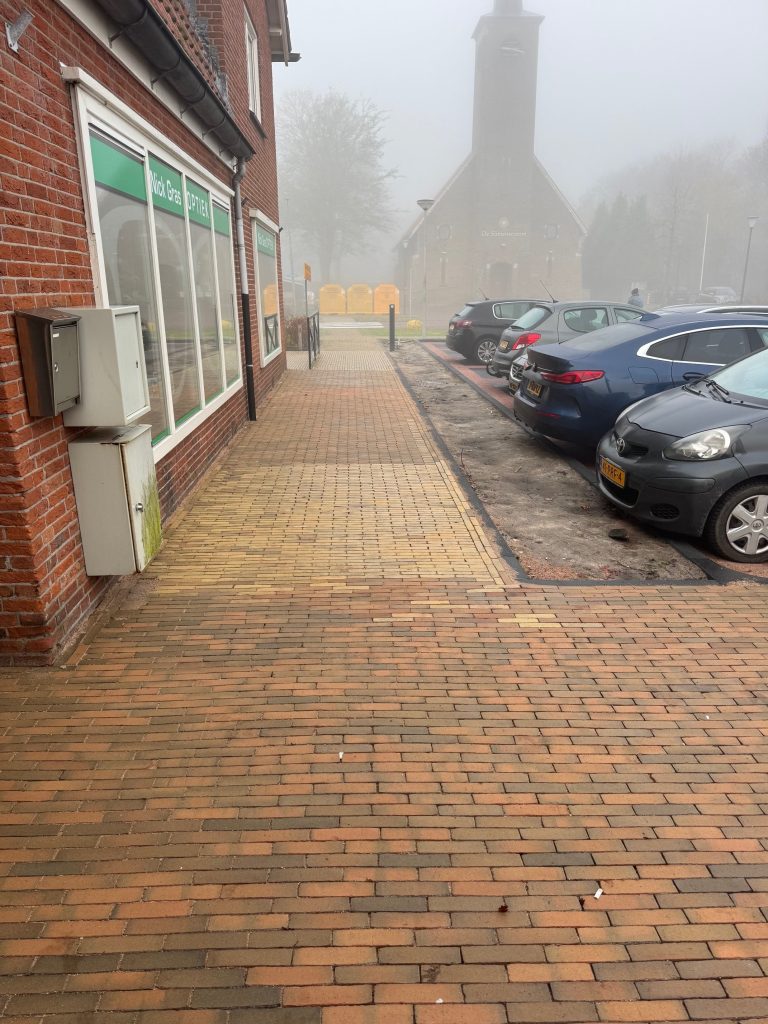

In week 43 en 44, van 21 oktober t/m 1 november is de aannemer verdergegaan met het herinrichten van fase 3.3 en de samenvoeging van het plein aan de Terpstraat.
De tegelpaden voor zowel de kledingwinkel, de Action als afscheidshuys Bekema zijn gerealiseerd. Er zijn nieuwe kolken geplaatst voor de afwatering en er is speciale grond aangebracht in de nieuw gemaakte groenvakken waar de bomen worden gepland.

Daarnaast is er begonnen met het onder profiel brengen van het zandbed van de rijweg en de parkeervakken voor de Action. De verwachting is dat deze fase volgende week wordt afgerond. Daarna wordt het werkgebied weer vrijgegeven. Hierna volgen een aantal fotobeelden.




In week 46 en 47 van 11 t/m 22 november is de aannemer Sturm B.V. verder gegaan met het herrinrichten van fase 3.5 en de samenvoeging van het plein aan de Terpstraat. Het tegelpad aan de voorzijde van de winkels is vernieuwd, en er zijn nieuwe parkeerplaatsen aangebracht. De winkels zijn weer volledig toegankelijk!


Tevens zijn de voorbereiding voor het planten van de nieuwe bomen gerealiseerd. Het kruispunt voor de Samenstroom kerk is er in zijn geheel uitgehaald en wordt voorbereid voor het aanstraten. Er wordt hier net als voorgaand een korrellaag (mengranulaat) aangebracht als fundering van de toekomstige rijweg. In week wordt er begonnen met de voorbereidingen voor het asfalteren van de rijweg.


Hieronder volgt een overzicht met foto’s van de resultaten van fase 3.3 & 3.4

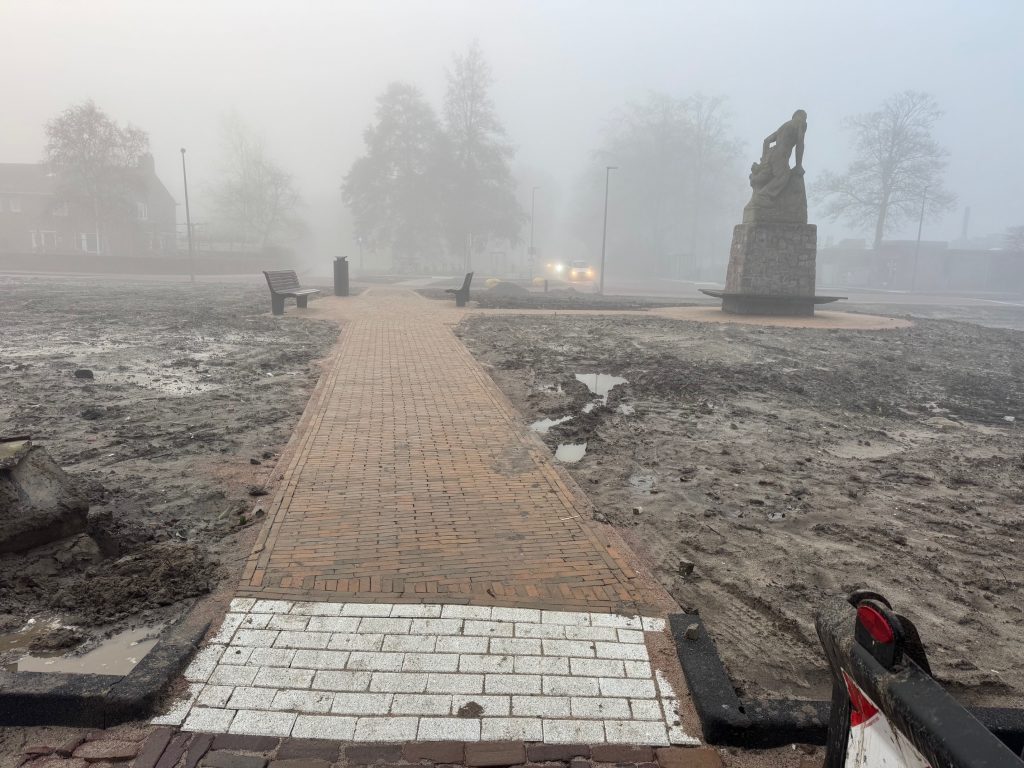

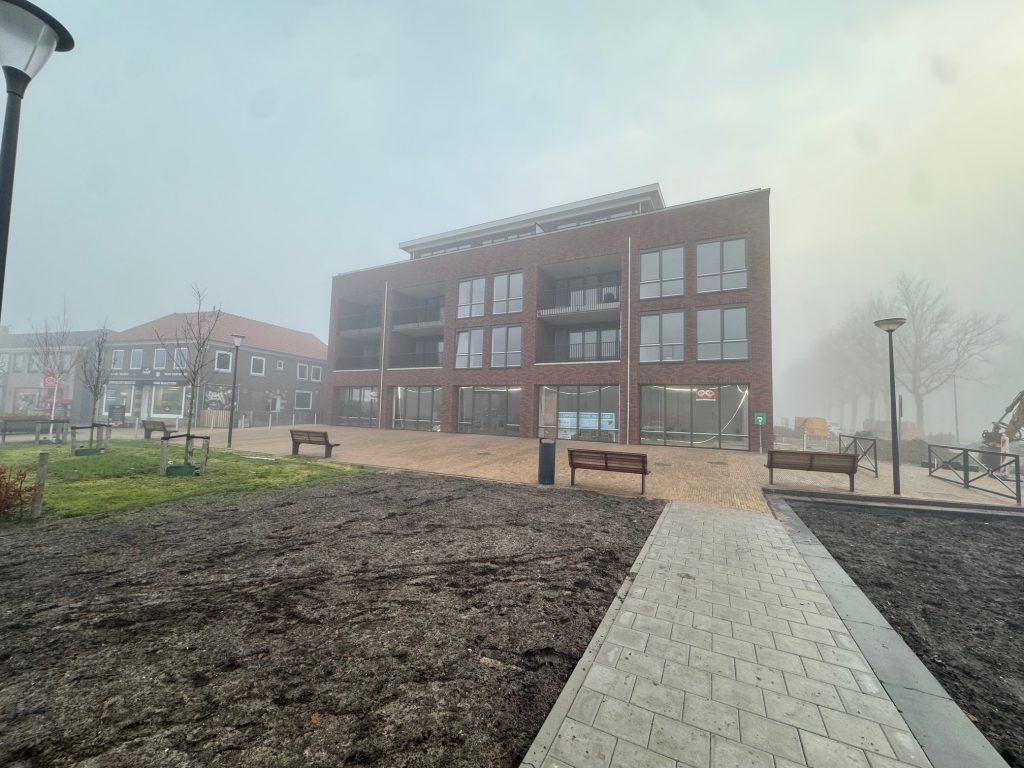

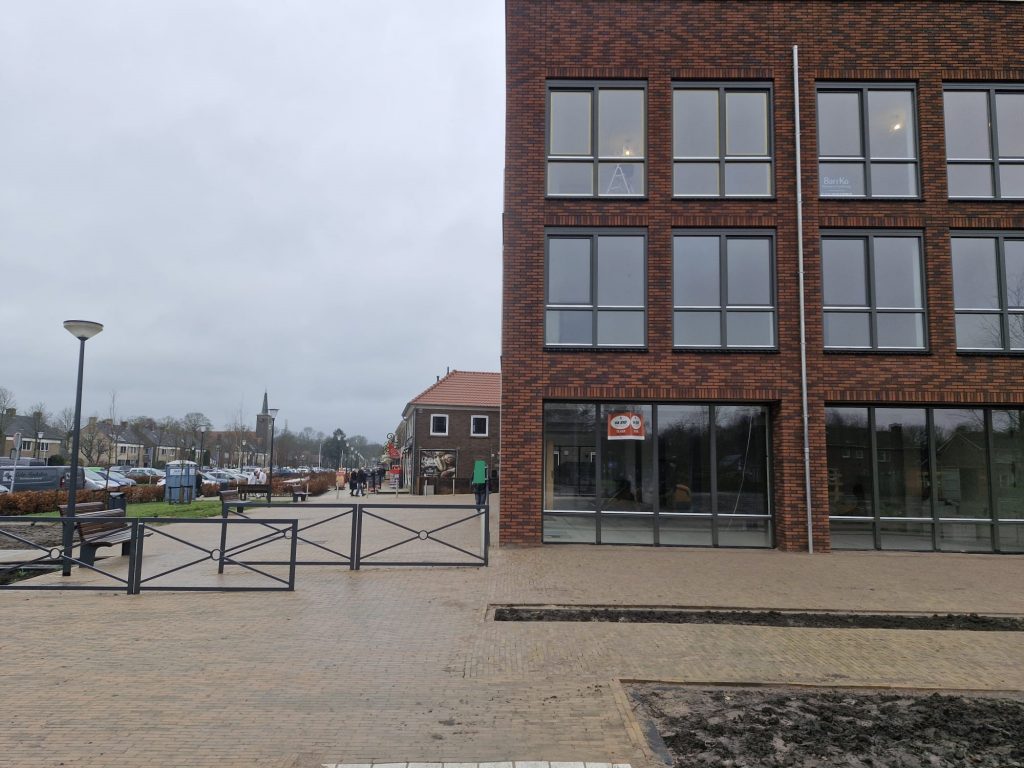

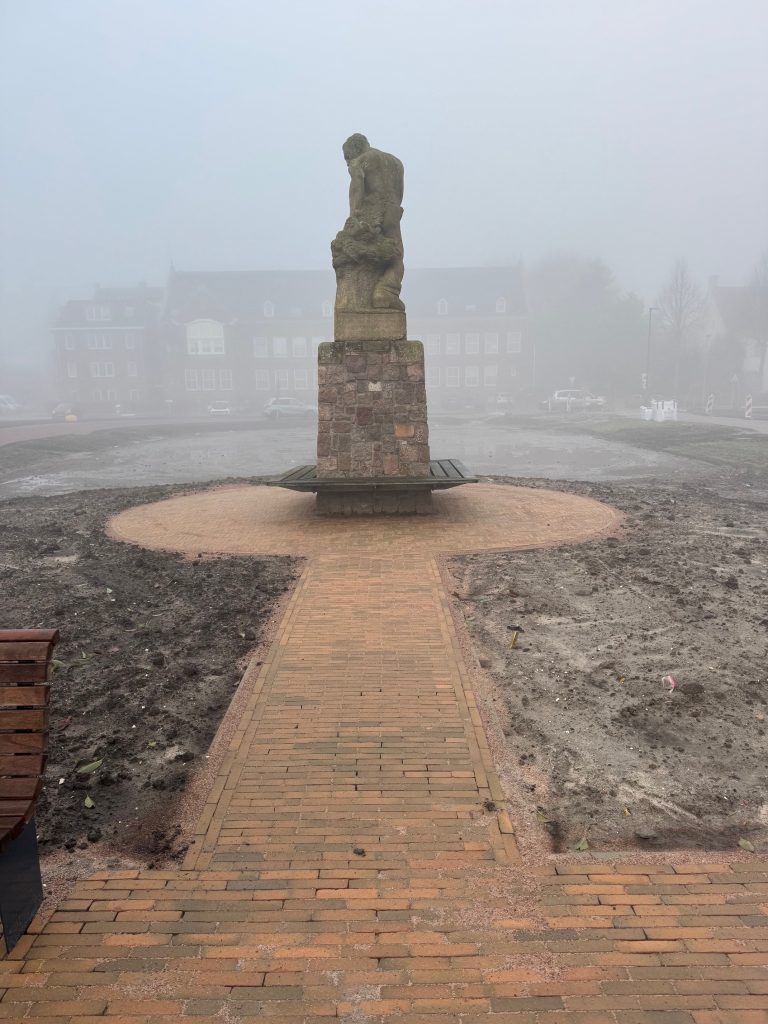

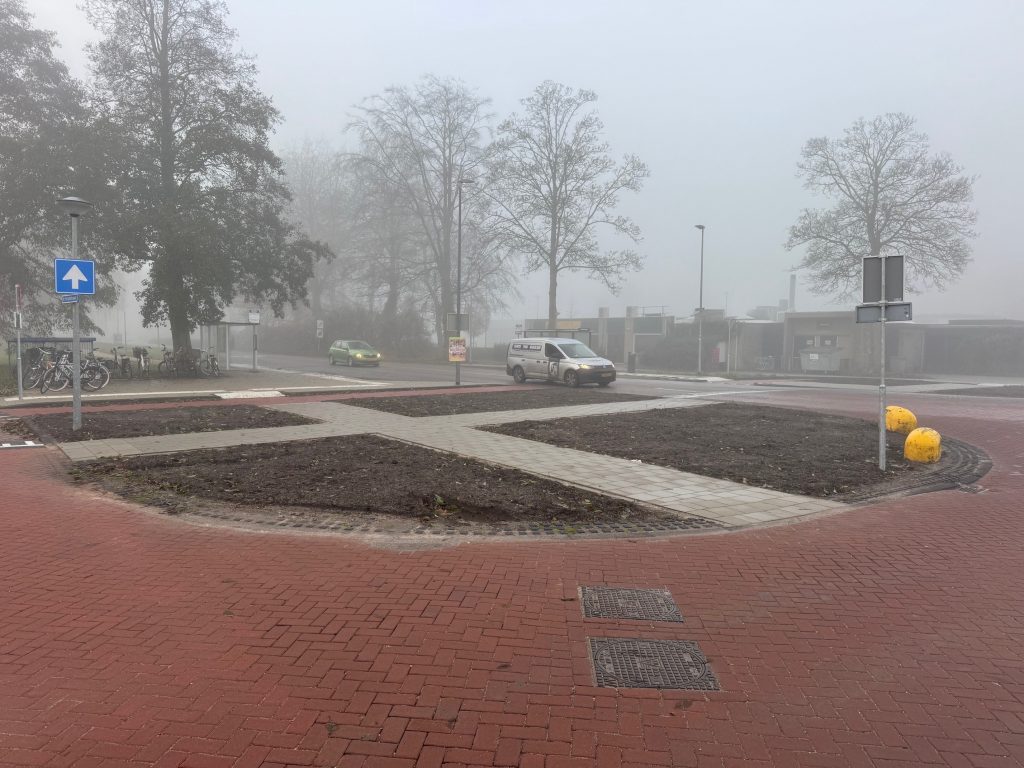

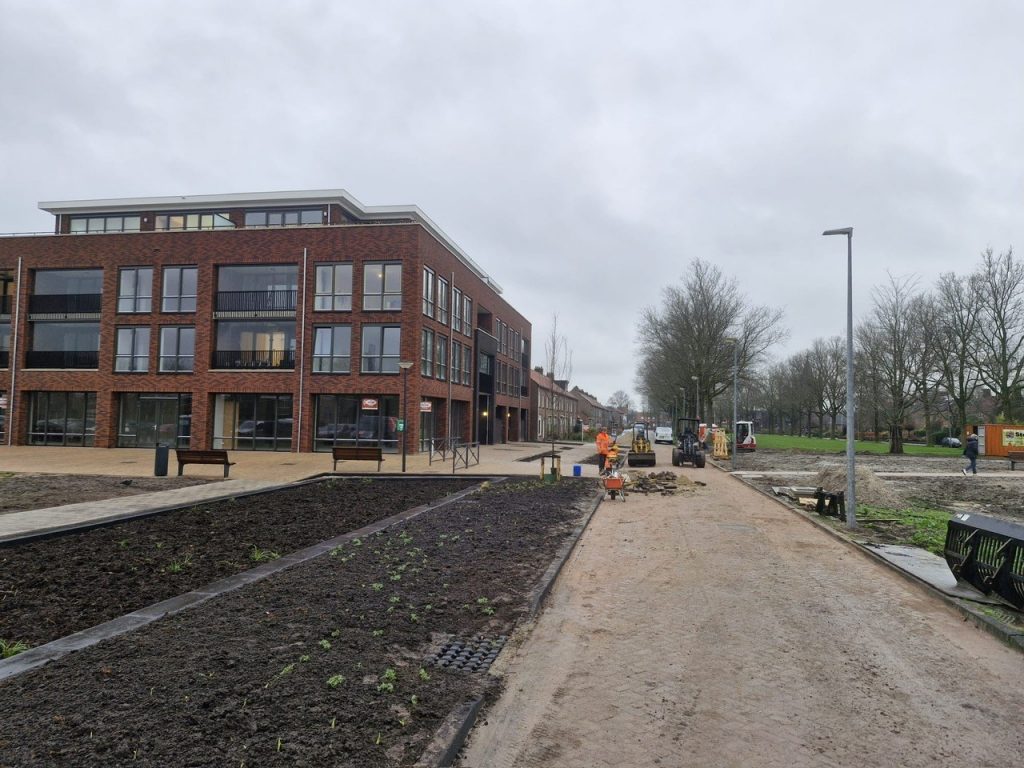

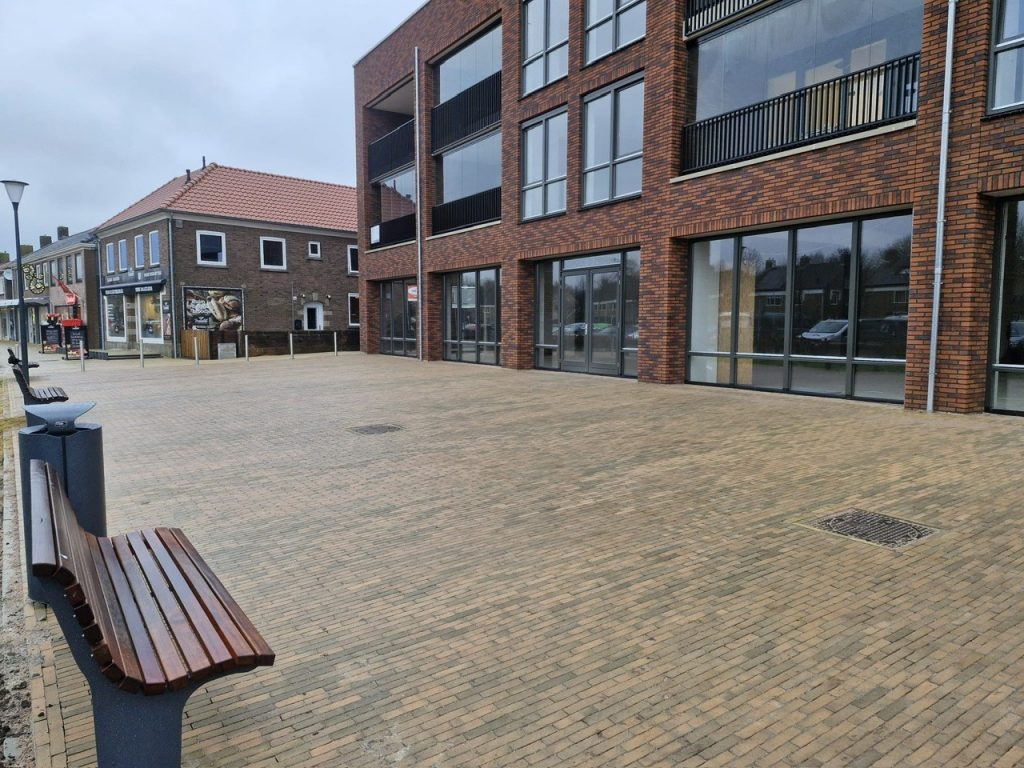

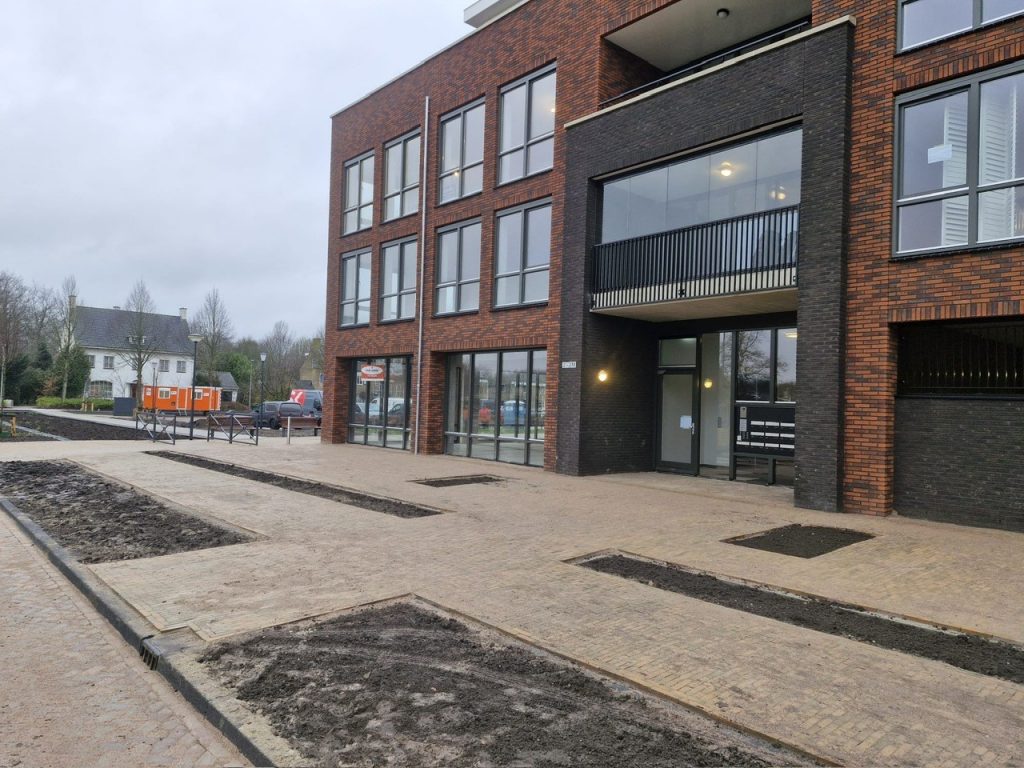

In week 49 t/m 51, van 2 tot 20 december zijn de laatste werkzaamheden aan de bestrating van Fase 3 geheel afgerond. Daarnaast is ook het groen aangeplant op de Terpstraat. Het was een druk jaar met veel overlast tot gevolg. Maar de resultaten zijn duidelijk te zien aan het mooie winkelplein aan de Terpstraat. Ook is er een nieuwe inrichting en nieuw straatwerk aan het Omtaplein, Fazantstraat en de nieuwe kruising van de Meeuwstraat en de Terpstraat. De ondernemers zijn erg tevreden met het resultaat.
Netjes achterlaten
Het winkelplein en de omliggende wegen zijn schoongeveegd met een veegwagen om het gebied weer netjes achter te laten.
Wat gaan we doen in 2025?
In week 9, de laatste week van februari 2025, gaat de aannemer Sturm B.V. verder met het herinrichten van Fase 4. In deze fase wordt het gebied rondom het standbeeld ‘de Maaier’ heringericht en klaar gemaakt voor de toekomst. De verwachting is dat de werkzaamheden tot aan week 25, half juni gaan duren.
Fijne feestdagen gewenst!
Vanuit aannemer Sturm BV wensen wij alle bewoners en ondernemers van Wieringerwerf en omgeving fijne feestdagen.






Deze week is na de jaarmarkt gestart met het opbreken van de verharding. Ook is er een tijdelijke aansluiting gemaakt bij de bocht van de Terpstraat naar de Professor Granpré Molièrestraat. Het noordelijk deel van de Professor Granpré Molièrestraat is afgesloten vanwege de werkzaamheden. Op de groenstrook voor de bushalte aan de Terpweg is een bouwbord geplaatst met informatie.
Aannemer Sturm B.V. heeft een tijdelijke doorgang gecreëerd voor de bevoorrading van ondernemers die aan de achterzijde van hun winkelpand kunnen laden en lossen.

De verharding voor de winkels is al verwijderd. Loopschotten zijn aangebracht om de winkels bereikbaar te houden voor het publiek en laag hekwerk is als bescherming om de werkvakken. Dit in samenwerking met de diverse winkeliers. Op verzoek van de ondernemers is er een fietsverbod ingesteld voor het looppad langs de gevels.
De aannemer is ook al begonnen met het verwijderen van de bosschages om een tijdelijke parkeerplaats aan te brengen voor als het huidige parkeerterrein wordt opgebroken. Het groen is onderzocht door een ecoloog, waarna is begonnen met het verwijderen en afvoeren van het groenafval. Het huidige parkeerterrein wordt begin 2024 opgebroken.
Op dinsdag 3 oktober 2023 heeft de rioolploeg van de aannemer de eerste putten geplaatst van het vuilwater-, hemelwater- en drainagesysteem.
Door de verschillende werkzaamheden en veranderingen op het plein kunnen er onveilige situaties ontstaan. De aannemer is hier alert op en herstelt daar waar mogelijk de verharding. Denk bijvoorbeeld aan het beschadigen van het straatwerk.




De aannemer maakt gebruik van verlaagd verdichten en de ‘inwater’ aanpak. Zo zijn wij er zeker van dat de aannemer aan onze eisen van kwaliteit voldoet. Dit betekent dat het grondwater met een drain wordt weggehaald, wat daarna op het zandbed wegstroomt. Op deze manier ontstaat er terug bemaling wat voor verdichting van de zandlaag zorgt.

In week 42 is de aannemer verder gegaan met het uitbreken van het straatwerk in Fase 1B. Hierna zijn loopschotten en lage hekken neergezet voor de afzetting van het werkvak. Na overleg met de winkeliers zijn er ook wat extra oversteken voor de voetgangers gemaakt. Zo blijven de winkels goed bereikbaar. Eind van de week is ook begonnen met de aanleg van het nieuwe regen- en vuilwater riool. Ook is de aannemer begonnen met het herstraten van de bouwweg op de Prof. Granpré Molièrestraat. Dit gebeurt in ‘blokverband’.
Op 17 oktober was er een druk bezochte bewonersavond, georganiseerd door de gemeente Hollands Kroon. Hier was de mogelijkheid om de plannen voor de toekomst te bekijken. Voor Sturm B.V. was er extra aandacht gezien de werkzaamheden op de Terpstraat. Een erg succesvolle avond! Wij bedanken alle bewoners die aanwezig waren voor hun inbreng en aanwezigheid.

In week 43 is verder gegaan met het leggen van het nieuwe regen- en vuilwaterriool. Op de foto is goed te zien dat er wordt gewerkt met een ‘lijnlaser’. Deze laserstralen geven zowel de richting als de hoogte van de nieuw te leggen riolen aan.

Het straatwerk van fase 1A, de loopstrook voor de winkels is afgerond. Waarna er lage bouwhekken zijn geplaatst om de auto’s tegen te houden. Ook is er voor iedere winkel een doorgang gemaakt. Er was een groot hoogteverschil tussen de drempel van de winkel van de slager met de rest van de straat. Dit is nu met de nieuwe bestrating aangepast en nu is de winkel ook goed bereikbaar voor klanten in een rolstoel (zie foto 1). Om het standbeeld “De Maaier” te beschermen zijn hoge bouwhekken eromheen geplaatst (zie foto 2).
Het aanbrengen van het riool in fase 1B gaat goed vooruit, en daardoor kunnen de stratenmakers ook al beginnen aan Fase 1B. Hier wordt het straatwerk aangebracht vanaf de opticien. Op deze foto is te zien dat de betonbanden worden geplaatst en de hoogte wordt gemeten door gebruikt te maken van de roterende laser (zie foto 3). Bij de werkzaamheden aan de vetvangput voor de bakkerij heeft Sturm geholpen met het plaatsen. Door de diepte van de vetvangput is er extra bronbemaling geplaats om het grondwater af te voeren en droog te kunnen werken (zie foto 4).




In week 45 is de aannemer Sturm B.V. begonnen met het bestraten van fase 1B. Op de foto is te zien dat het plein weer is terug gestraat. Voor de winkels is begonnen met het nieuwe straatwerk. Er zijn al stenen gelost voor het afmaken van het laatste straatwerk. Momenteel is de aannemer ook bezig met het vervangen van de rioolhuisaansluitingen. Door alle diverse maten van de rioolbuizen die de aannemer tegen komt lopen de werkzaamheden iets uit.
De rioolploeg van de aannemer heeft het rioolwerk afgemaakt. Als laatste is het riool voor de toekomstige parkeerplaats op het oude terrein van de supermarkt aangelegd. Hierdoor zijn de grote riool werkzaamheden deze week afgerond en wordt de kraan van de aannemer weer afgevoerd.


Deze week stond vooral in het teken van het straatwerk. De stratenmakers gaan vlot door met het leggen van het nieuwe straatwerk en het aanhelen van het bestaande straatwerk. Daarnaast is de aannemer bezig met vastzetten van de lage hekwerken. Er worden vaste palen in de grond geboord zodat de lage hekken daaraan vast worden gemaakt. Hierdoor wordt het gevaar van omvallen voorkomen. De hekken moeten ervoor zorgen dat voertuigen niet op de nieuwe straat rijden. Het straatwerk voor de bakkerij en de supermarkt is vernieuwd. De winkels zijn bereikbaar voor iedereen.
Op de foto’s is te zien dat er een nieuwe fundatielaag wordt aangebracht voor de toekomstige rijroute voor vrachtwagens die winkels bevoorraden. Deze fundatielaag wordt ook wel ‘korrel’ genoemd. Ook worden de putkoppen van het riool op hoogte gesteld. De stratenmaker is vervolgens bezig om de nieuwe bandenlijn te zetten. De verwachting is dat de aannemer deze week klaar is met het graaf en profileer werk. De stratenmaker gaat naar verwachting in week 47 de laatste werkzaamheden afronden.



In week 47 zijn de laatste straatwerk werkzaamheden van Fase 1 afgerond. We zijn blij dat dit is gelukt nog voor de feestdagen. Op de foto’s ziet u het resultaat. De aannemer brengt nog tijdelijke belijning aan op het plein voor het maken van 7 tijdelijke parkeervakken. De hekken zijn vastgezet met palen zodat de hekken niet omvallen. Alle toekomstige locaties voor rioolkolkleidingen en de kabels voor de openbare verlichting zijn tijdelijk onder de grond gebracht. De straatstenen zijn schoongeveegd met een veegwagen om het plein weer netjes achter te laten. De verwachting is dat de aannemer in februari of maart verder gaat met het herinrichten van het plein en het maken van de tijdelijke parkeerstrook langs het standbeeld.
